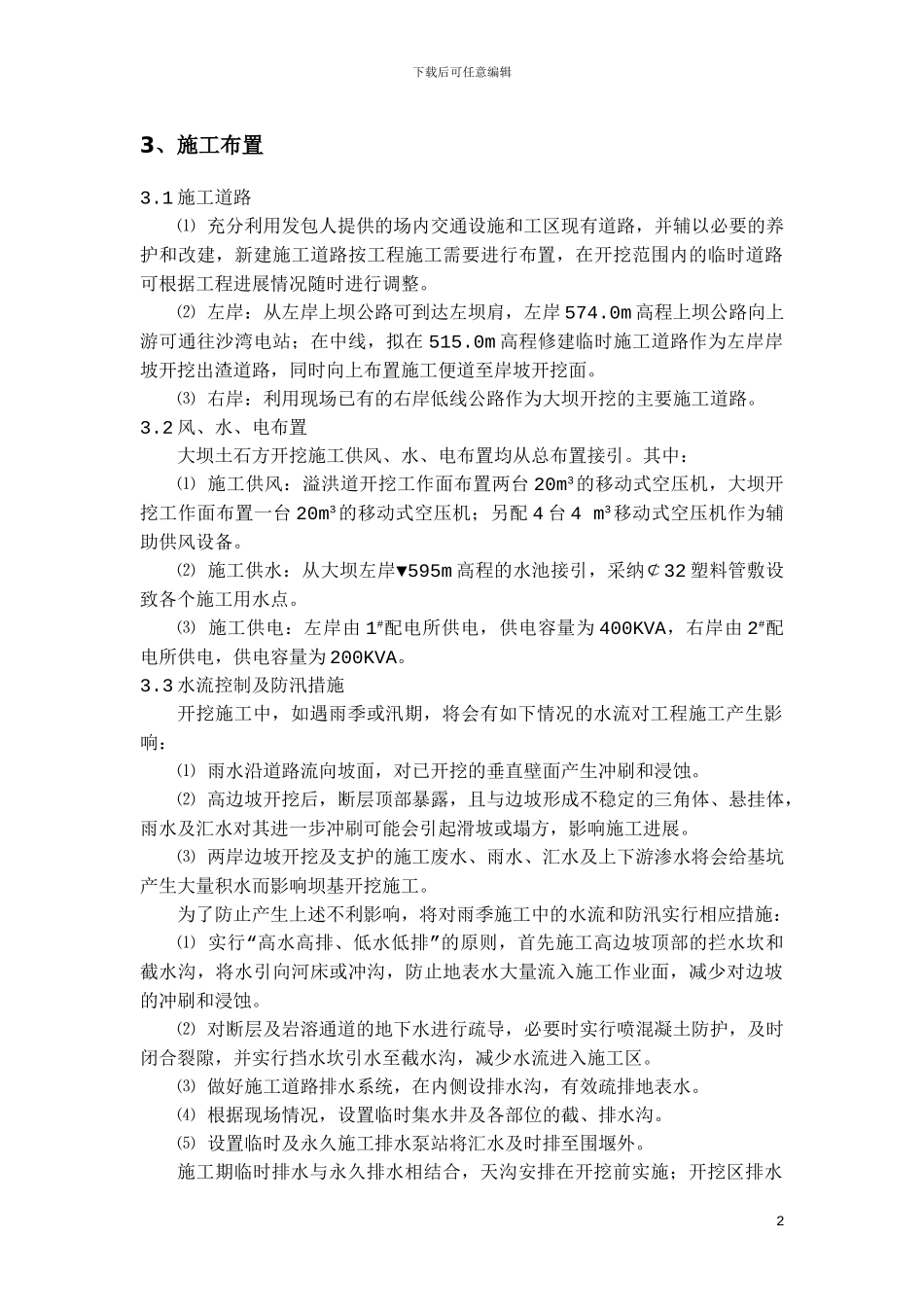

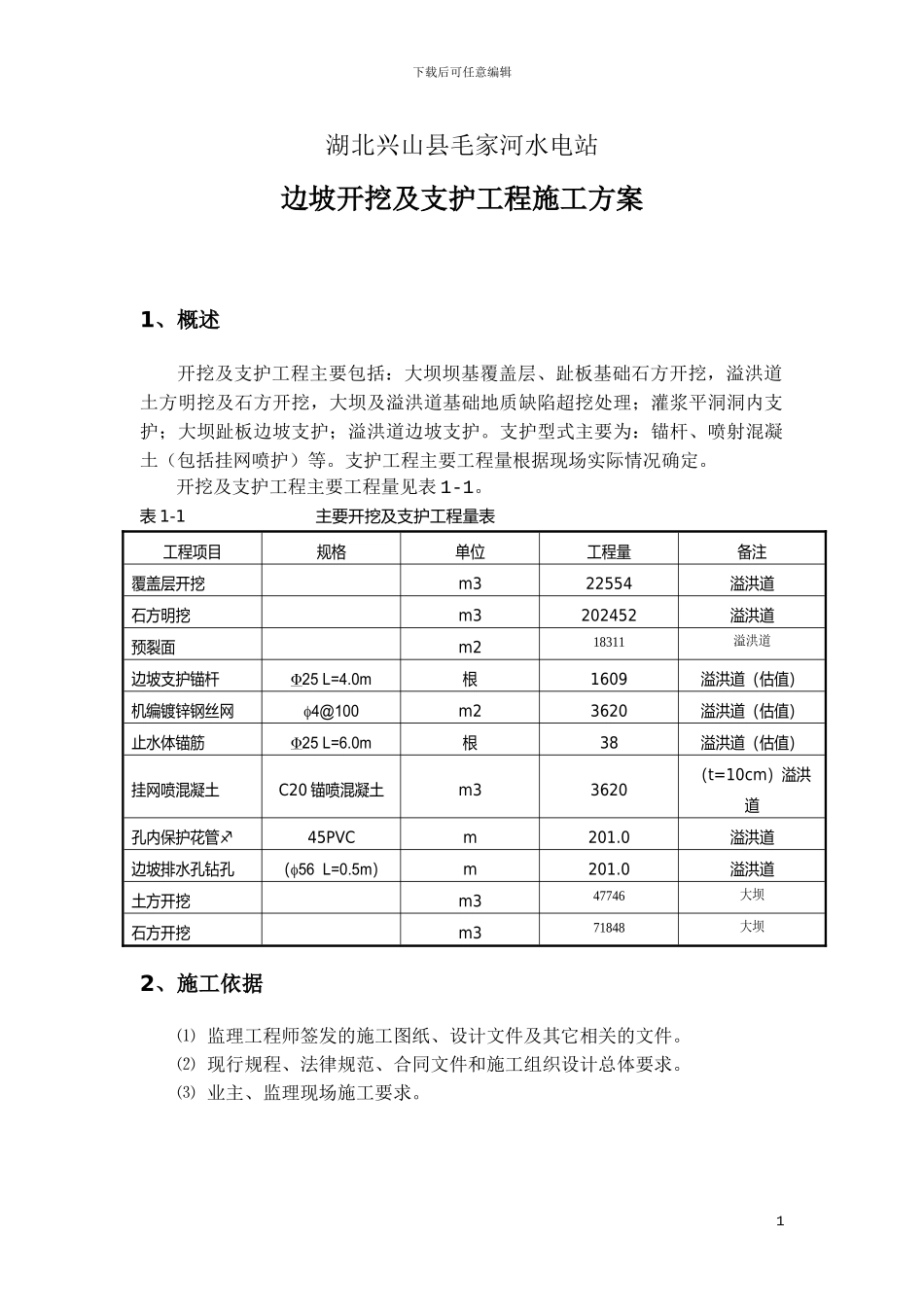

下载后可任意编辑湖北兴山县毛家河水电站边坡开挖及支护工程施工方案1、概述开挖及支护工程主要包括:大坝坝基覆盖层、趾板基础石方开挖,溢洪道土方明挖及石方开挖,大坝及溢洪道基础地质缺陷超挖处理;灌浆平洞洞内支护;大坝趾板边坡支护;溢洪道边坡支护。支护型式主要为:锚杆、喷射混凝土(包括挂网喷护)等。支护工程主要工程量根据现场实际情况确定。开挖及支护工程主要工程量见表 1-1。表 1-1 主要开挖及支护工程量表工程项目规格单位工程量备注覆盖层开挖m322554溢洪道石方明挖m3202452溢洪道预裂面m218311溢洪道边坡支护锚杆25 L=4.0m根1609溢洪道(估值)机编镀锌钢丝网4@100m23620溢洪道(估值)止水体锚筋25 L=6.0m根38溢洪道(估值)挂网喷混凝土C20 锚喷混凝土m33620(t=10cm)溢洪道孔内保护花管45PVC m201.0溢洪道边坡排水孔钻孔(56 L=0.5m)m201.0溢洪道土方开挖m347746大坝石方开挖m371848大坝2、施工依据 ⑴ 监理工程师签发的施工图纸、设计文件及其它相关的文件。 ⑵ 现行规程、法律规范、合同文件和施工组织设计总体要求。 ⑶ 业主、监理现场施工要求。1下载后可任意编辑3、施工布置3.1 施工道路 ⑴ 充分利用发包人提供的场内交通设施和工区现有道路,并辅以必要的养护和改建,新建施工道路按工程施工需要进行布置,在开挖范围内的临时道路可根据工程进展情况随时进行调整。 ⑵ 左岸:从左岸上坝公路可到达左坝肩,左岸 574.0m 高程上坝公路向上游可通往沙湾电站;在中线,拟在 515.0m 高程修建临时施工道路作为左岸岸坡开挖出渣道路,同时向上布置施工便道至岸坡开挖面。 ⑶ 右岸:利用现场已有的右岸低线公路作为大坝开挖的主要施工道路。3.2 风、水、电布置大坝土石方开挖施工供风、水、电布置均从总布置接引。其中: ⑴ 施工供风:溢洪道开挖工作面布置两台 20m3的移动式空压机,大坝开挖工作面布置一台 20m3的移动式空压机;另配 4 台 4 m3移动式空压机作为辅助供风设备。 ⑵ 施工供水:从▼大坝左岸 595m 高程的水池接引,采纳¢32 塑料管敷设致各个施工用水点。 ⑶ 施工供电:左岸由 1#配电所供电,供电容量为 400KVA,右岸由 2#配电所供电,供电容量为 200KVA。3.3 水流控制及防汛措施开挖施工中,如遇雨季或汛期,将会有如下情况的水流对工程施工产生影响: ⑴ 雨水沿道路流向坡面,对已开挖的垂直壁面产生冲刷和浸蚀。 ⑵ 高边坡开挖后,断层顶部...
