下载后可任意编辑施工方案 一、工程概况本工程为********************大型机械土石方平整工程,位于长宁路以南,拟建东方红路以东,土方工程量约为万 m3
本工程共划分为五个标段,一标已先期进入施工,本次竞标为二、三、四、五标段
施工现场场地主要为低矮山林和农田,拆迁工作已经完毕,现场施工条件较好,主要工作内容包括:大型土石方转运
二、施工特点1、本区域内土方基本考虑场内平衡,只需少量的外借土,调配时,尽量先考虑在开挖土方时按就近回填方案进行
对挖方地段土方首先进行大体积树木处理,土方主要采纳自卸汽车进行运输回填
2、雨季施工:由于施工工期在 3 月份之间,气温较低,雨水较多,这对土方施工较为不利,我公司将重点做好施工现场的降排水措施,加强土方压实,晴天抓紧赶工,以确保工程顺利完工
3、场内就近填挖土方运距较短,故考虑以推土机为主要施工机械,对于运距较长的土石方调配以及场外填土采纳自卸汽车与挖掘机相结合的施工方法
4、质量要求高:本工程为*********前期工程,故高质量、高标准、高速度是该工程的特点,也是我公司的在第一师范树1下载后可任意编辑立我公司良好形象的一个开端
5、工期短,本项目计划工期 18 天
我公司在保证质量的情况下,将工期定为 18 天,即确保 2024 年 2 月 28 号开工,2004 年 3 月 18 日竣工

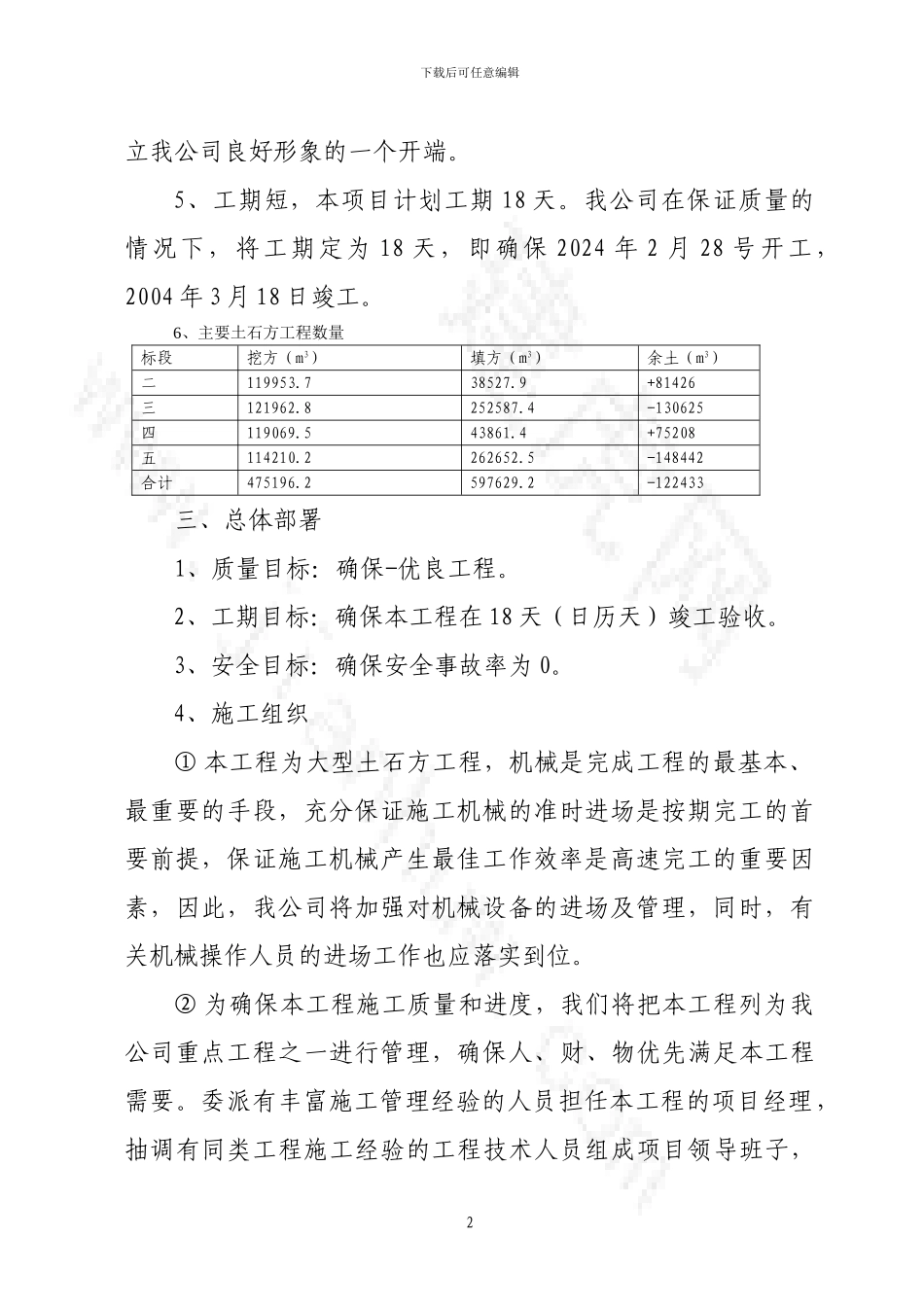

6、主要土石方工程数量标段挖方(m3)填方(m3)余土(m3)二119953
738527
9+81426三121962
8252587
4-130625四119069
543861
4+75208五114210
2262652
5-148442合计475196
2597629
2-122433三、总体部署 1、质量目标:确保-优良工程
2、工期目标:确保本工程在 18 天(日历天)竣工验收
3、安全目标:确保安全事故率为 0
