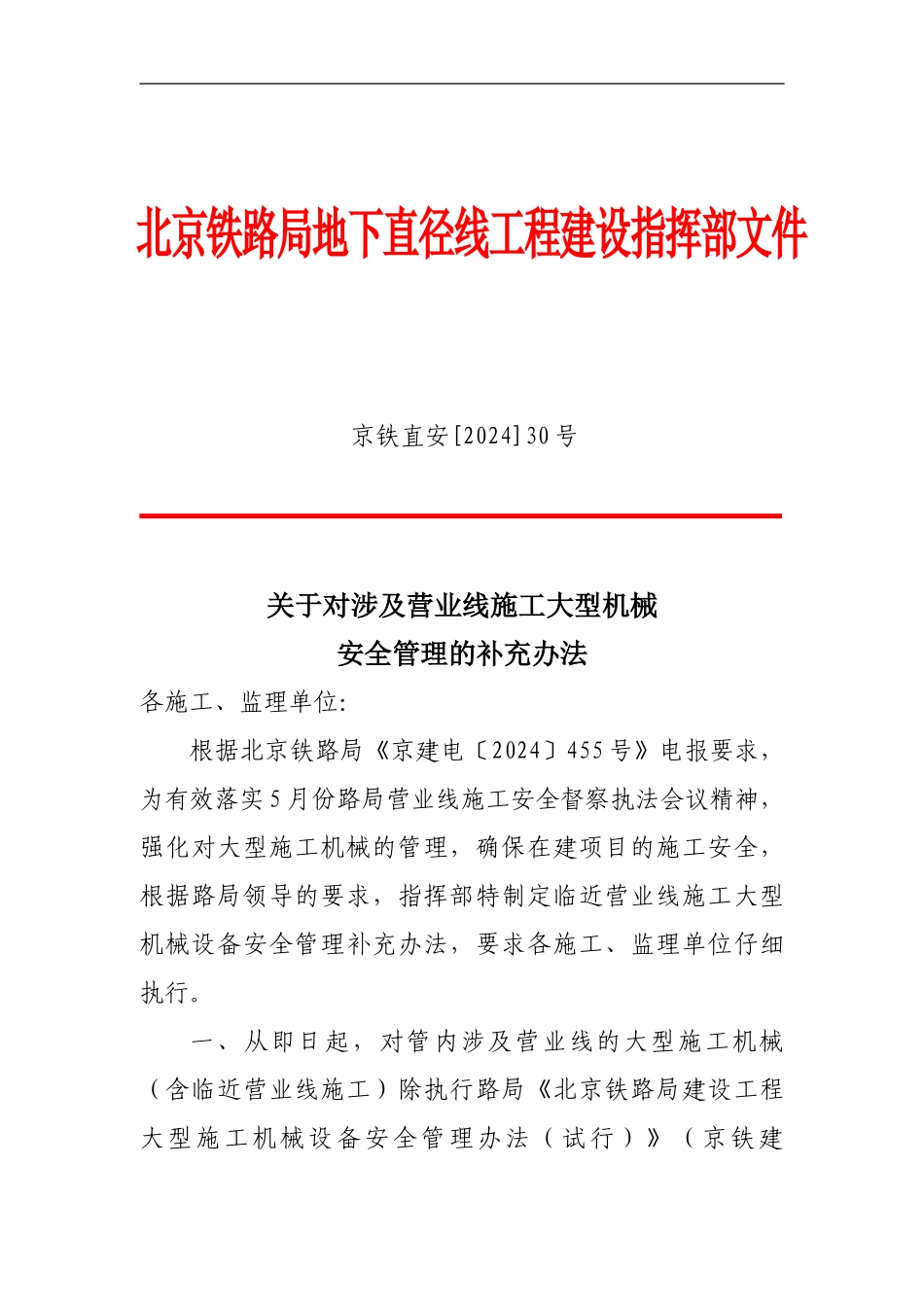

京铁直安[2024]30 号 关于对涉及营业线施工大型机械安全管理的补充办法各施工、监理单位:根据北京铁路局《京建电〔2024〕455 号》电报要求,为有效落实 5 月份路局营业线施工安全督察执法会议精神,强化对大型施工机械的管理,确保在建项目的施工安全,根据路局领导的要求,指挥部特制定临近营业线施工大型机械设备安全管理补充办法,要求各施工、监理单位仔细执行

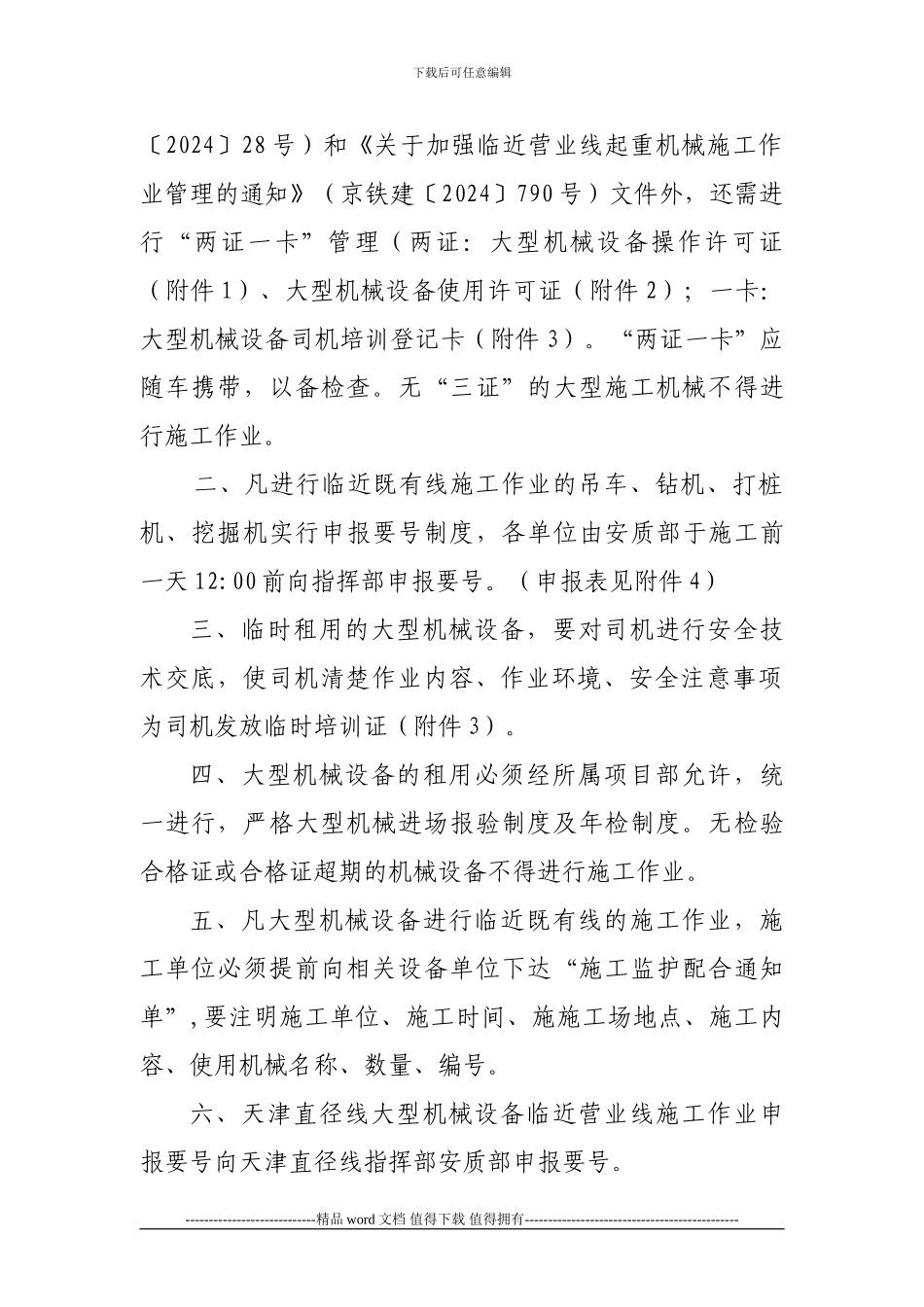

一、从即日起,对管内涉及营业线的大型施工机械(含临近营业线施工)除执行路局《北京铁路局建设工程大型施工机械设备安全管理办法(试行)》(京铁建北京铁路局地下直径线工程建设指挥部文件下载后可任意编辑〔2024〕28 号)和《关于加强临近营业线起重机械施工作业管理的通知》(京铁建〔2024〕790 号)文件外,还需进行“两证一卡”管理(两证:大型机械设备操作许可证(附件 1)、大型机械设备使用许可证(附件 2);一卡:大型机械设备司机培训登记卡(附件 3)
“两证一卡”应随车携带,以备检查
无“三证”的大型施工机械不得进行施工作业
二、凡进行临近既有线施工作业的吊车、钻机、打桩机、挖掘机实行申报要号制度,各单位由安质部于施工前一天 12:00 前向指挥部申报要号
(申报表见附件 4) 三、临时租用的大型机械设备,要对司机进行安全技术交底,使司机清楚作业内容、作业环境、安全注意事项为司机发放临时培训证(附件 3)
四、大型机械设备的租用必须经所属项目部允许,统一进行,严格大型机械进场报验制度及年检制度
无检验合格证或合格证超期的机械设备不得进行施工作业
五、凡大型机械设备进行临近既有线的施工作业,施工单位必须提前向相关设备单位下达“施工监护配合通知单”,要注明施工单位、施工时间、施施工场地点、施工内容、使用机械名称、数量、编号
六、天津直径线大型机械设备临近营业线施工作业申报要号向天津直径线指挥部安质部申报要号
-------
