】大型钢结构制作安装施工方案一、编制说明为了较好地控制施工质量,确保预制安装工作的顺利进行,特制定本方案,作为指导性文件
施工中除应符合本方案的同时,还应符合设计图纸及相应的国家标准
二、引用标准GB50205-95 钢结构工程施工及验收法律规范GB50221-95 钢结构工程质量检验评定标准HGJ233-87 SHJ505-87 炼油、化工施工安全法律规范三、施工准备3

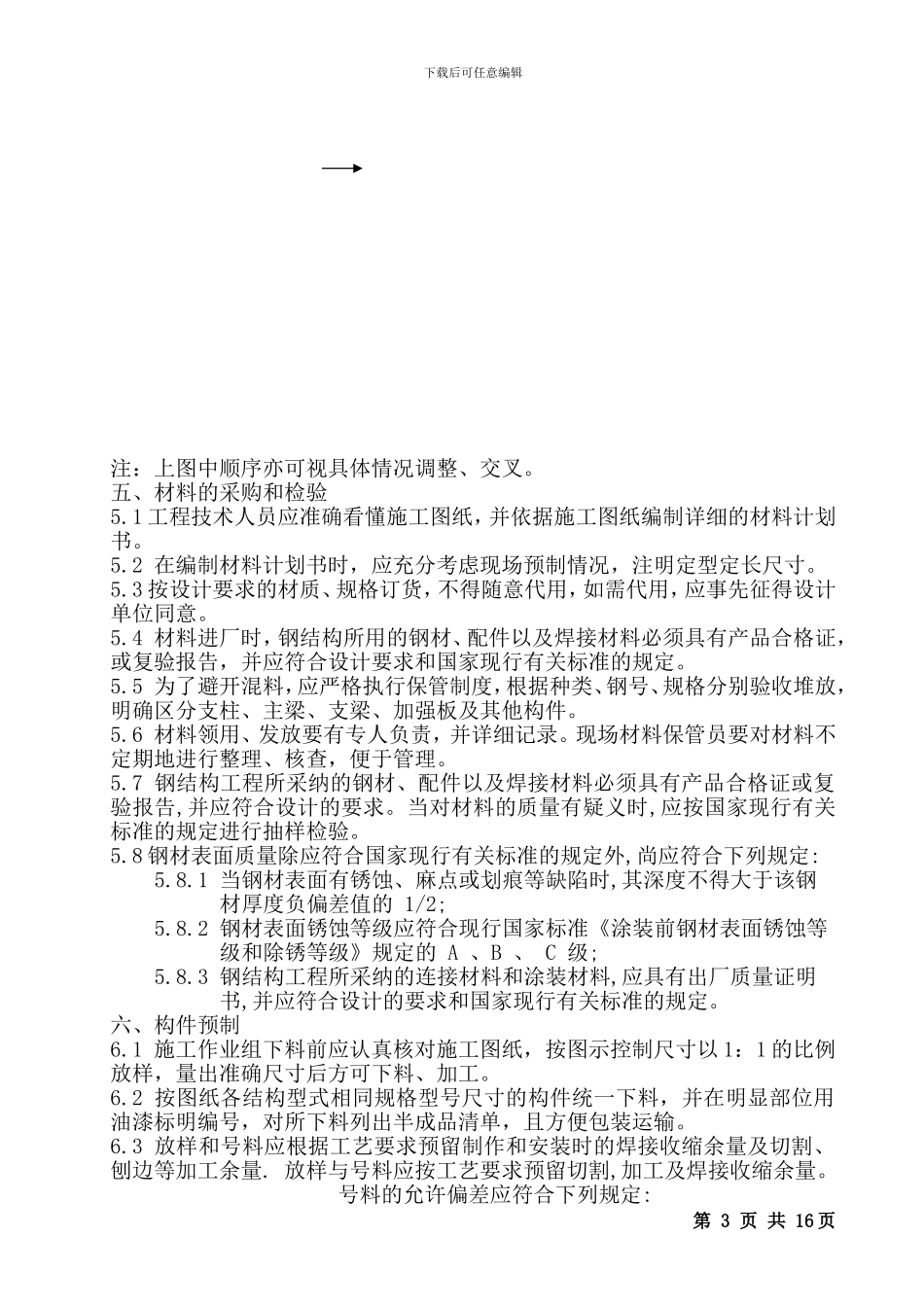

1 钢结构的制作和安装应符合施工图设计的要求,当需要修改设计时,应取得原设计单位同意,并应签署设计变更文件
2 钢结构工程施工前,制作和安装单位应按施工图设计的要求,编制制作工艺和安装施工组织设计
3 钢结构的制作和安装,应根据工艺要求和施工组织设计进行,并应实行工序检验,当上道工序合格后,下道工序方可施工
4 钢结构工程施工及验收,应使用经计量检定合格的计量器具,并应按有关规定操作,制作、安装和质量检查所用的钢尺等检测器具应具有相应的精度,并应检定合格
5 施工图纸及其它技术文件齐全,施工图已经会审
6 技术人员已向有关施工人员进行技术交底
7 材料齐备,劳动力安排合理
8 安装前,基础已交接并验收合格
9 预制现场应具备满足施工要求的平台,半自动切割机、起重机、电焊机、喷砂设备等生产设备、设施,施工现场道路畅通,场地平坦,电力满足要求
10 参加施焊的焊工必须有相应位置的焊工合格证,特别工种必须持证上岗
四、钢结构施工流程图第 2 页 共 16 页施工准备材料检查构件制作放样、号料、切割材料矫正构件组装焊 接制 孔摩擦面加工防 腐构件验收基 础 交 接柱、梁安装或构件吊装就位找正、找平焊 接梯子、平台、栏杆安装安装防 腐工程
