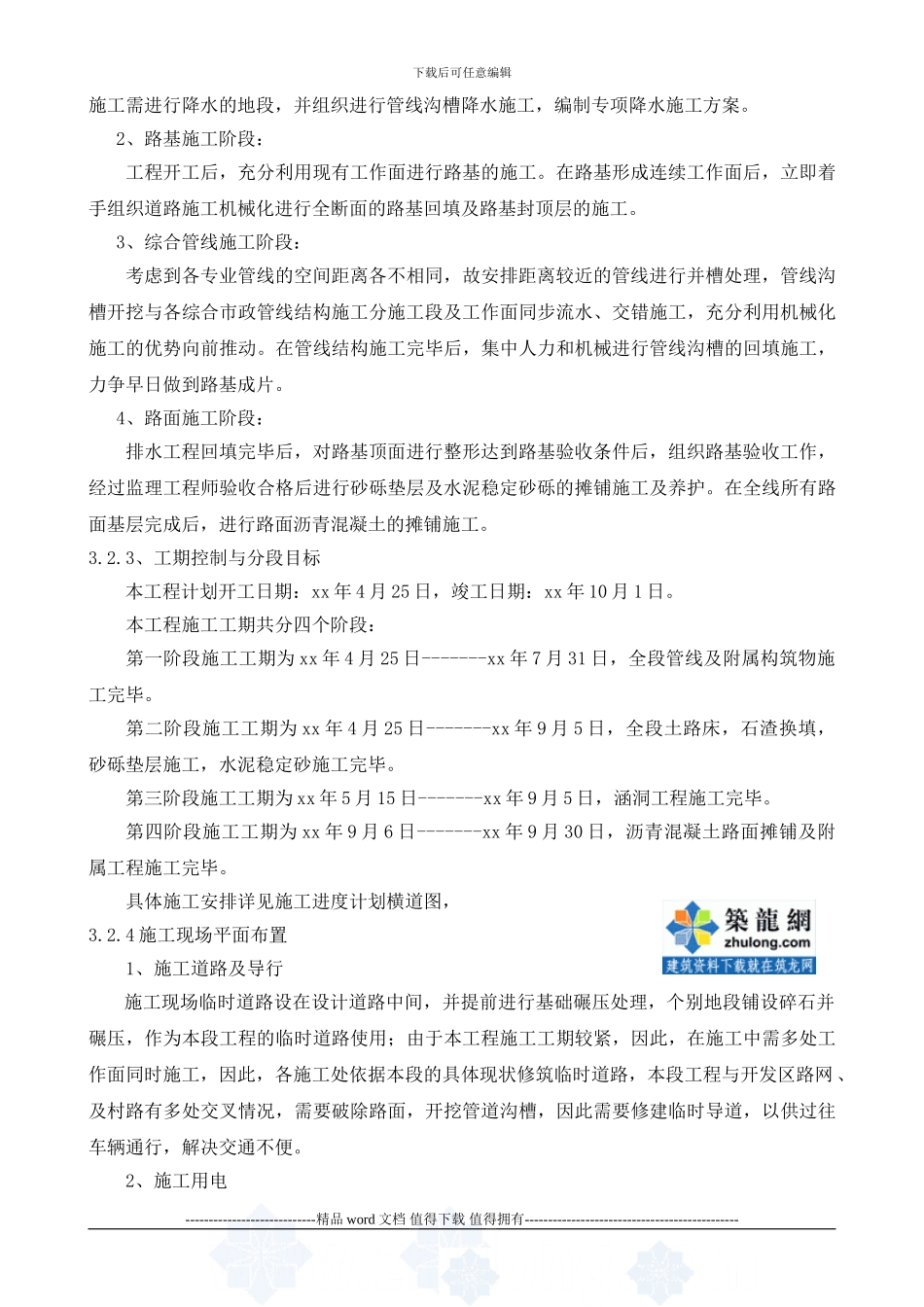

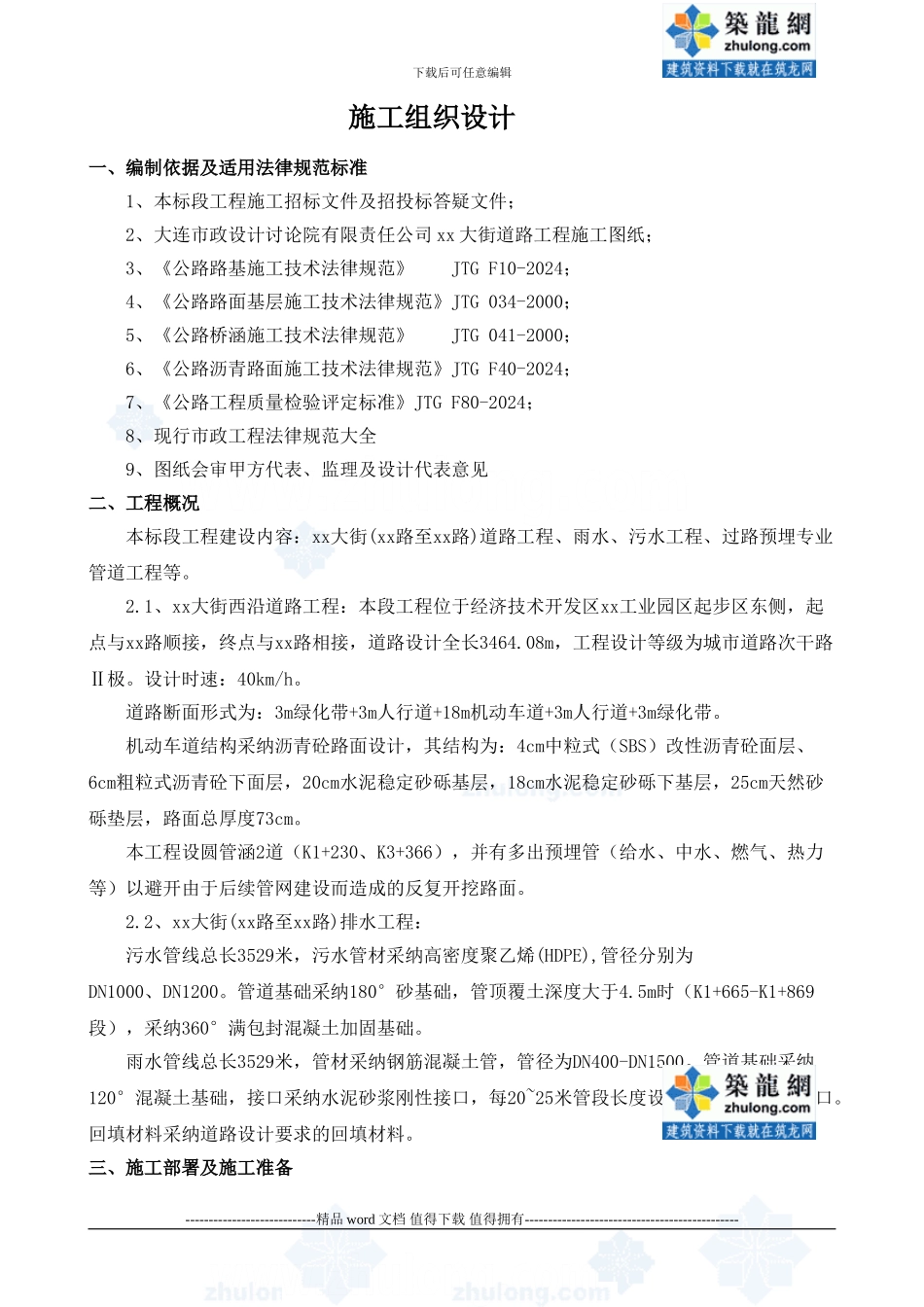

下载后可任意编辑施工组织设计一、编制依据及适用法律规范标准1、本标段工程施工招标文件及招投标答疑文件;2、大连市政设计讨论院有限责任公司 xx 大街道路工程施工图纸;3、《公路路基施工技术法律规范》 JTG F10-2024;4、《公路路面基层施工技术法律规范》JTG 034-2000;5、《公路桥涵施工技术法律规范》 JTG 041-2000;6、《公路沥青路面施工技术法律规范》JTG F40-2024;7、《公路工程质量检验评定标准》JTG F80-2024;8、现行市政工程法律规范大全9、图纸会审甲方代表、监理及设计代表意见二、工程概况本标段工程建设内容:xx大街(xx路至xx路)道路工程、雨水、污水工程、过路预埋专业管道工程等。2.1、xx大街西沿道路工程:本段工程位于经济技术开发区xx工业园区起步区东侧,起点与xx路顺接,终点与xx路相接,道路设计全长3464.08m,工程设计等级为城市道路次干路Ⅱ极。设计时速:40km/h。道路断面形式为:3m绿化带+3m人行道+18m机动车道+3m人行道+3m绿化带。机动车道结构采纳沥青砼路面设计,其结构为:4cm中粒式(SBS)改性沥青砼面层、6cm粗粒式沥青砼下面层,20cm水泥稳定砂砾基层,18cm水泥稳定砂砾下基层,25cm天然砂砾垫层,路面总厚度73cm。本工程设圆管涵2道(K1+230、K3+366),并有多出预埋管(给水、中水、燃气、热力等)以避开由于后续管网建设而造成的反复开挖路面。2.2、xx大街(xx路至xx路)排水工程:污水管线总长3529米,污水管材采纳高密度聚乙烯(HDPE),管径分别为DN1000、DN1200。管道基础采纳180°砂基础,管顶覆土深度大于4.5m时(K1+665-K1+869段),采纳360°满包封混凝土加固基础。雨水管线总长3529米,管材采纳钢筋混凝土管,管径为DN400-DN1500。管道基础采纳120°混凝土基础,接口采纳水泥砂浆刚性接口,每20~25米管段长度设置一个橡胶柔性接口。回填材料采纳道路设计要求的回填材料。三、施工部署及施工准备----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑3.1、部署原则1、精心组织施工,严格管理。2、项目负责人宏观控制进度。3、本着先地下后地上,先深后浅的原则进行污水管道部分施工,桥涵工程平行施工的原则。4、由于工期紧,多个工作面同时作业,并随时观察天气变化,根据现场实际情况,尽量避开雨天进行沟槽作业,同时注意汛期对桥涵工程的影响。3.2 、施工组织安排3.2.1、施工组织机构1.管理机构 本工程...
