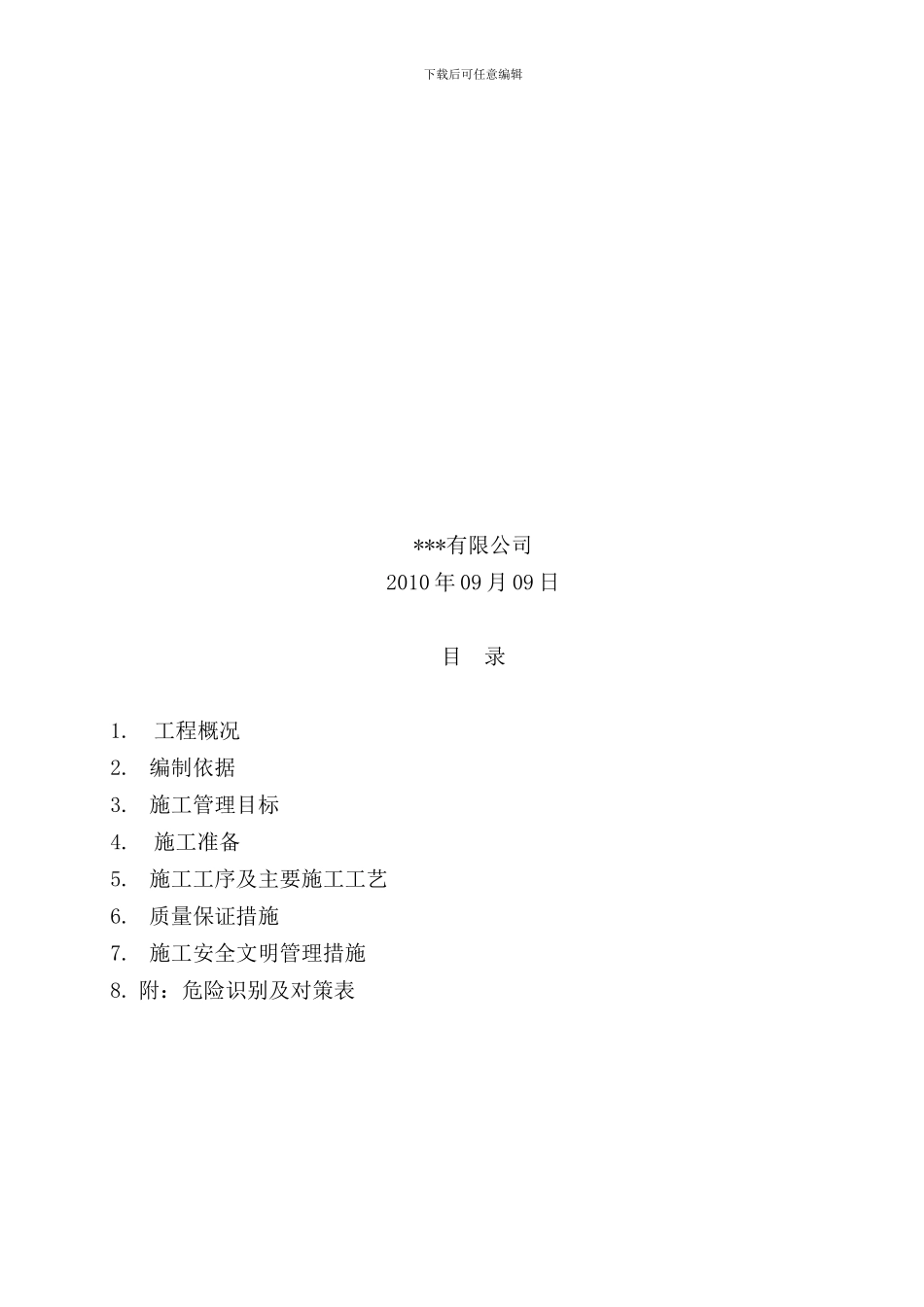

】光伏电站安装作业指导书编制:审核:批准:下载后可任意编辑***有限公司2010 年 09 月 09 日目 录1
施工管理目标4
施工工序及主要施工工艺6
质量保证措施7
施工安全文明管理措施8

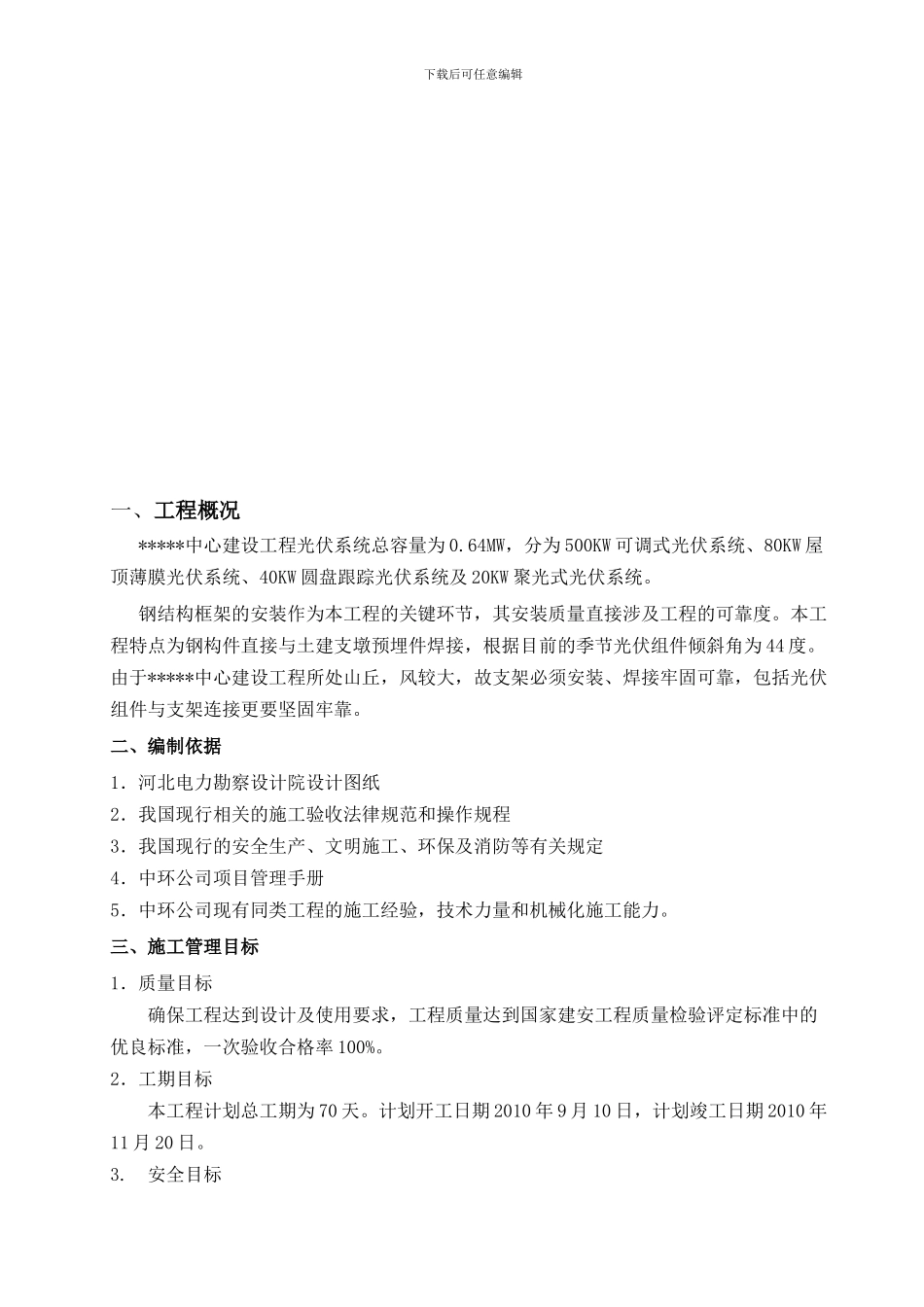

附:危险识别及对策表下载后可任意编辑一、工程概况*****中心建设工程光伏系统总容量为 0
64MW,分为 500KW 可调式光伏系统、80KW 屋顶薄膜光伏系统、40KW 圆盘跟踪光伏系统及 20KW 聚光式光伏系统
钢结构框架的安装作为本工程的关键环节,其安装质量直接涉及工程的可靠度
本工程特点为钢构件直接与土建支墩预埋件焊接,根据目前的季节光伏组件倾斜角为 44 度
由于*****中心建设工程所处山丘,风较大,故支架必须安装、焊接牢固可靠,包括光伏组件与支架连接更要坚固牢靠
二、编制依据1.河北电力勘察设计院设计图纸2.我国现行相关的施工验收法律规范和操作规程3.我国现行的安全生产、文明施工、环保及消防等有关规定4.中环公司项目管理手册5.中环公司现有同类工程的施工经验,技术力量和机械化施工能力
三、施工管理目标1.质量目标确保工程达到设计及使用要求,工程质量达到国家建安工程质量检验评定标准中的优良标准,一次验收合格率 100%
2.工期目标本工程计划总工期为 70 天
计划开工日期 2010 年 9 月 10 日,计划竣工日期 2010 年11 月 20 日
安全目标下载后可任意编辑确保无重大安全事故发生,轻伤频率控制在 1‰以内
四、施工准备(一)、技术准备1.认真审核、熟悉施工图纸,做好图纸会审
2.对施工班组进行有针对性的技术、安全交底
3.根据工程实际情况划分施工区域,并以此为依据确定劳动
