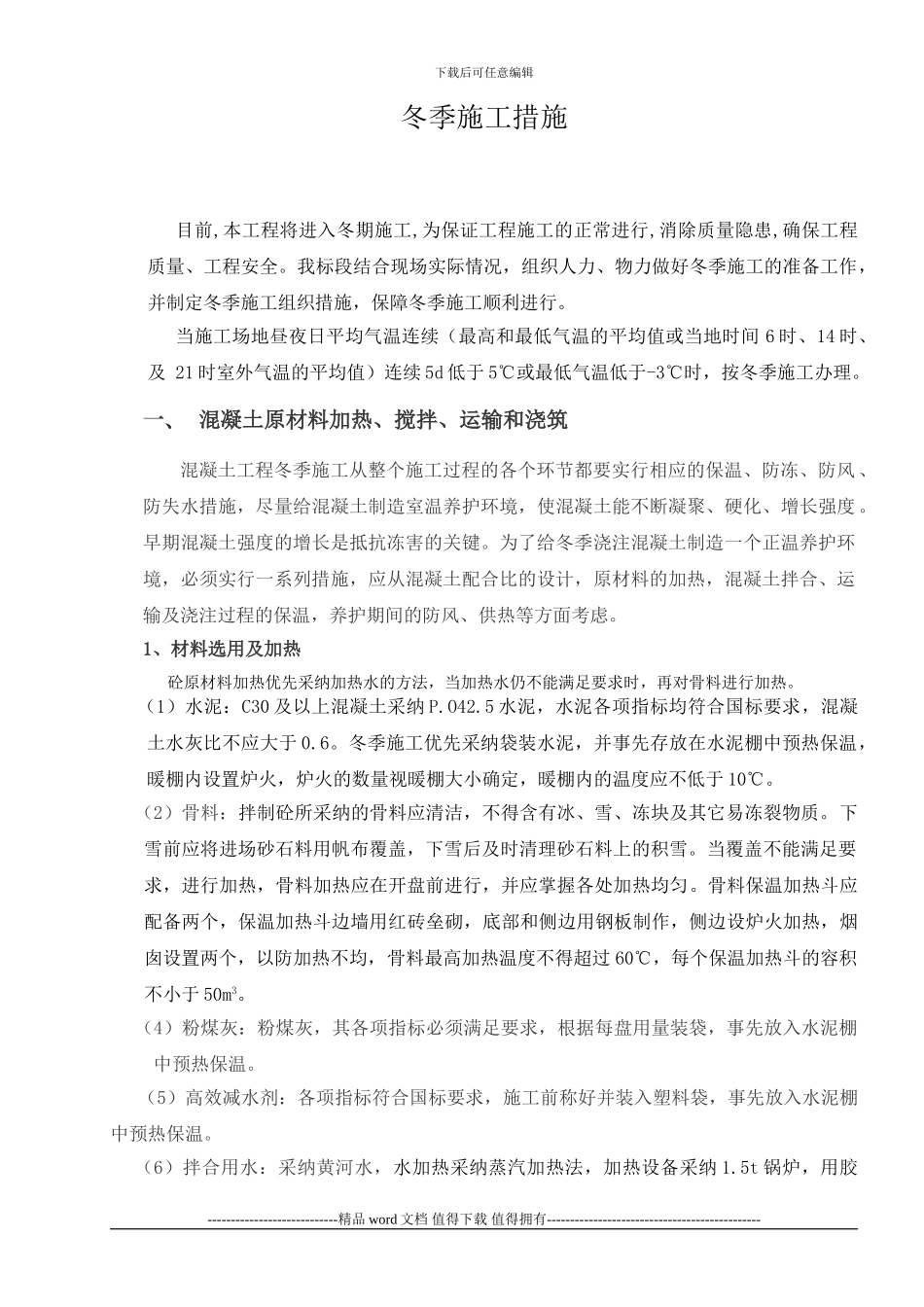

下载后可任意编辑冬季施工措施目前,本工程将进入冬期施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全
我标段结合现场实际情况,组织人力、物力做好冬季施工的准备工作,并制定冬季施工组织措施,保障冬季施工顺利进行
当施工场地昼夜日平均气温连续(最高和最低气温的平均值或当地时间 6 时、14 时、及 21 时室外气温的平均值)连续 5d 低于 5℃或最低气温低于-3℃时,按冬季施工办理
一、 混凝土原材料加热、搅拌、运输和浇筑混凝土工程冬季施工从整个施工过程的各个环节都要实行相应的保温、防冻、防风 、防失水措施,尽量给混凝土制造室温养护环境,使混凝土能不断凝聚、硬化、增长强度
早期混凝土强度的增长是抵抗冻害的关键
为了给冬季浇注混凝土制造一个正温养护环境,必须实行一系列措施,应从混凝土配合比的设计,原材料的加热,混凝土拌合、运输及浇注过程的保温,养护期间的防风、供热等方面考虑
1、材料选用及加热砼原材料加热优先采纳加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热
(1)水泥:C30 及以上混凝土采纳 P
5 水泥,水泥各项指标均符合国标要求,混凝土水灰比不应大于 0
冬季施工优先采纳袋装水泥,并事先存放在水泥棚中预热保温,暖棚内设置炉火,炉火的数量视暖棚大小确定,暖棚内的温度应不低于 10℃
(2)骨料:拌制砼所采纳的骨料应清洁,不得含有冰、雪、冻块及其它易冻裂物质
下雪前应将进场砂石料用帆布覆盖,下雪后及时清理砂石料上的积雪
当覆盖不能满足要求,进行加热,骨料加热应在开盘前进行,并应掌握各处加热均匀
骨料保温加热斗应配备两个,保温加热斗边墙用红砖垒砌,底部和侧边用钢板制作,侧边设炉火加热,烟囱设置两个,以防加热不均,骨料最高加热温度不得超过 60℃,每个保温加热斗的容积不小于 50m3
(4)粉煤灰:粉煤灰,其各项指标必须满足要求,根据每盘
