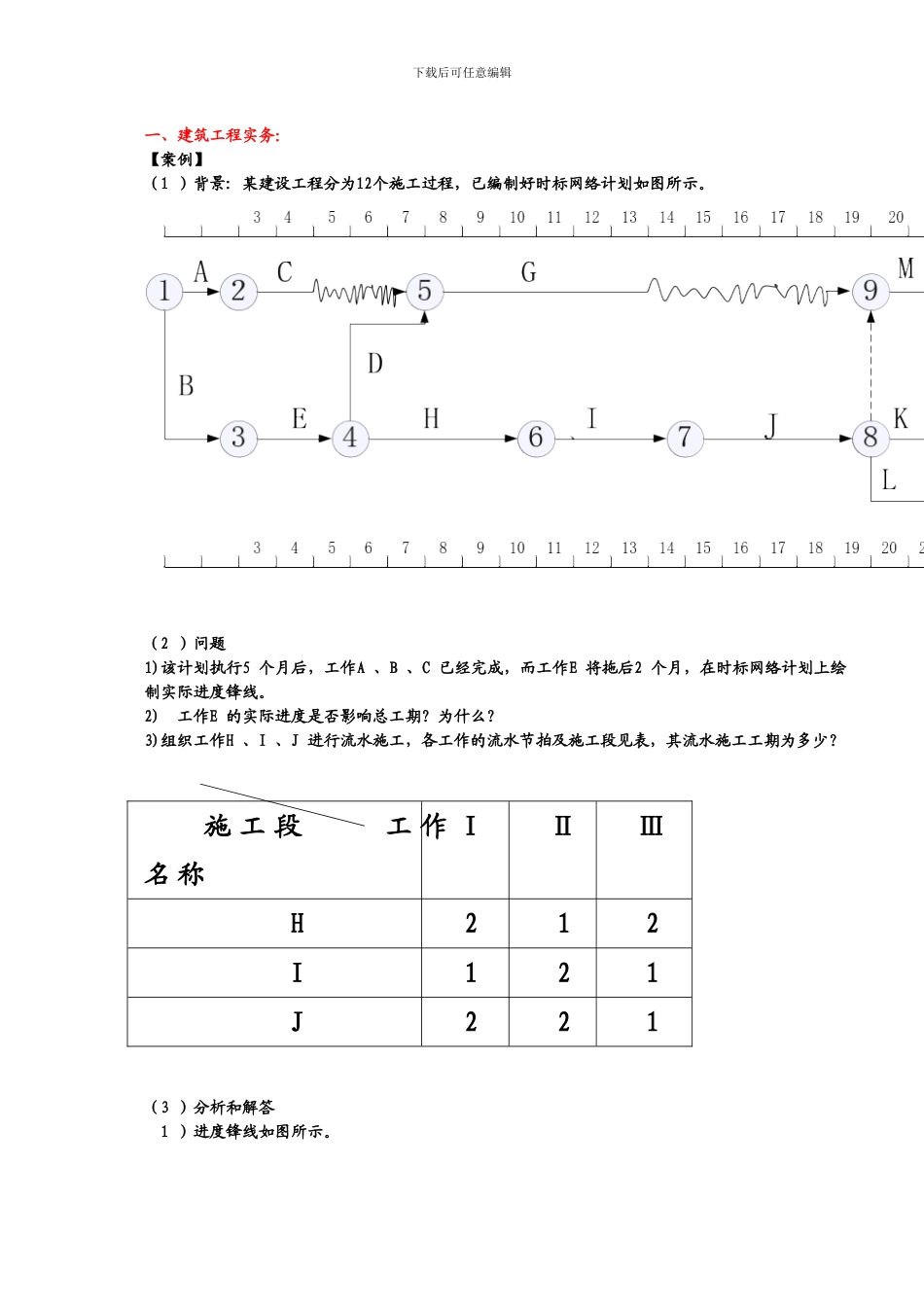

下载后可任意编辑一、建筑工程实务:【案例】(1 )背景: 某建设工程分为12个施工过程,已编制好时标网络计划如图所示
(2 )问题1)该计划执行5 个月后,工作A 、B 、C 已经完成,而工作E 将拖后2 个月,在时标网络计划上绘制实际进度锋线
2) 工作E 的实际进度是否影响总工期
3)组织工作H 、I 、J 进行流水施工,各工作的流水节拍及施工段见表,其流水施工工期为多少
施 工 段 工 作名 称ⅠⅡⅢH212I121J221(3 )分析和解答 1 )进度锋线如图所示

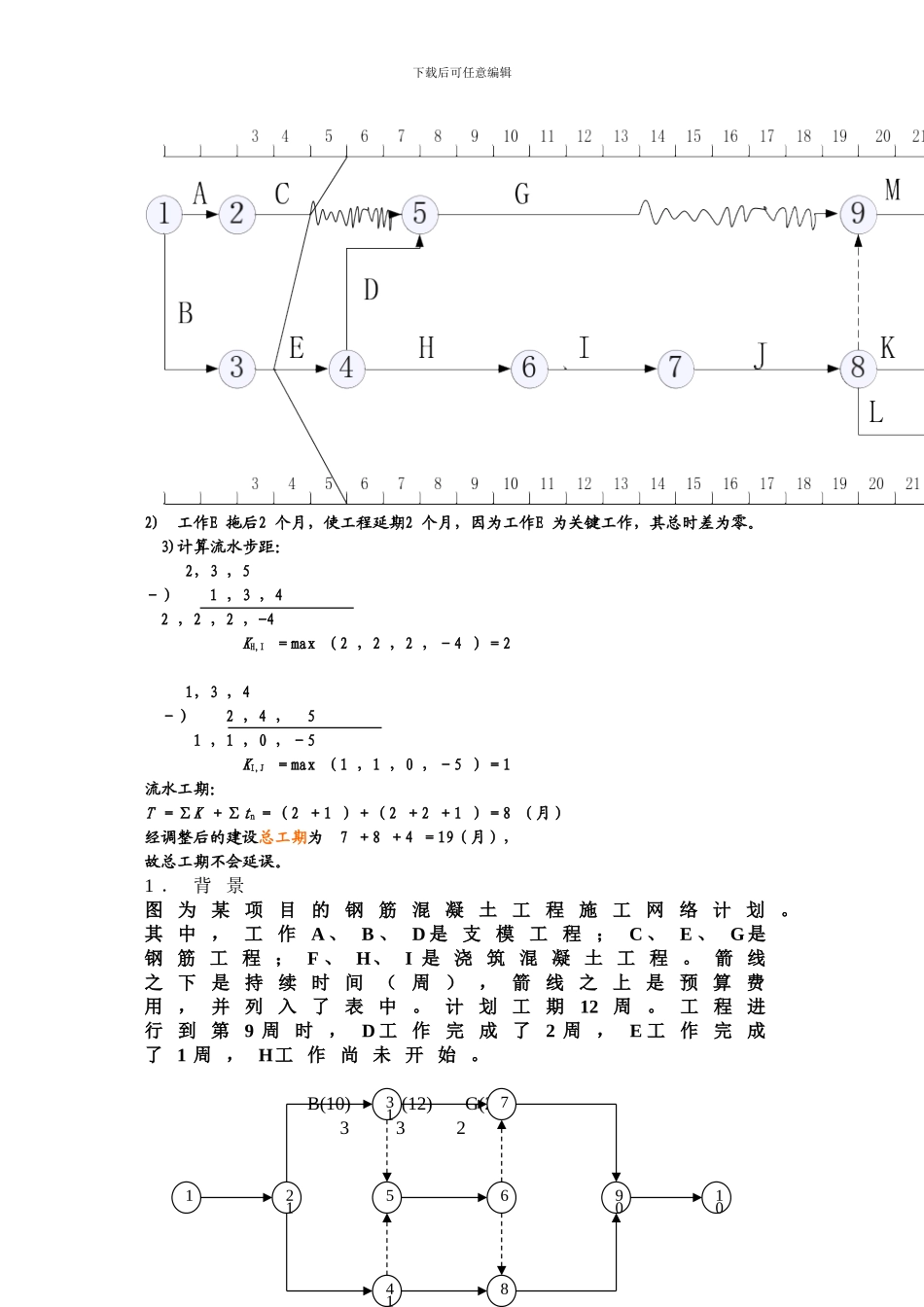

下载后可任意编辑2) 工作E 拖后2 个月,使工程延期2 个月,因为工作E 为关键工作,其总时差为零

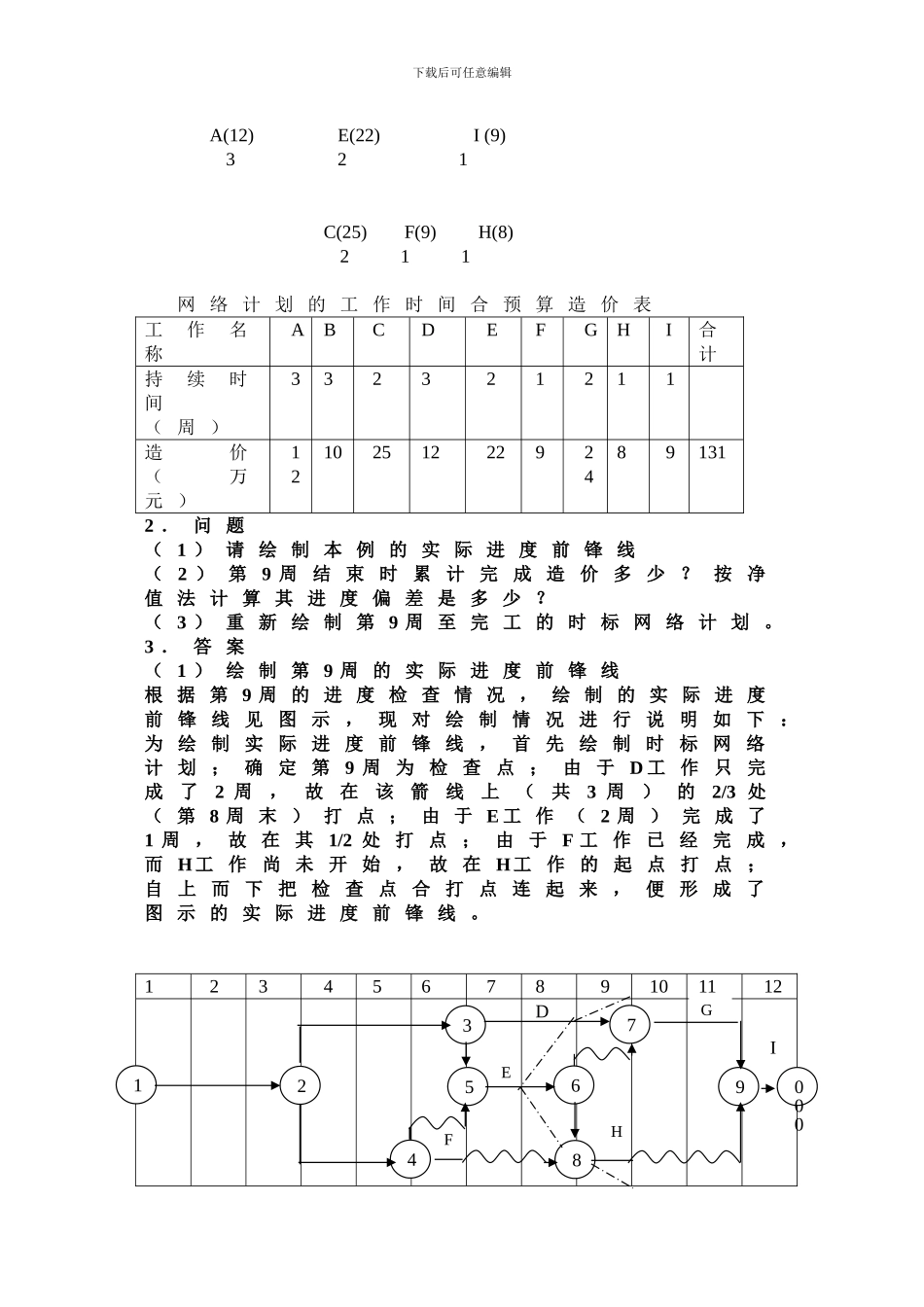

3)计算流水步距: 2,3 ,5-) 1 ,3 ,42 ,2 ,2 ,-4 KH,I =max (2 ,2 ,2 ,-4 )=2 1,3 ,4-) 2 ,4 , 51 ,1 ,0 ,-5 KI,J =max (1 ,1 ,0 ,-5 )=1流水工期:T =∑K +∑tn =(2 +1 )+(2 +2 +1 )=8 (月)经调整后的建设总工期为 7 +8 +4 =19(月),故总工期不会延误
1 . 背 景图 为 某 项 目 的 钢 筋 混 凝 土 工 程 施 工 网 络 计 划
其 中 , 工 作 A 、 B 、 D 是 支 模 工 程 ; C 、 E 、 G是钢 筋 工 程 ; F 、 H、 I 是 浇 筑 混 凝 土 工 程
箭 线之 下 是 持 续 时 间 ( 周 ) , 箭 线 之 上 是 预 算 费用 , 并 列 入 了 表 中
计 划 工 期12 周
工 程 进行 到 第 9 周 时 , D 工 作 完 成 了2 周 , E 工 作 完 成了 1 周 , H工 作 尚 未 开 始
B(10) D(12) G(24)3 3 2121874131659010下载后可任意编
