公司室外管网工程5 号、4A 号砖砌化粪池施工方案 1、工程概况厂区位于开发区厂区总用地面积:25557 平方米,排水管道选用 DN200—DN400 混下载后可任意编辑凝土管道,抹带接口

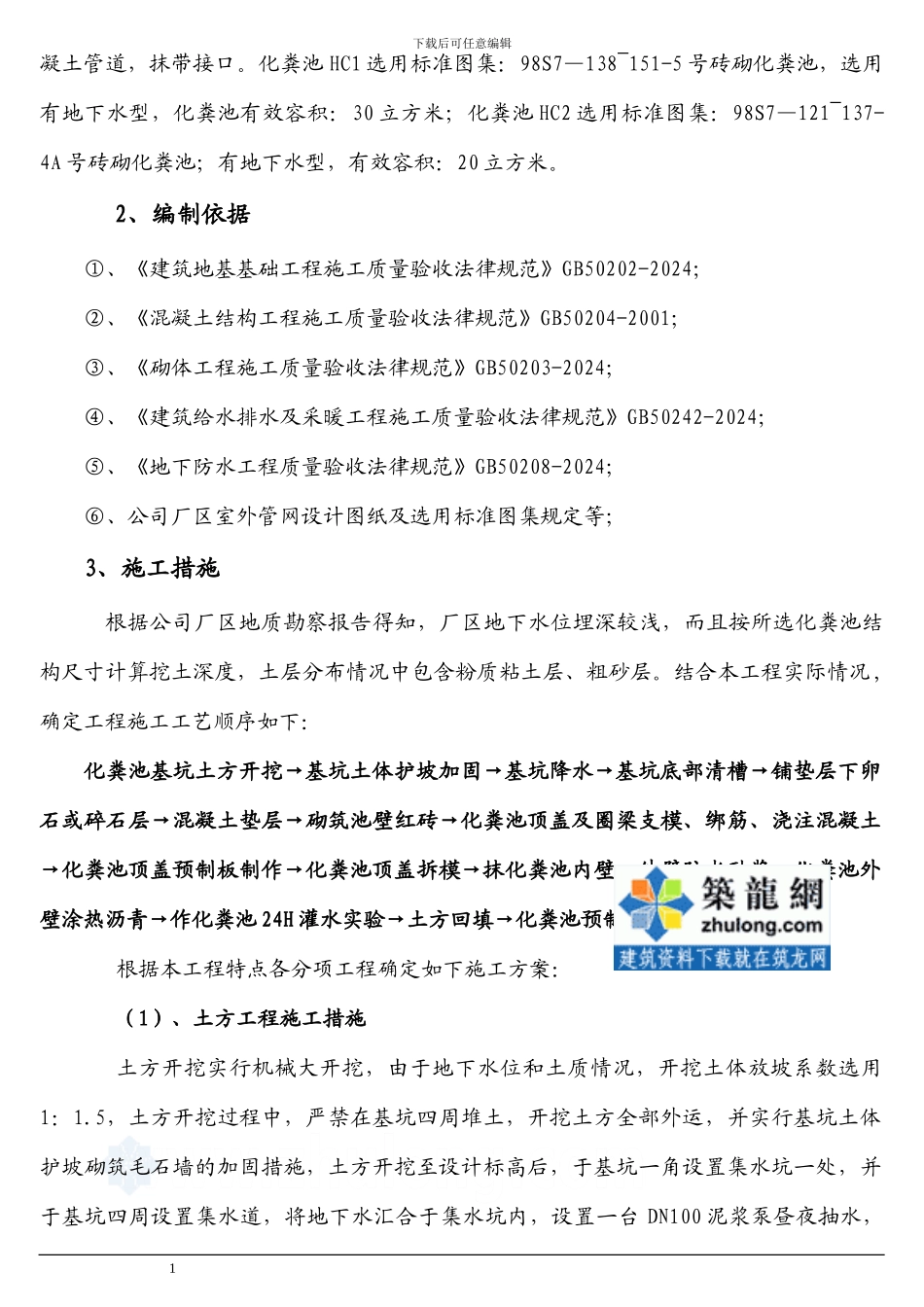

化粪池 HC1 选用标准图集:98S7—138~151-5 号砖砌化粪池,选用有地下水型,化粪池有效容积:30 立方米;化粪池 HC2 选用标准图集:98S7—121~137-4A 号砖砌化粪池;有地下水型,有效容积:20 立方米
2、编制依据①、《建筑地基基础工程施工质量验收法律规范》GB50202-2024;②、《混凝土结构工程施工质量验收法律规范》GB50204-2001;③、《砌体工程施工质量验收法律规范》GB50203-2024;④、《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2024;⑤、《地下防水工程质量验收法律规范》GB50208-2024;⑥、公司厂区室外管网设计图纸及选用标准图集规定等;3、施工措施根据公司厂区地质勘察报告得知,厂区地下水位埋深较浅,而且按所选化粪池结构尺寸计算挖土深度,土层分布情况中包含粉质粘土层、粗砂层
结合本工程实际情况 ,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池 24H 灌水实验→土方回填→化粪池预制顶盖安装
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖实行机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1
5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并实行基坑土体护坡砌筑毛石墙的加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑
