下载后可任意编辑1

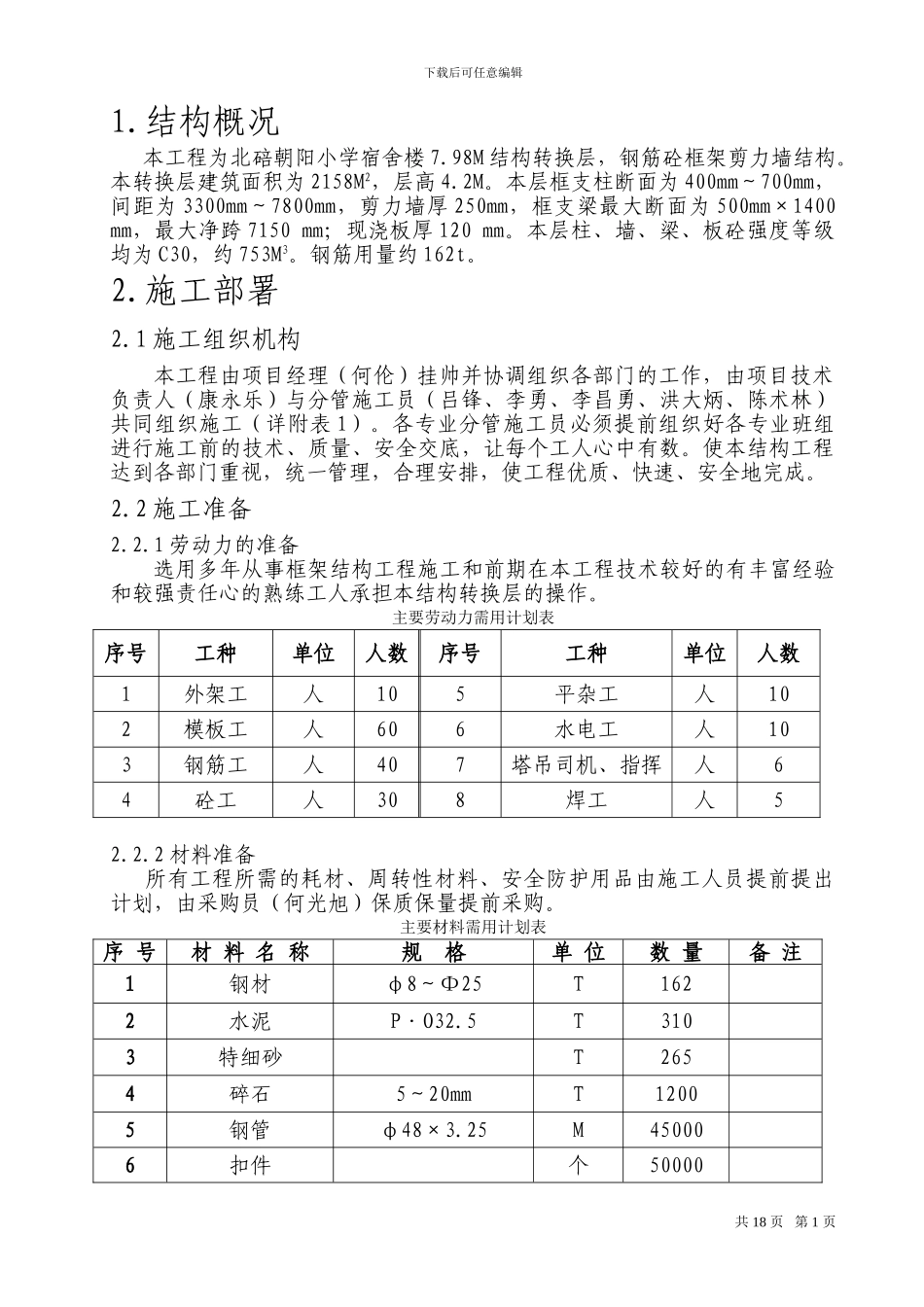

结构概况 本工程为北碚朝阳小学宿舍楼 7
98M 结构转换层,钢筋砼框架剪力墙结构
本转换层建筑面积为 2158M2,层高 4
本层框支柱断面为 400mm~700mm,间距为 3300mm~7800mm,剪力墙厚 250mm,框支梁最大断面为 500mm×1400 mm,最大净跨 7150 mm;现浇板厚 120 mm
本层柱、墙、梁、板砼强度等级均为 C30,约 753M3
钢筋用量约 162t
1 施工组织机构本工程由项目经理(何伦)挂帅并协调组织各部门的工作,由项目技术负责人(康永乐)与分管施工员(吕锋、李勇、李昌勇、洪大炳、陈术林)共同组织施工(详附表 1)
各专业分管施工员必须提前组织好各专业班组进行施工前的技术、质量、安全交底,让每个工人心中有数
使本结构工程达到各部门重视,统一管理,合理安排,使工程优质、快速、安全地完成
2 施工准备2
1 劳动力的准备选用多年从事框架结构工程施工和前期在本工程技术较好的有丰富经验和较强责任心的熟练工人承担本结构转换层的操作
主要劳动力需用计划表序号工种单位人数序号工种单位人数1外架工人105平杂工人102模板工人606水电工人103钢筋工人407塔吊司机、指挥人64砼工人308焊工人52

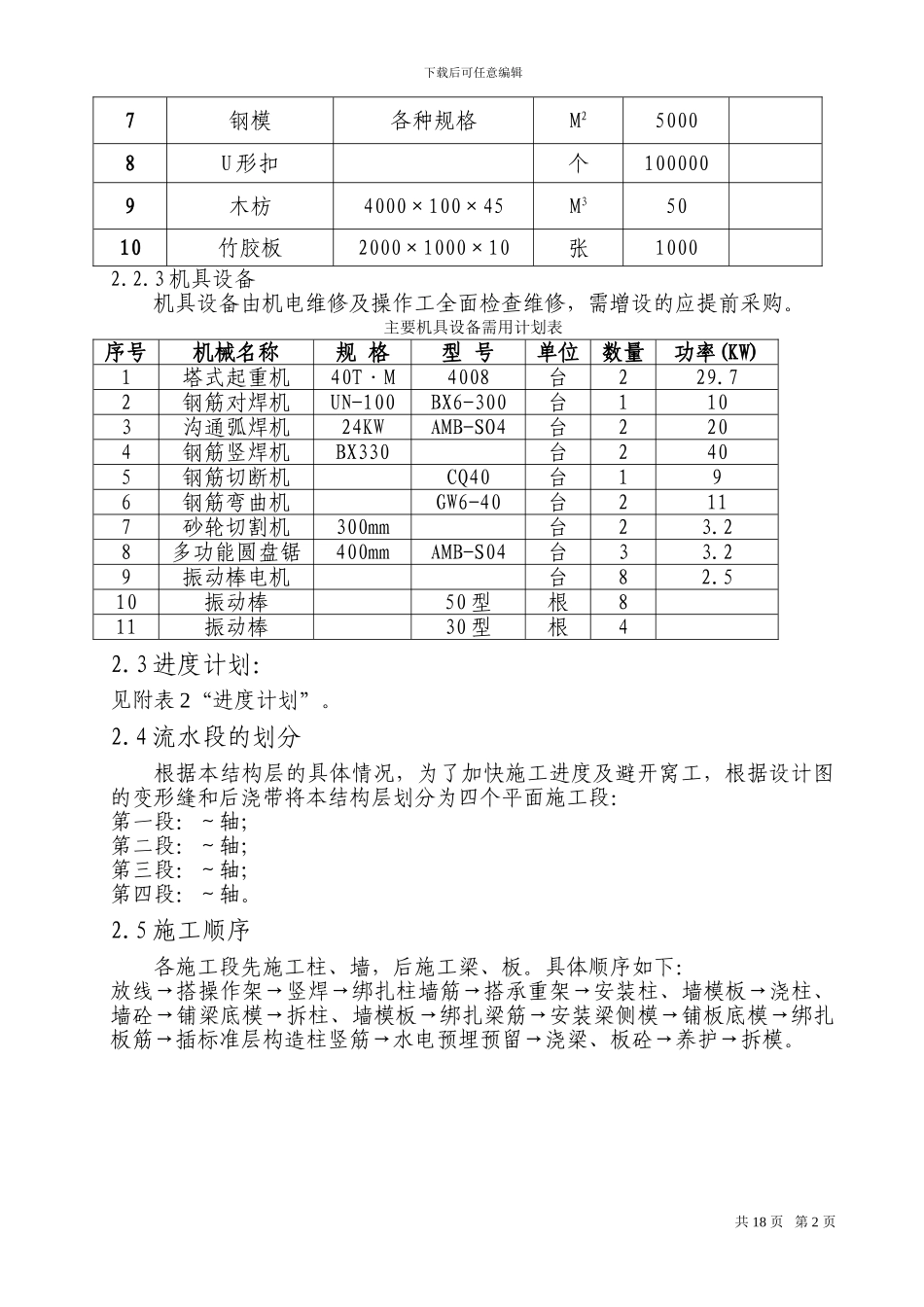

2 材料准备 所有工程所需的耗材、周转性材料、安全防护用品由施工人员提前提出计划,由采购员(何光旭)保质保量提前采购
主要材料需用计划表序 号材 料 名 称规 格单 位数 量备 注1钢材φ8~Φ25T1622水泥P·O32
5T3103特细砂T2654碎石5~20mmT12005钢管φ48×3
25M450006扣件个50000共 18 页 第 1 页下载后可任意编辑7钢模各种规格M250008U 形扣个1000009木枋4000×100×45M35010竹胶板2000×1000×10
