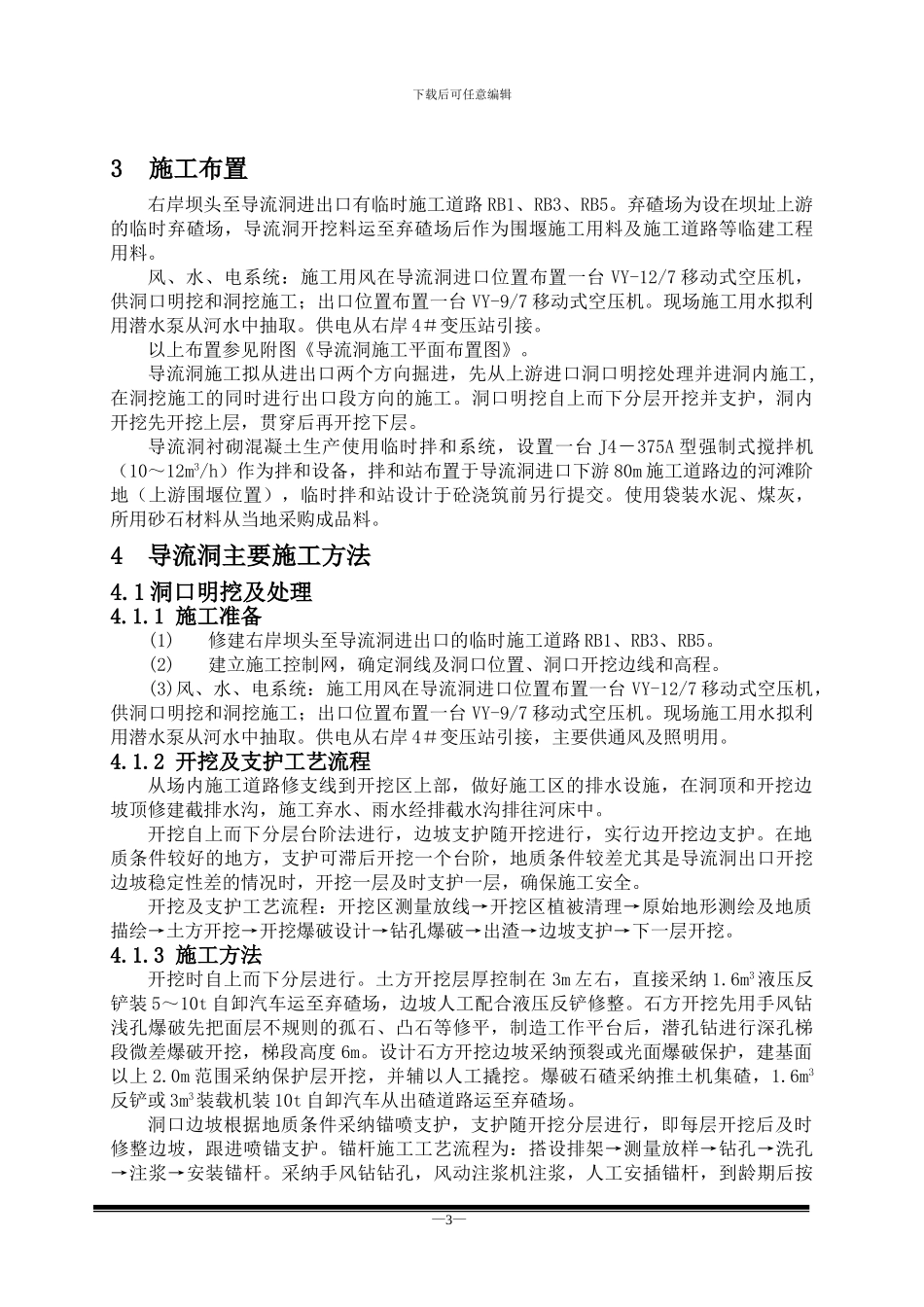

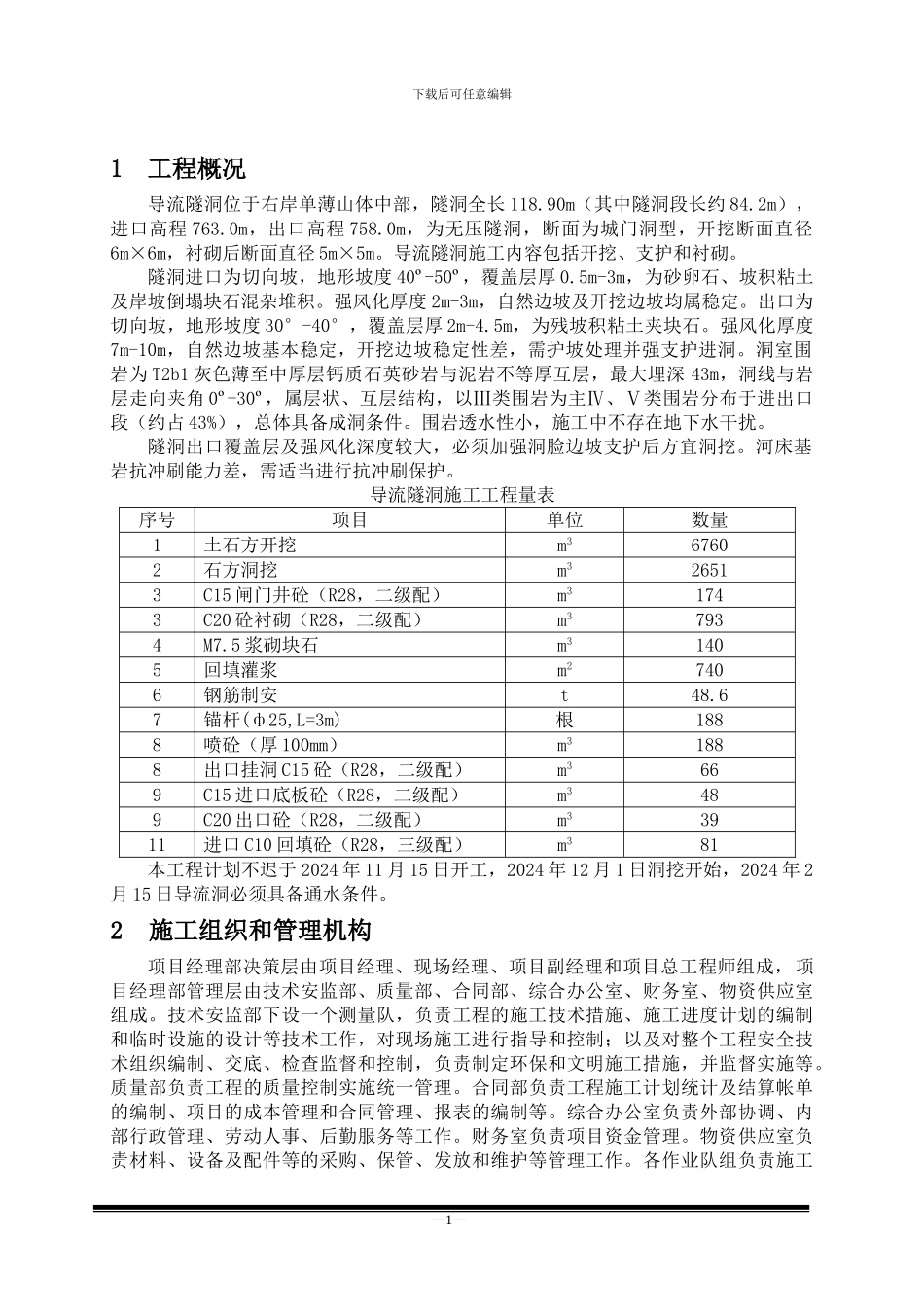

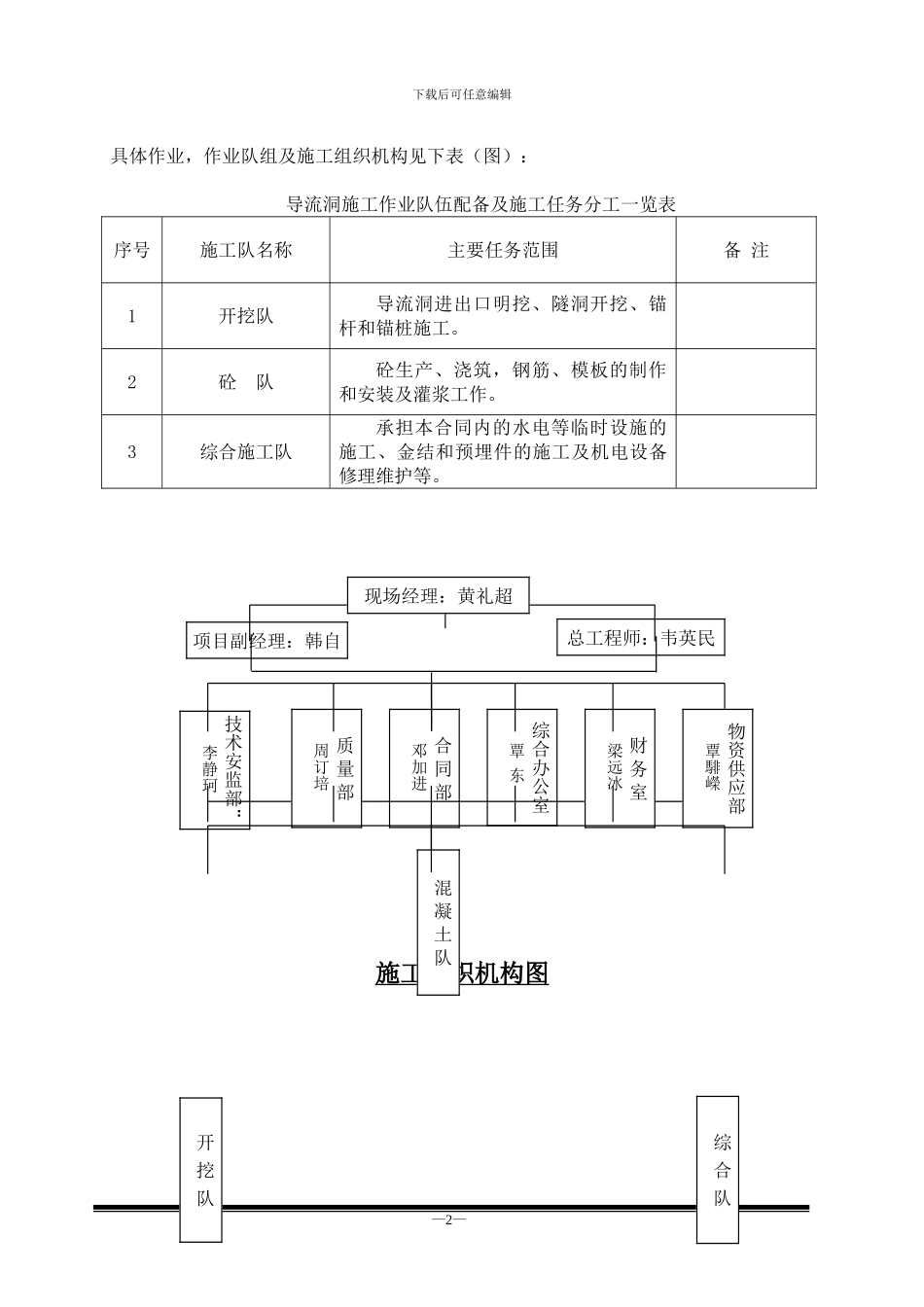

下载后可任意编辑1 工程概况导流隧洞位于右岸单薄山体中部,隧洞全长 118.90m(其中隧洞段长约 84.2m),进口高程 763.0m,出口高程 758.0m,为无压隧洞,断面为城门洞型,开挖断面直径6m×6m,衬砌后断面直径 5m×5m。导流隧洞施工内容包括开挖、支护和衬砌。隧洞进口为切向坡,地形坡度 40º-50º,覆盖层厚 0.5m-3m,为砂卵石、坡积粘土及岸坡倒塌块石混杂堆积。强风化厚度 2m-3m,自然边坡及开挖边坡均属稳定。出口为切向坡,地形坡度 30°-40°,覆盖层厚 2m-4.5m,为残坡积粘土夹块石。强风化厚度7m-10m,自然边坡基本稳定,开挖边坡稳定性差,需护坡处理并强支护进洞。洞室围岩为 T2b1 灰色薄至中厚层钙质石英砂岩与泥岩不等厚互层,最大埋深 43m,洞线与岩层走向夹角 0º-30º,属层状、互层结构,以Ⅲ类围岩为主Ⅳ、Ⅴ类围岩分布于进出口段(约占 43%),总体具备成洞条件。围岩透水性小,施工中不存在地下水干扰。隧洞出口覆盖层及强风化深度较大,必须加强洞脸边坡支护后方宜洞挖。河床基岩抗冲刷能力差,需适当进行抗冲刷保护。导流隧洞施工工程量表序号项目单位数量1土石方开挖m367602石方洞挖m326513C15 闸门井砼(R28,二级配)m31743C20 砼衬砌(R28,二级配)m37934M7.5 浆砌块石m31405回填灌浆m27406钢筋制安t48.67锚杆(ф25,L=3m)根1888喷砼(厚 100mm)m31888出口挂洞 C15 砼(R28,二级配)m3669C15 进口底板砼(R28,二级配)m3489C20 出口砼(R28,二级配)m33911进口 C10 回填砼(R28,三级配)m381本工程计划不迟于 2024 年 11 月 15 日开工,2024 年 12 月 1 日洞挖开始,2024 年 2月 15 日导流洞必须具备通水条件。2施工组织和管理机构项目经理部决策层由项目经理、现场经理、项目副经理和项目总工程师组成,项目经理部管理层由技术安监部、质量部、合同部、综合办公室、财务室、物资供应室组成。技术安监部下设一个测量队,负责工程的施工技术措施、施工进度计划的编制和临时设施的设计等技术工作,对现场施工进行指导和控制;以及对整个工程安全技术组织编制、交底、检查监督和控制,负责制定环保和文明施工措施,并监督实施等。质量部负责工程的质量控制实施统一管理。合同部负责工程施工计划统计及结算帐单的编制、项目的成本管理和合同管理、报表的编制等。综合办公室负责外部协调、内部行政管理、劳动人事、后勤服务等工作。财务室负责项目资金管理。物资供应室负责材...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

导流洞施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
