下载后可任意编辑路基施工方案一、 编制依据和编制原则1、 编制依据:(1)、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路施工招标文件》
(2)、现场实际情况及调查资料
(3)、国家、省、市现行有关法规、技术法律规范、定额等
(4) 、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路路基施工图设计》,陕西省公路勘察设计院
(5)、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路 N18 合同段实施性施工组织设计》
2、 编制原则(1)、遵循招标文件、合同文件各项条款的原则
(2)、遵循设计和验标的原则,正确组织施工,保证施工质量优良
(3)、坚持招标文件中技术法律规范的原则,确保产品使业主满意
(4)、坚持实事求是的原则,根据本单位的能力,确保施工组织的可行性,先进性和合理性
(5)、实行“项目法施工”的原则
二、工程概况本项目为西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路 N18 合同段
本合同段主线起止里程为(K180+800~K184+300),线路全长 3
合同工期为 29
本合同段为双向四车道高速公路,路基宽度为 24
5m(分离式路基宽度 12
25m);计算车速为 80 公里/小时;设计车辆荷载:公路-Ⅰ级;设计洪水频率

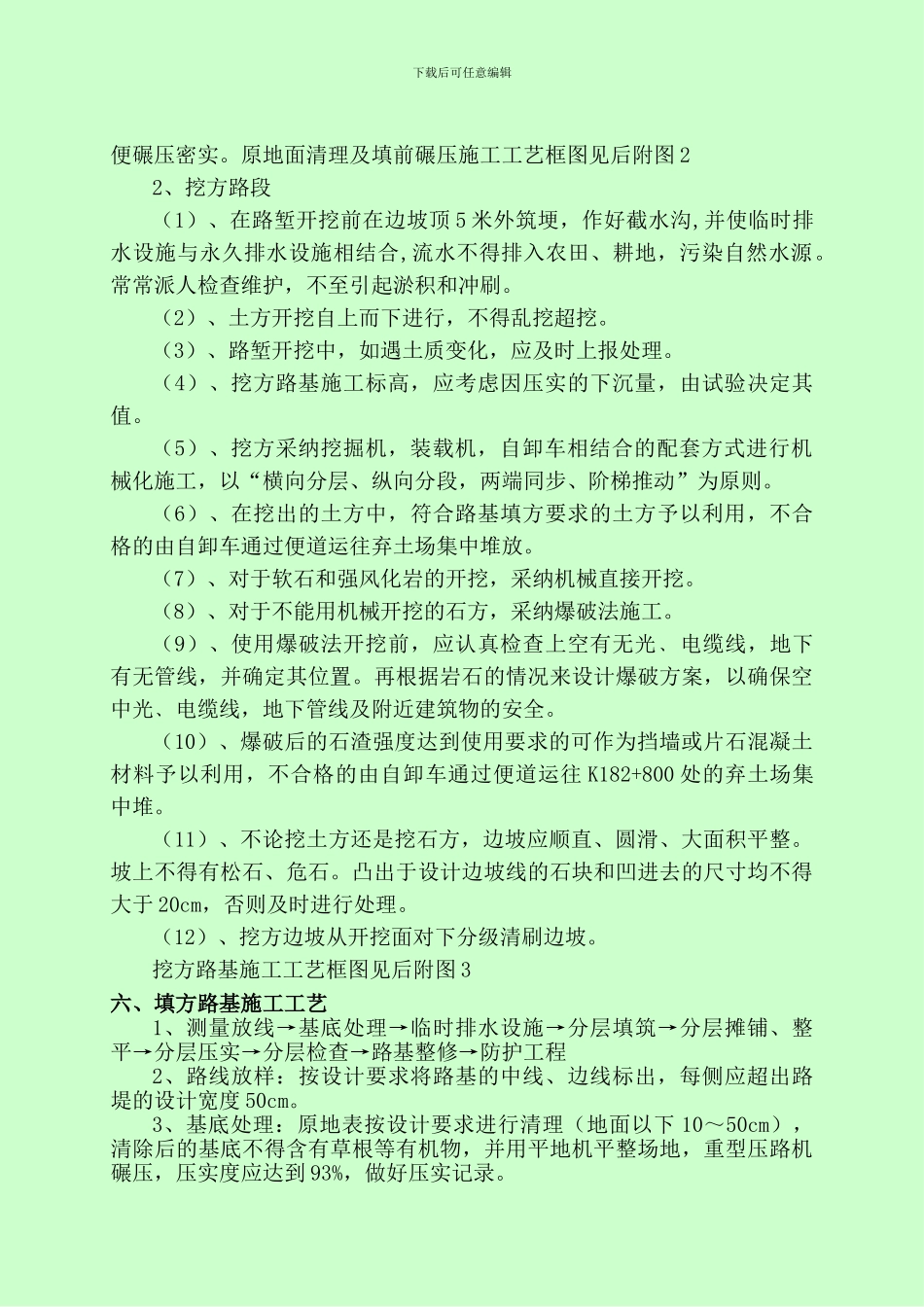

三、编制范围K182+676~K184+300 所有路基施工路段
四、路基总体施工方案1、路基施工采纳机械化配套施工,挖方路基以挖掘机、装载机和自卸汽车相结合的配套方式组织施工;填方路基采纳推土机、平地机、压路机和自卸汽车相结合的配套方式组织施工
2、路基挖方以“横向分层、纵向分段,两端同步、阶梯推动”为原下载后可任意编辑则
采纳挖掘机或装载机装入自卸汽车运到指定地点
3、路基填筑采纳全断面横宽纵向水平分层填筑法施工
自卸汽车运输填料,平地机或推土机分层摊铺、分层整平,重
