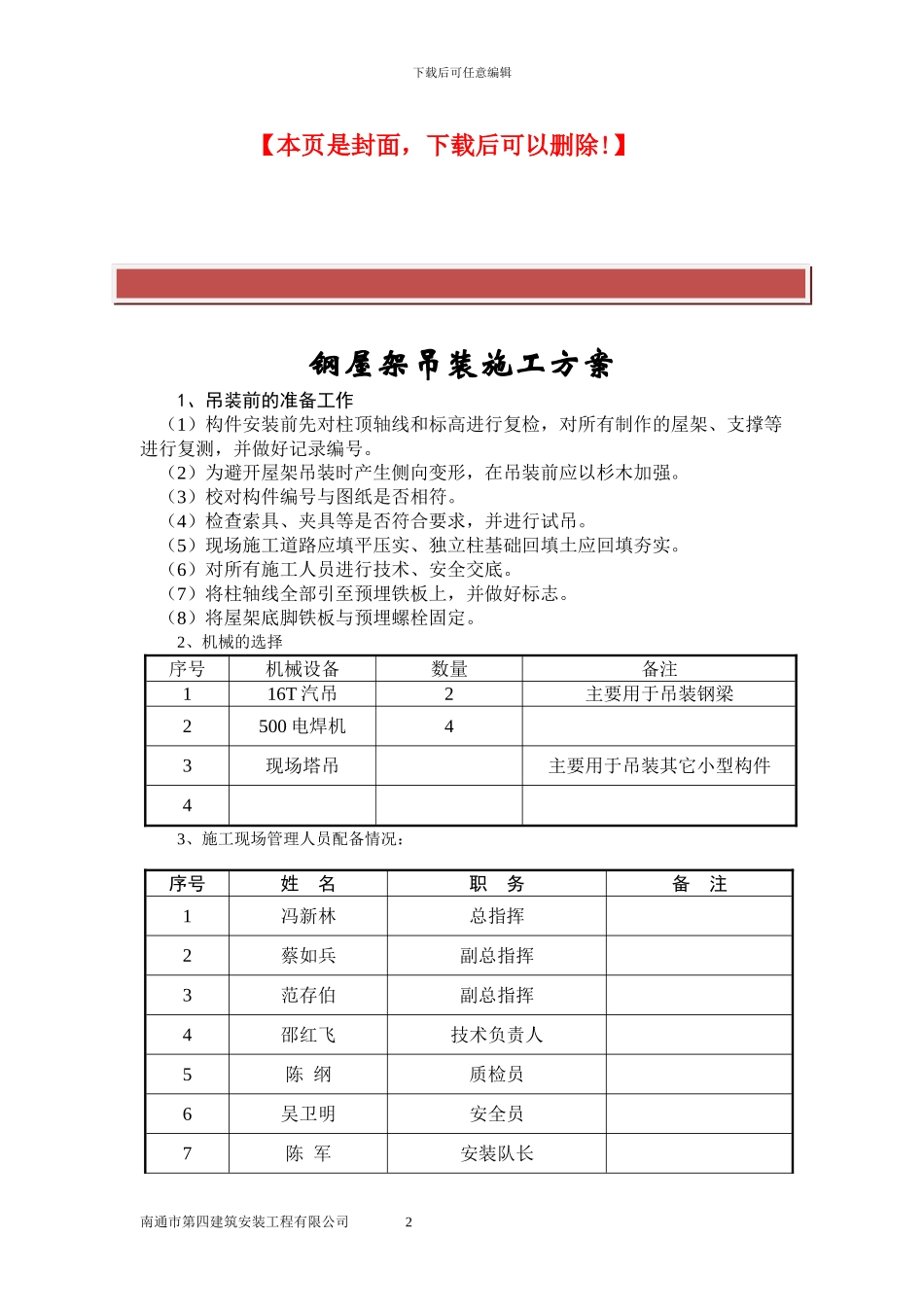

】钢屋架吊装施工方案1、吊装前的准备工作(1)构件安装前先对柱顶轴线和标高进行复检,对所有制作的屋架、支撑等进行复测,并做好记录编号
(2)为避开屋架吊装时产生侧向变形,在吊装前应以杉木加强
(3)校对构件编号与图纸是否相符
(4)检查索具、夹具等是否符合要求,并进行试吊
(5)现场施工道路应填平压实、独立柱基础回填土应回填夯实
(6)对所有施工人员进行技术、安全交底
(7)将柱轴线全部引至预埋铁板上,并做好标志
(8)将屋架底脚铁板与预埋螺栓固定

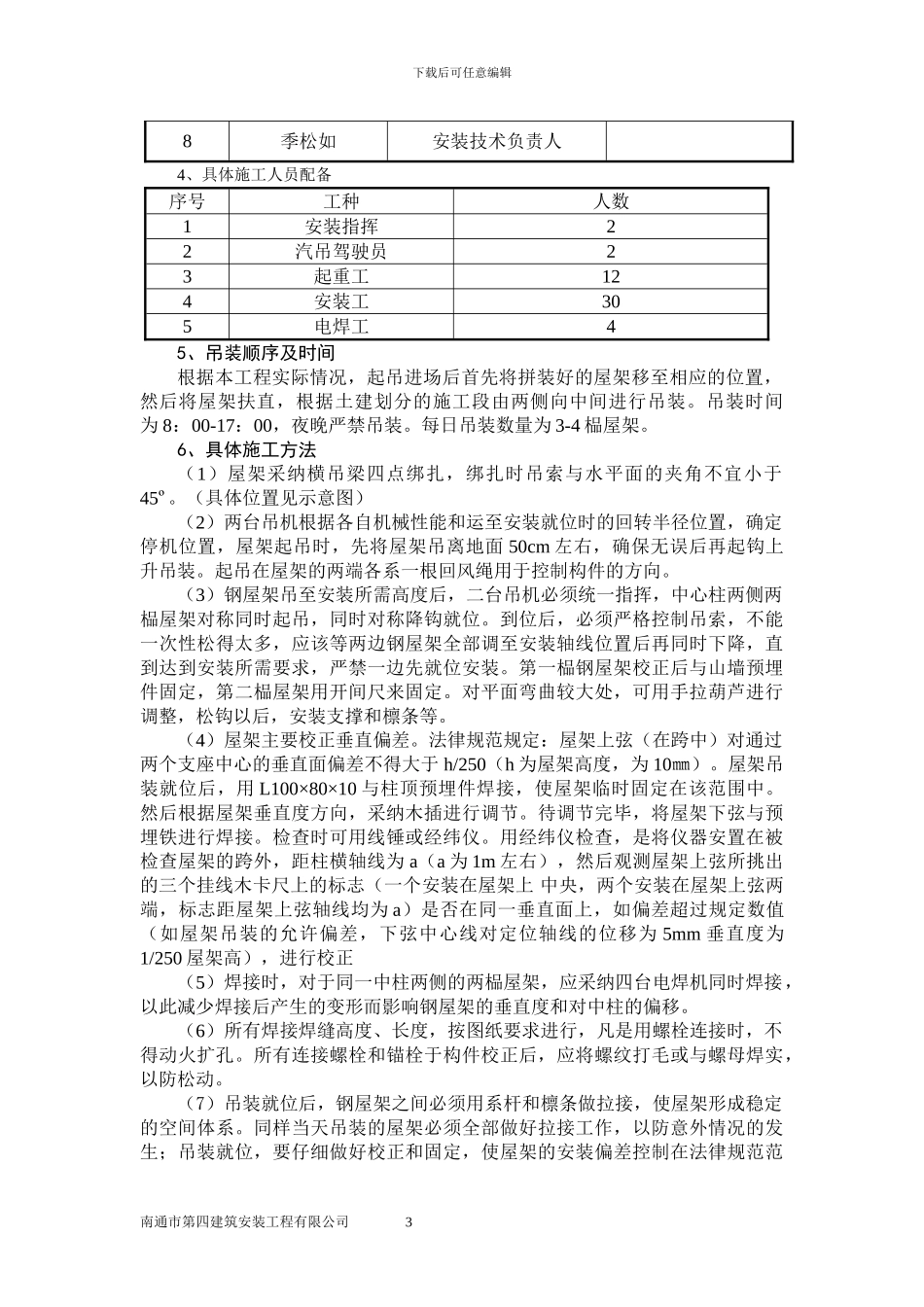

2、机械的选择序号机械设备数量备注116T 汽吊2主要用于吊装钢梁2500 电焊机43现场塔吊主要用于吊装其它小型构件43、施工现场管理人员配备情况:序号姓 名职 务备 注1冯新林总指挥2蔡如兵副总指挥3范存伯副总指挥4邵红飞技术负责人5陈 纲质检员6吴卫明安全员7陈 军安装队长南通市第四建筑安装工程有限公司 2下载后可任意编辑8季松如安装技术负责人4、具体施工人员配备序号工种人数1安装指挥22汽吊驾驶员23起重工124安装工305电焊工45、吊装顺序及时间根据本工程实际情况,起吊进场后首先将拼装好的屋架移至相应的位置,然后将屋架扶直,根据土建划分的施工段由两侧向中间进行吊装
吊装时间为 8:00-17:00,夜晚严禁吊装
每日吊装数量为 3-4 榀屋架
6、具体施工方法(1)屋架采纳横吊梁四点绑扎,绑扎时吊索与水平面的夹角不宜小于45º
(具体位置见示意图)(2)两台吊机根据各自机械性能和运至安装就位时的回转半径位置,确定停机位置,屋架起吊时,先将屋架吊离地面 50cm 左右,确保无误后再起钩上升吊装
起吊在屋架的两端各系一根回风绳用于控制构件的方向
(3)钢屋架吊至安装所需
