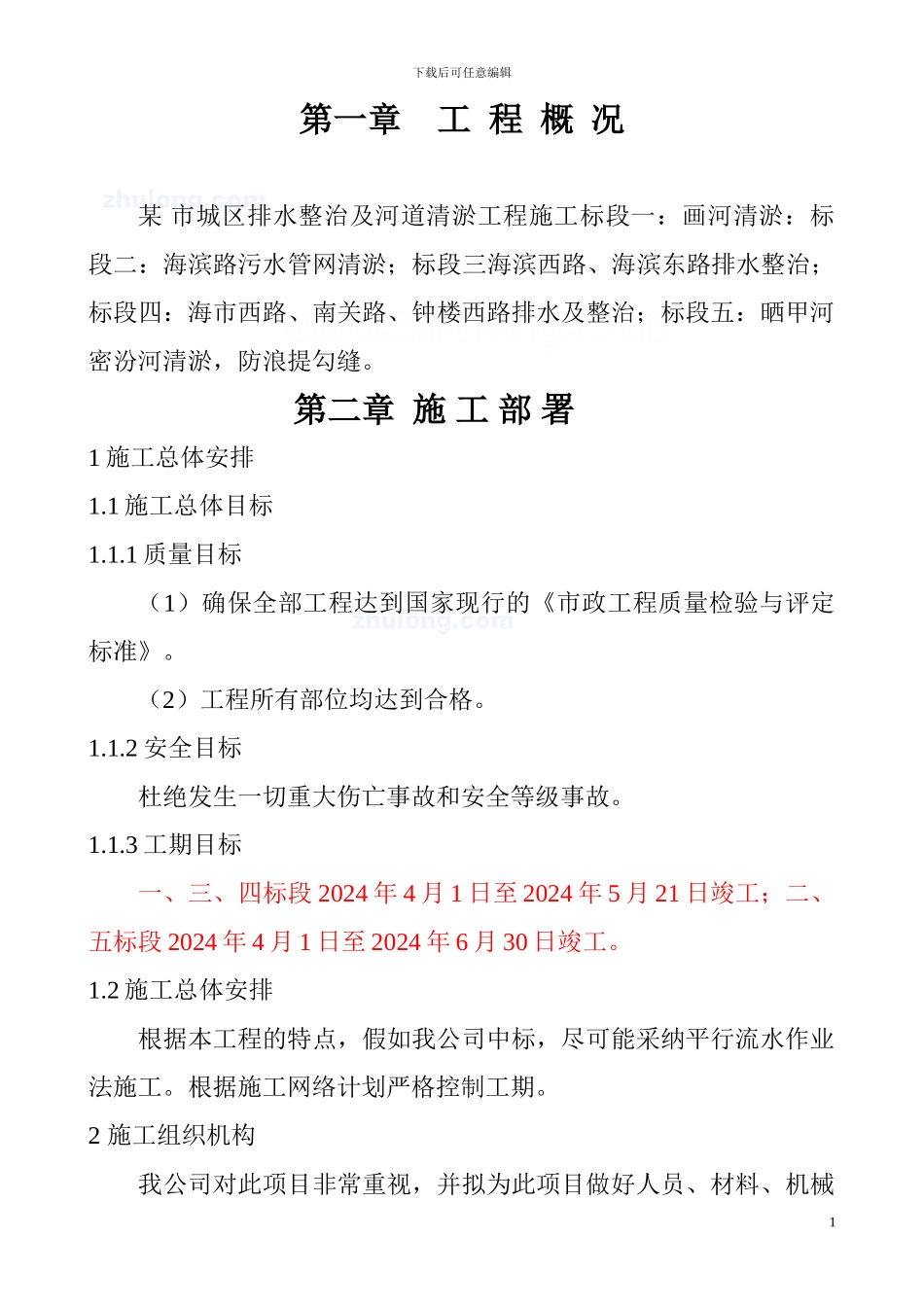

下载后可任意编辑第一章 工 程 概 况某 市城区排水整治及河道清淤工程施工标段一:画河清淤:标段二:海滨路污水管网清淤;标段三海滨西路、海滨东路排水整治;标段四:海市西路、南关路、钟楼西路排水及整治;标段五:晒甲河密汾河清淤,防浪提勾缝
第二章 施 工 部 署1 施工总体安排1
1 施工总体目标1
1 质量目标(1)确保全部工程达到国家现行的《市政工程质量检验与评定标准》
(2)工程所有部位均达到合格
2 安全目标杜绝发生一切重大伤亡事故和安全等级事故
3 工期目标一、三、四标段 2024 年 4 月 1 日至 2024 年 5 月 21 日竣工;二、五标段 2024 年 4 月 1 日至 2024 年 6 月 30 日竣工
2 施工总体安排根据本工程的特点,假如我公司中标,尽可能采纳平行流水作业法施工
根据施工网络计划严格控制工期

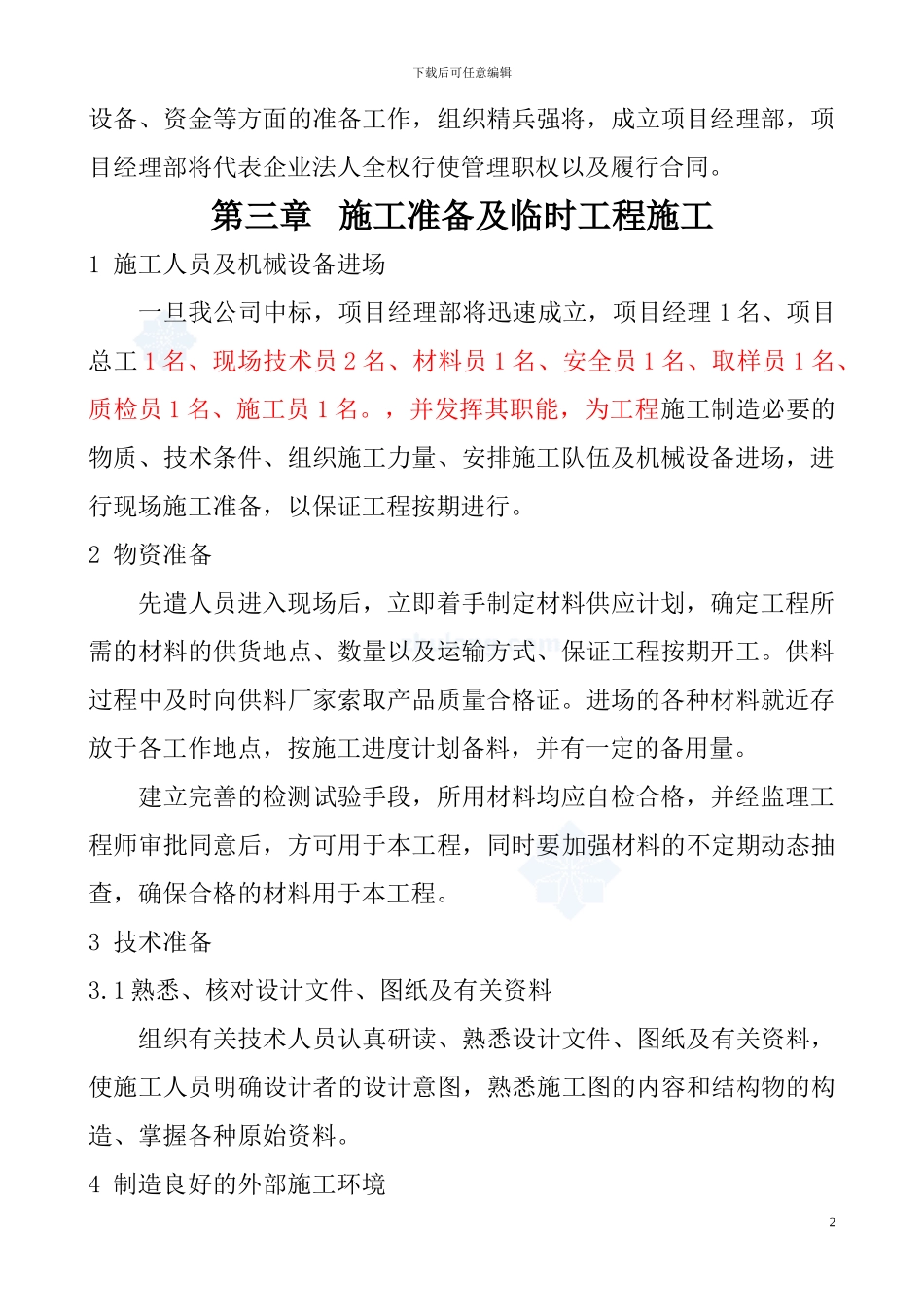

2 施工组织机构我公司对此项目非常重视,并拟为此项目做好人员、材料、机械1下载后可任意编辑设备、资金等方面的准备工作,组织精兵强将,成立项目经理部,项目经理部将代表企业法人全权行使管理职权以及履行合同
第三章 施工准备及临时工程施工1 施工人员及机械设备进场一旦我公司中标,项目经理部将迅速成立,项目经理 1 名、项目总工 1 名、现场技术员 2 名、材料员 1 名、安全员 1 名、取样员 1 名、质检员 1 名、施工员 1 名
,并发挥其职能,为工程施工制造必要的物质、技术条件、组织施工力量、安排施工队伍及机械设备进场,进行现场施工准备,以保证工程按期进行
2 物资准备先遣人员进入现场后,立即着手制定材料供应计划,确定工程所需的材料的供货地点、数量以及运输方式、保证工程按期开工
供料过程中及时向供料厂家索取产品质量合格证
进场的各种材料就近存放于各工作地点,按施工进度计划备料,并有一定的备用量
建立完善的检测试验手段,
