电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

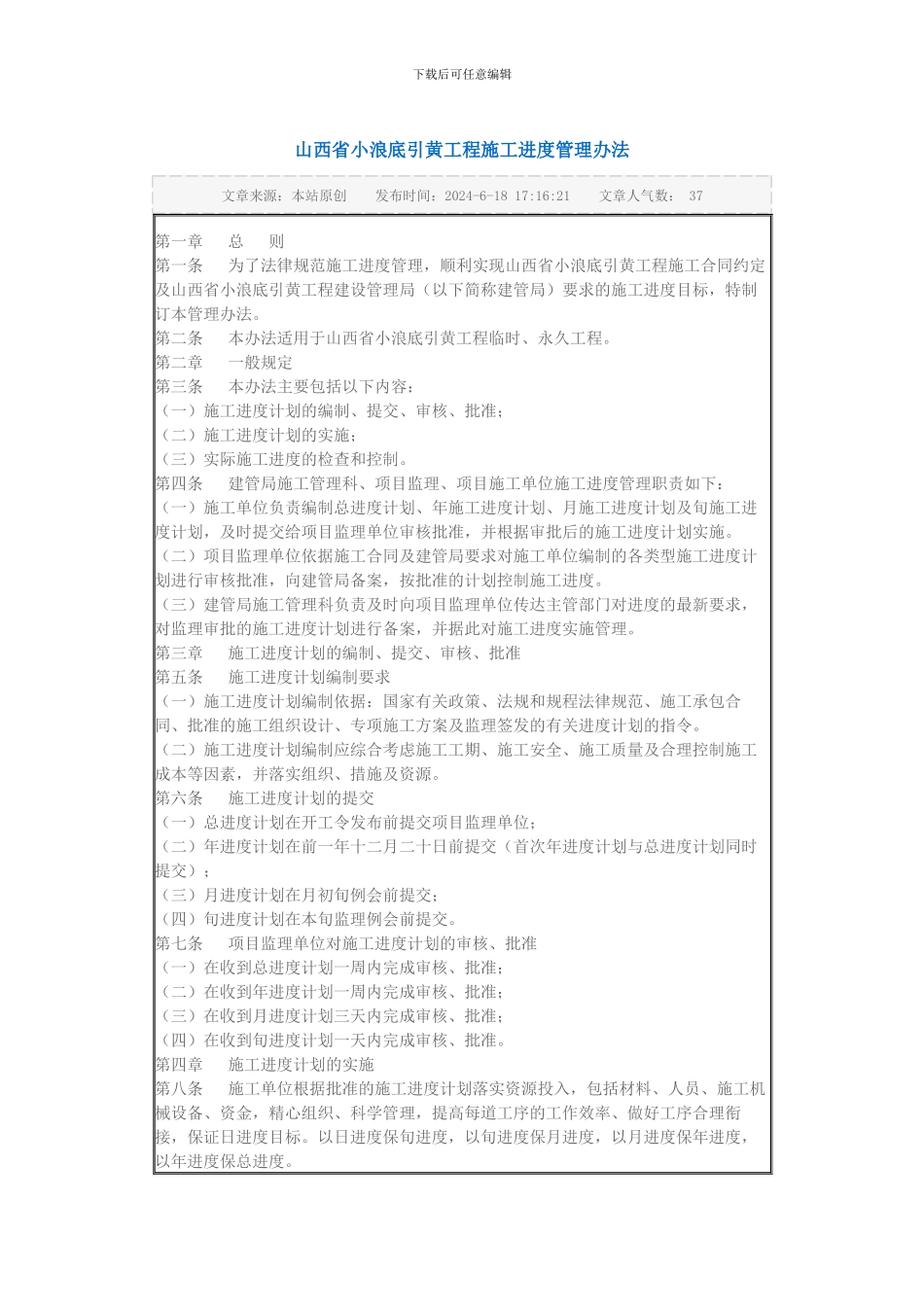

山西省小浪底引黄工程施工进度管理办法VIP免费

山西省小浪底引黄工程施工进度管理办法_第1页
1/7
山西省小浪底引黄工程施工进度管理办法_第2页
2/7

山西省小浪底引黄工程施工进度管理办法_第3页
3/7
下载后可任意编辑山西省小浪底引黄工程施工进度管理办法文章来源:本站原创 发布时间:2024-6-18 17:16:21 文章人气数: 37第一章 总 则第一条 为了法律规范施工进度管理,顺利实现山西省小浪底引黄工程施工合同约定及山西省小浪底引黄工程建设管理局(以下简称建管局)要求的施工进度目标,特制订本管理办法。第二条 本办法适用于山西省小浪底引黄工程临时、永久工程。第二章 一般规定第三条 本办法主要包括以下内容:(一)施工进度计划的编制、提交、审核、批准;(二)施工进度计划的实施;(三)实际施工进度的检查和控制。第四条 建管局施工管理科、项目监理、项目施工单位施工进度管理职责如下:(一)施工单位负责编制总进度计划、年施工进度计划、月施工进度计划及旬施工进度计划,及时提交给项目监理单位审核批准,并根据审批后的施工进度计划实施。(二)项目监理单位依据施工合同及建管局要求对施工单位编制的各类型施工进度计划进行审核批准,向建管局备案,按批准的计划控制施工进度。(三)建管局施工管理科负责及时向项目监理单位传达主管部门对进度的最新要求,对监理审批的施工进度计划进行备案,并据此对施工进度实施管理。第三章 施工进度计划的编制、提交、审核、批准第五条 施工进度计划编制要求(一)施工进度计划编制依据:国家有关政策、法规和规程法律规范、施工承包合同、批准的施工组织设计、专项施工方案及监理签发的有关进度计划的指令。(二)施工进度计划编制应综合考虑施工工期、施工安全、施工质量及合理控制施工成本等因素,并落实组织、措施及资源。第六条 施工进度计划的提交(一)总进度计划在开工令发布前提交项目监理单位;(二)年进度计划在前一年十二月二十日前提交(首次年进度计划与总进度计划同时提交);(三)月进度计划在月初旬例会前提交;(四)旬进度计划在本旬监理例会前提交。第七条 项目监理单位对施工进度计划的审核、批准(一)在收到总进度计划一周内完成审核、批准;(二)在收到年进度计划一周内完成审核、批准;(三)在收到月进度计划三天内完成审核、批准;(四)在收到旬进度计划一天内完成审核、批准。第四章 施工进度计划的实施第八条 施工单位根据批准的施工进度计划落实资源投入,包括材料、人员、施工机械设备、资金,精心组织、科学管理,提高每道工序的工作效率、做好工序合理衔接,保证日进度目标。以日进度保旬进度,以旬进度保月进度,以月进度保年进...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

山西省小浪底引黄工程施工进度管理办法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
