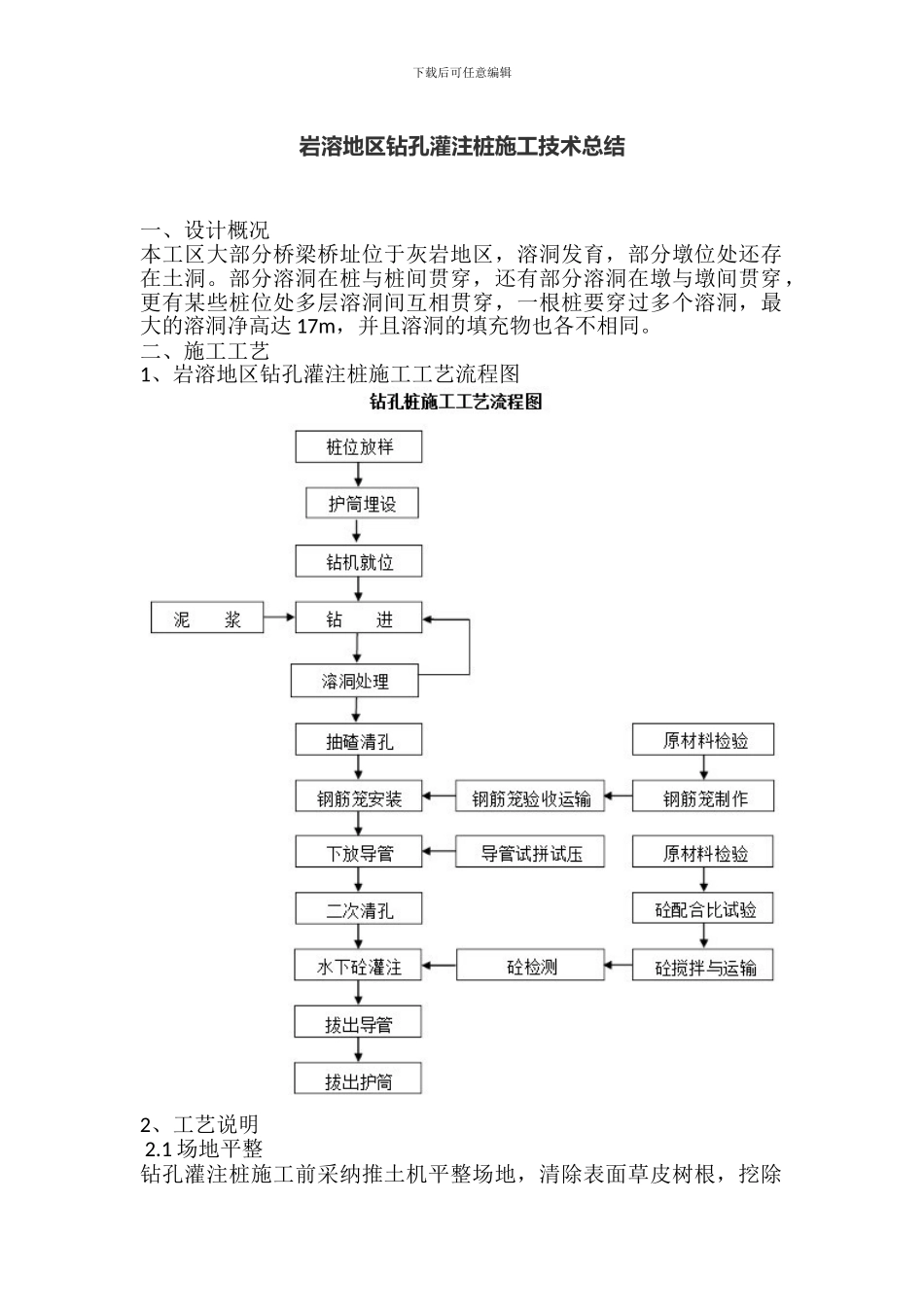

下载后可任意编辑岩溶地区钻孔灌注桩施工技术总结一、设计概况 本工区大部分桥梁桥址位于灰岩地区,溶洞发育,部分墩位处还存在土洞。部分溶洞在桩与桩间贯穿,还有部分溶洞在墩与墩间贯穿,更有某些桩位处多层溶洞间互相贯穿,一根桩要穿过多个溶洞,最大的溶洞净高达 17m,并且溶洞的填充物也各不相同。二、施工工艺 1、岩溶地区钻孔灌注桩施工工艺流程图 2、工艺说明 2.1 场地平整 钻孔灌注桩施工前采纳推土机平整场地,清除表面草皮树根,挖除下载后可任意编辑软土换填一般黏性土碾压密实,对于墩位底下有土洞的桩基础施工,如土洞顶部覆盖层较薄(小于 3m)时,采纳挖掘机直接开挖换填处理,避开土洞坍塌引起地面塌陷,钻机失稳。 水中墩如为死水,则可直接采纳黏土筑岛,筑岛不仅要满足钻机施工需要,还要保证排水畅通。同时还应满足承台施工时承台开挖四周保护层厚度;如为活水区筑岛,则四周还应实行防冲刷措施,一般在四周堆码编制袋护坡,如水流较大,还应实行打入木桩,采纳钢丝横联保护编制袋不被冲走。 2.2 测放桩位 组织精测人员对设计的桩位进行精密的定位,并报监理工程师检验。经监理工程师复测确认后,方可开钻。 在埋设护筒前,把桩位进行引桩埋设,便于护筒埋完后检查桩位情况。 2.3 护筒设置 1、护筒内径比桩径大 200~400mm,采纳 5mm 厚钢板卷制而成。 2、护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为 50mm,竖直线倾斜不大于 1%。 3、旱地、筑岛处护筒采纳挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实。 4、护筒顶面宜高出施工水位或地下水位 2m,还应满足孔内泥浆面高度的要求,在旱地或筑岛时还应高出施施工场地面 0.5m。 5、护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度为 2~4m,特别情况应加深以保证钻孔和灌注砼的顺利进行。 6、护筒连接处要求筒内无突出物,应耐拉、压,不漏水,不变形。 2.4 钻机就位 钻机就位前,对主要机具及配套设备进行检修后开始安装就位,接通水电。钻绳中心应与护筒中心重合。钻头挂上后,要反复核对中心位置,以免造成斜孔。将钻锥缓缓放入护筒内。钻机底座和顶端保持平稳,防止产生位移和沉陷,钻机的起吊滑轮线、钻锥和桩孔中心三者应保持同一铅垂线。 2.5 泥浆的调制和使用技术要求 在砂类土、碎(卵)石土或黏土夹层中钻孔,宜采纳膨润土泥浆护壁。在黏性土中钻孔,当塑性指数大于 15,...
