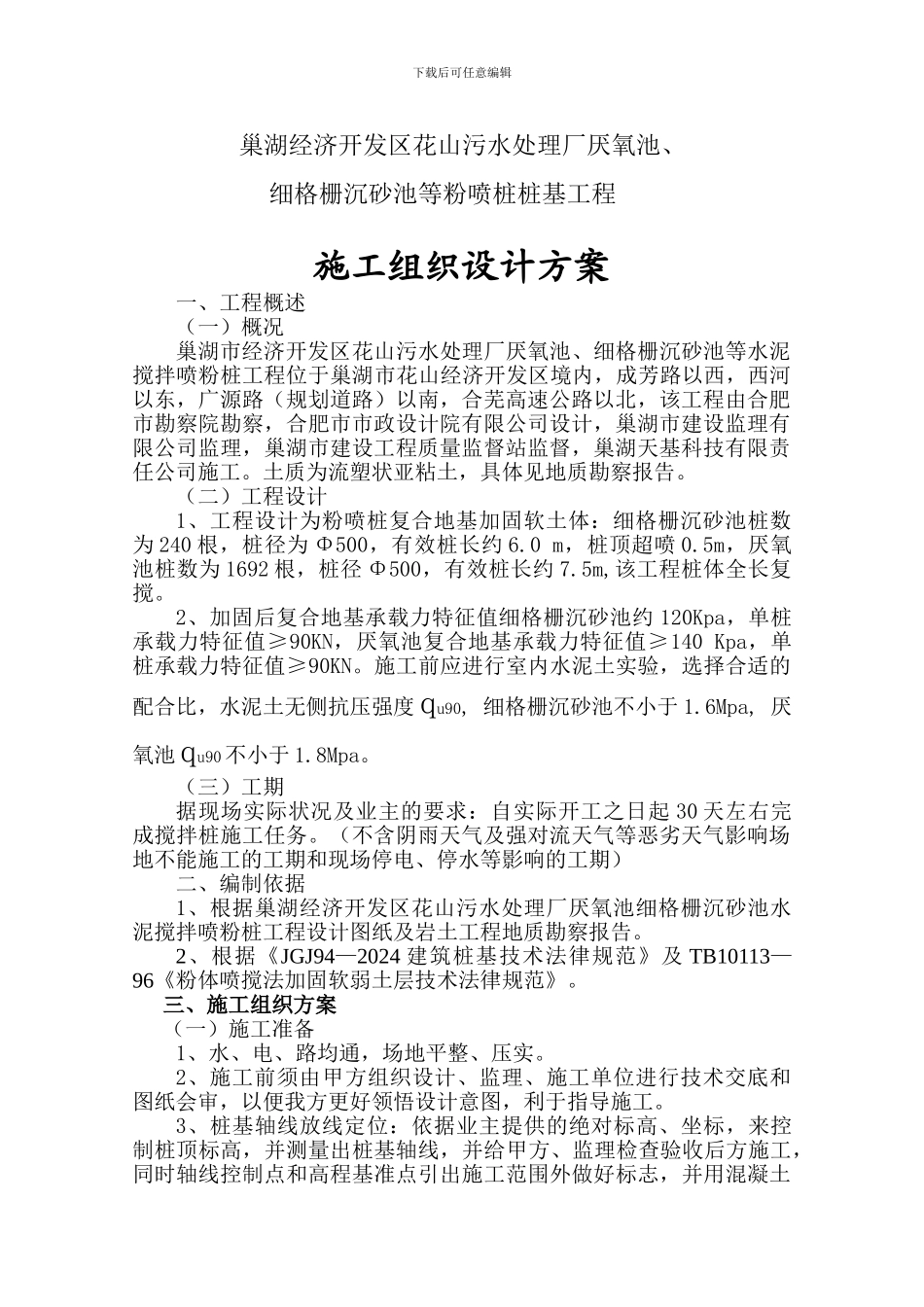

下载后可任意编辑巢湖经济开发区花山污水处理厂厌氧池、细格栅沉砂池等粉喷桩桩基工程施工组织设计方案编制人: 审核人: 审批人: 编制单位:巢湖天基科技有限责任公司编写时间:二○○八年十二月二日下载后可任意编辑巢湖经济开发区花山污水处理厂厌氧池、细格栅沉砂池等粉喷桩桩基工程施工组织设计方案一、工程概述(一)概况巢湖市经济开发区花山污水处理厂厌氧池、细格栅沉砂池等水泥搅拌喷粉桩工程位于巢湖市花山经济开发区境内,成芳路以西,西河以东,广源路(规划道路)以南,合芜高速公路以北,该工程由合肥市勘察院勘察,合肥市市政设计院有限公司设计,巢湖市建设监理有限公司监理,巢湖市建设工程质量监督站监督,巢湖天基科技有限责任公司施工
土质为流塑状亚粘土,具体见地质勘察报告
(二)工程设计1、工程设计为粉喷桩复合地基加固软土体:细格栅沉砂池桩数为 240 根,桩径为 Φ500,有效桩长约 6
0 m,桩顶超喷 0
5m,厌氧池桩数为 1692 根,桩径 Φ500,有效桩长约 7
5m,该工程桩体全长复搅
2、加固后复合地基承载力特征值细格栅沉砂池约 120Kpa,单桩承载力特征值≥90KN,厌氧池复合地基承载力特征值≥140 Kpa,单桩承载力特征值≥90KN
施工前应进行室内水泥土实验,选择合适的配合比,水泥土无侧抗压强度qu90, 细格栅沉砂池不小于 1
6Mpa, 厌氧池qu90 不小于 1
(三)工期据现场实际状况及业主的要求:自实际开工之日起 30 天左右完成搅拌桩施工任务
(不含阴雨天气及强对流天气等恶劣天气影响场地不能施工的工期和现场停电、停水等影响的工期)二、编制依据1、根据巢湖经济开发区花山污水处理厂厌氧池细格栅沉砂池水泥搅拌喷粉桩工程设计图纸及岩土工程地质勘察报告

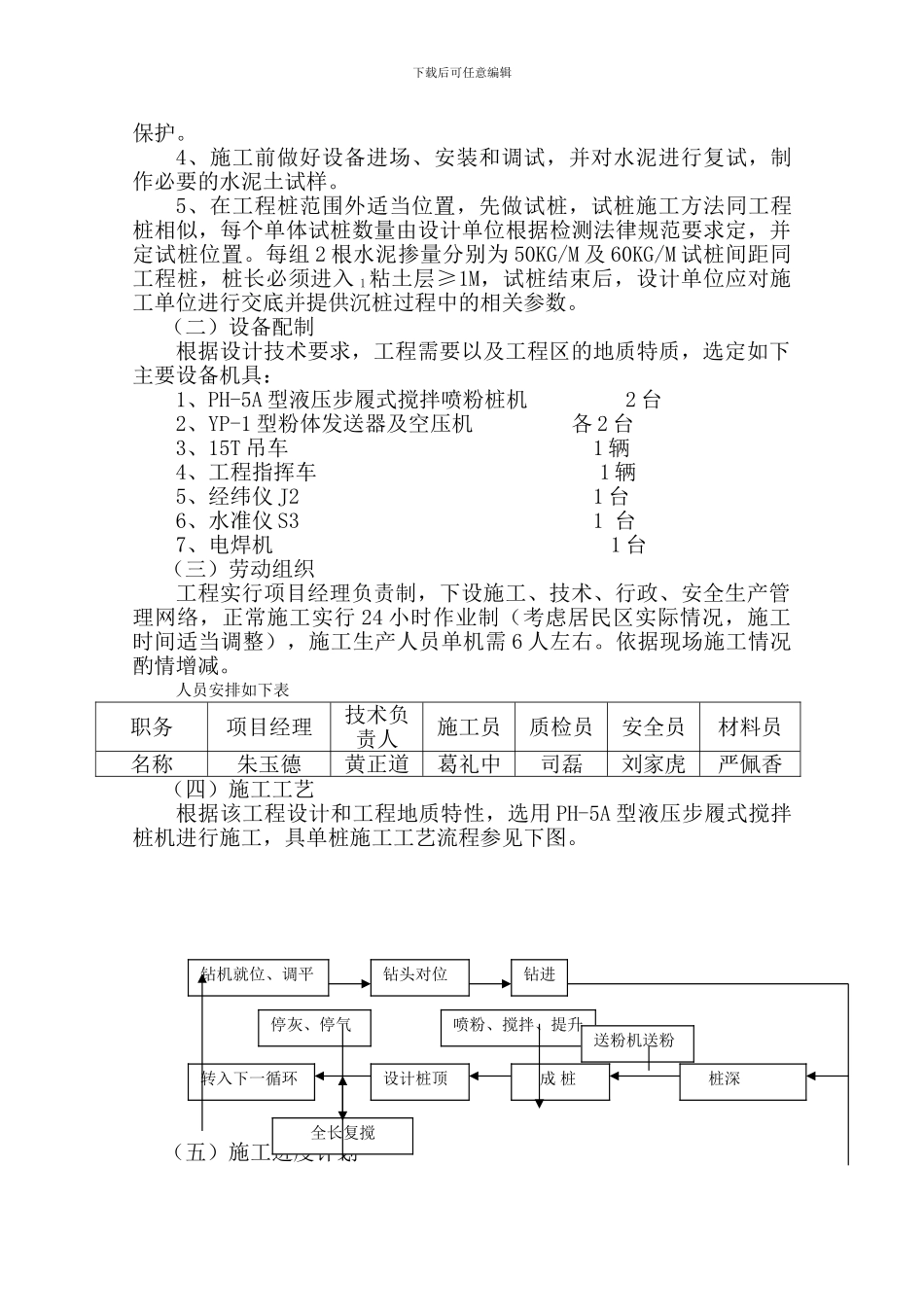

2、根据《JGJ94—2024 建筑桩基技术法律规范》及 TB10113—96《粉体喷搅法加固软弱土层技术法
