下载后可任意编辑工业电气自动化仪表安装调试施工方案(自动化仪表安装、调试)批准: 审核: 编制: 2024 年 月 下载后可任意编辑 目 录1

工程概况 12
编制依据 13
劳动力需用计划 1 4
施工机具、工具需用计划 2 5
施工前的准备 26
材料、设备管理 37
主要分部分项施工方案 38
交工及验收 69
工程质量保证措施 610
安全生产和环保措施 711
雨期保证措施 7 1.工程概况下载后可任意编辑1

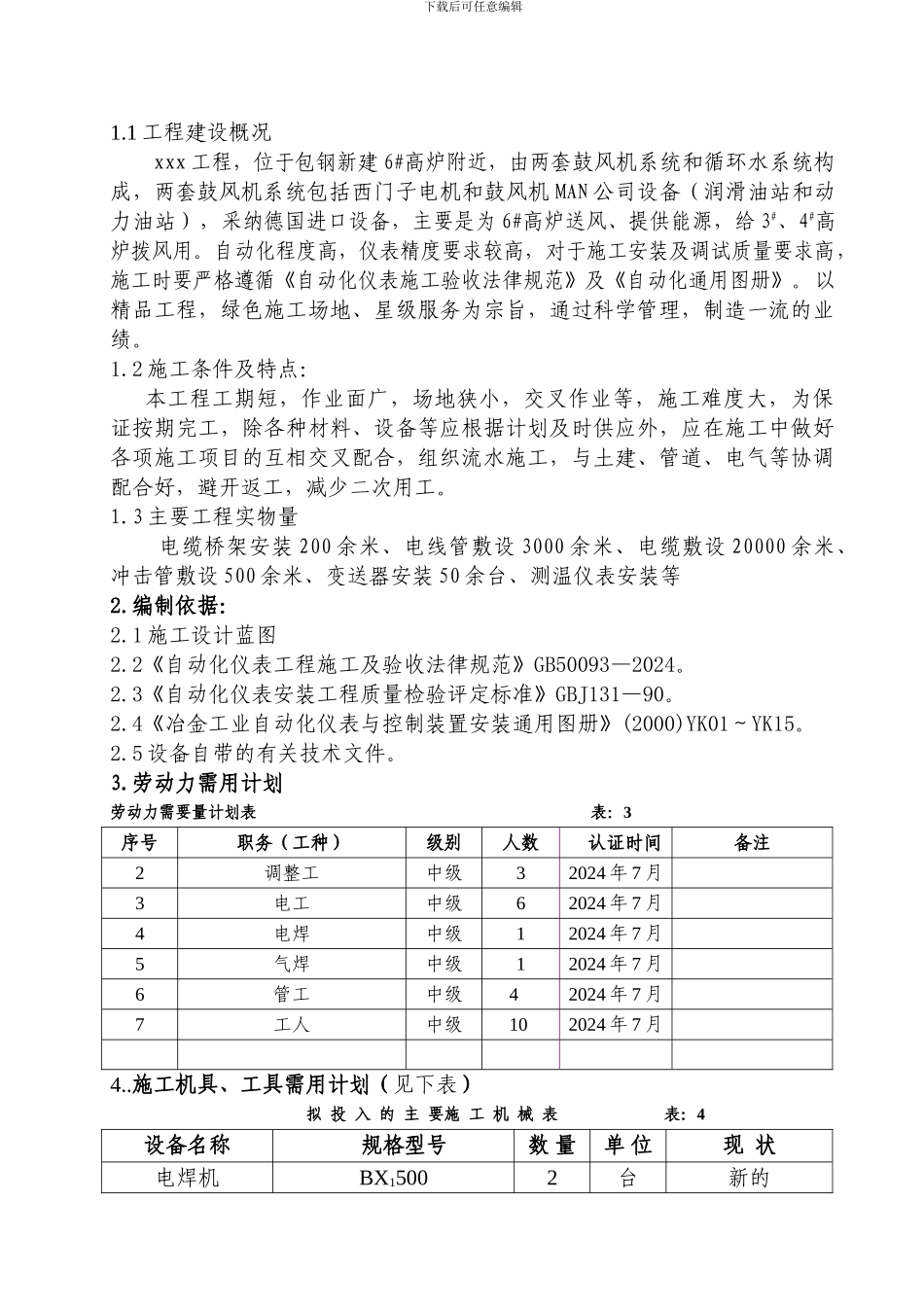

1 工程建设概况xxx 工程,位于包钢新建 6#高炉附近,由两套鼓风机系统和循环水系统构成,两套鼓风机系统包括西门子电机和鼓风机 MAN 公司设备(润滑油站和动力油站),采纳德国进口设备,主要是为 6#高炉送风、提供能源,给 3#、4#高炉拨风用
自动化程度高,仪表精度要求较高,对于施工安装及调试质量要求高,施工时要严格遵循《自动化仪表施工验收法律规范》及《自动化通用图册》
以精品工程,绿色施工场地、星级服务为宗旨,通过科学管理,制造一流的业绩
2 施工条件及特点: 本工程工期短,作业面广,场地狭小,交叉作业等,施工难度大,为保证按期完工,除各种材料、设备等应根据计划及时供应外,应在施工中做好各项施工项目的互相交叉配合,组织流水施工,与土建、管道、电气等协调配合好,避开返工,减少二次用工
3 主要工程实物量电缆桥架安装 200 余米、电线管敷设 3000 余米、电缆敷设 20000 余米、冲击管敷设 500 余米、变送器安装 50 余台、测温仪表安装等2
编制依据: 2
1 施工设计蓝图2
2《自动化仪表工程施工及验收法律规范》GB50093—2024
3《自动化仪表安装工程质量检验评定标准》GBJ131—90
4《冶金工业自动化仪表与控制装置安装通用图册》(2000)YK01~YK15
5 设备自带的有关技术文件
劳动力需用计划劳动
