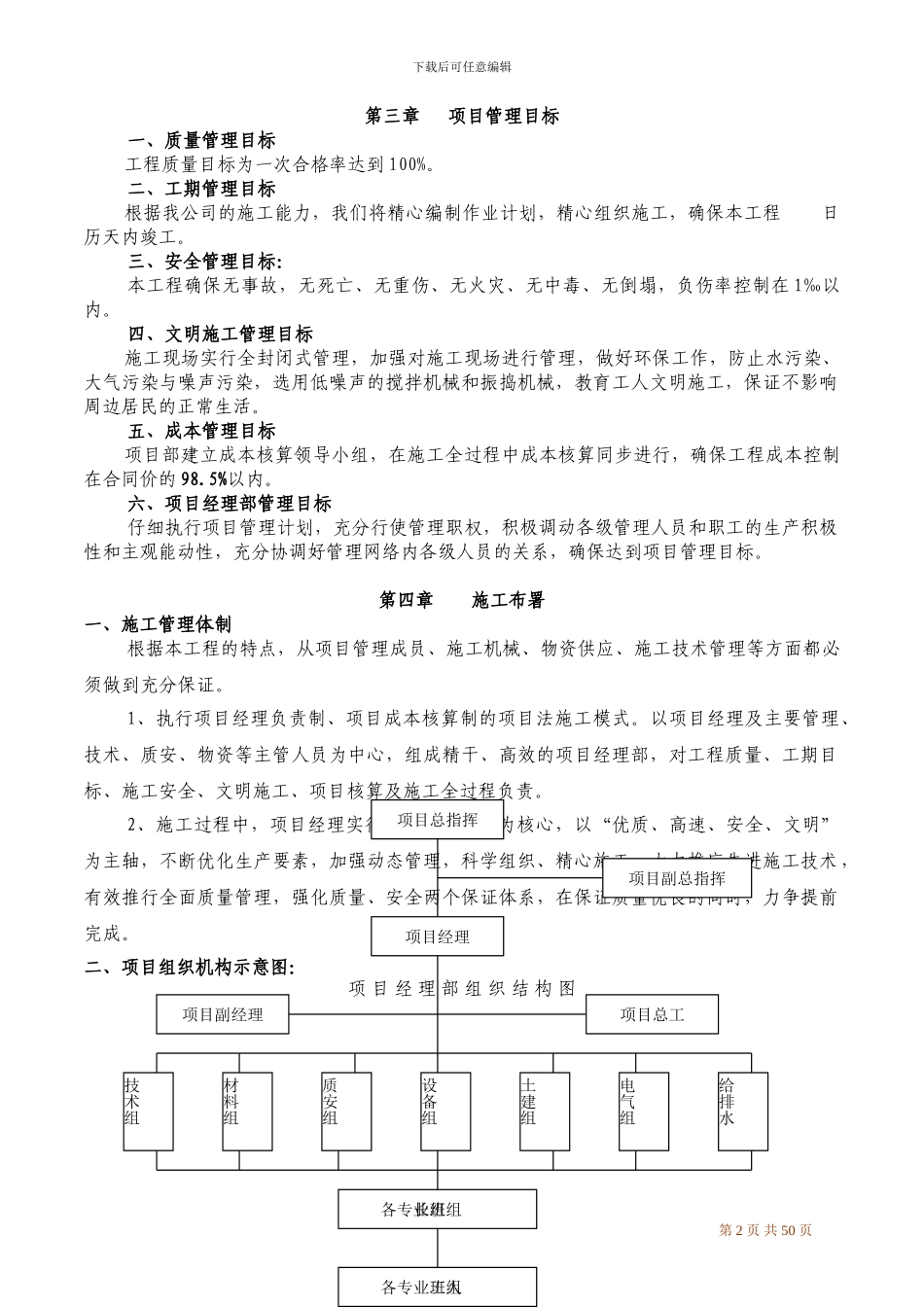

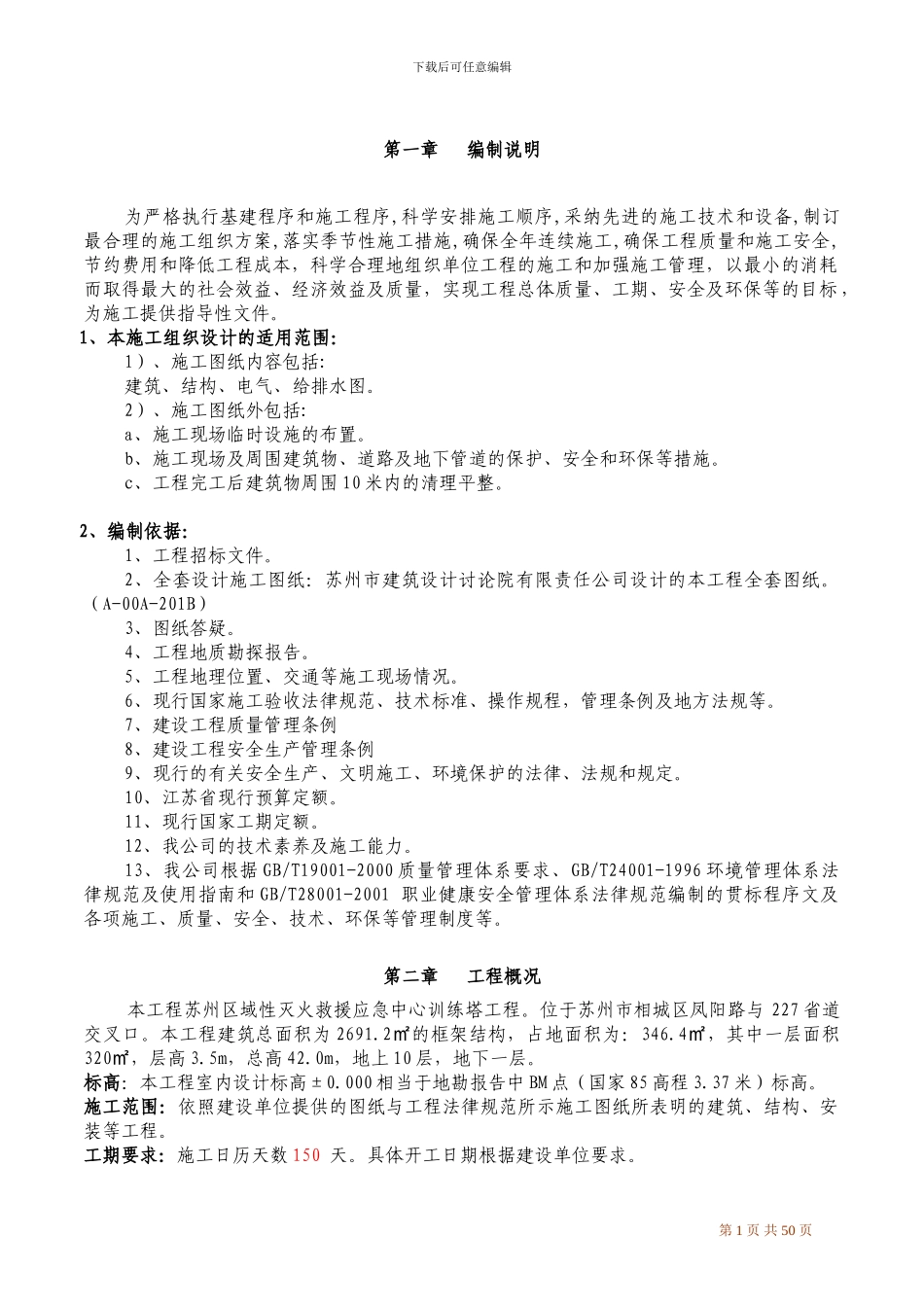

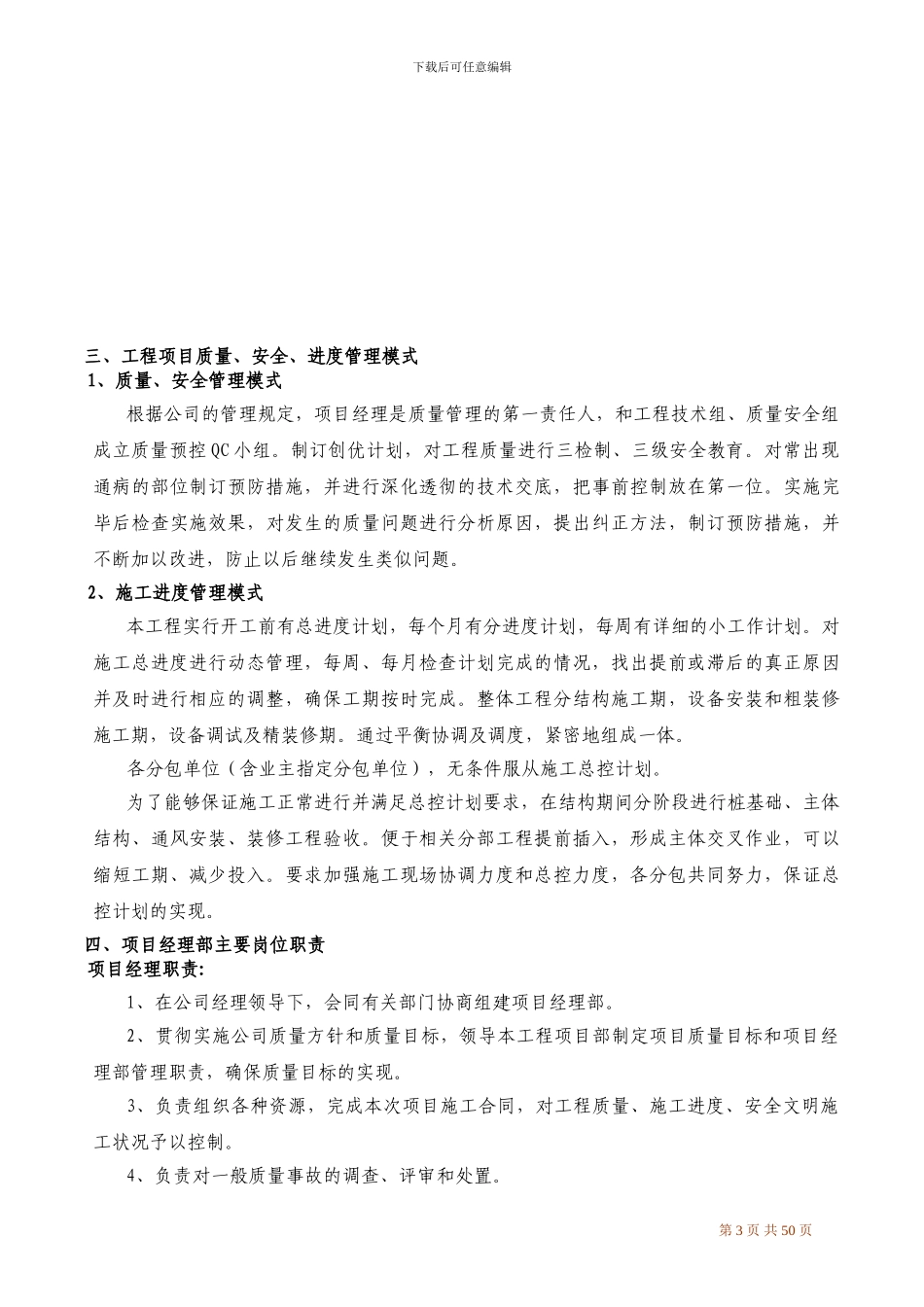

下载后可任意编辑第一章 编制说明为严格执行基建程序和施工程序,科学安排施工顺序,采纳先进的施工技术和设备,制订最合理的施工组织方案,落实季节性施工措施,确保全年连续施工,确保工程质量和施工安全,节约费用和降低工程成本,科学合理地组织单位工程的施工和加强施工管理,以最小的消耗而取得最大的社会效益、经济效益及质量,实现工程总体质量、工期、安全及环保等的目标 ,为施工提供指导性文件。1、本施工组织设计的适用范围:1)、施工图纸内容包括:建筑、结构、电气、给排水图。2)、施工图纸外包括:a、施工现场临时设施的布置。b、施工现场及周围建筑物、道路及地下管道的保护、安全和环保等措施。c、工程完工后建筑物周围 10 米内的清理平整。2、编制依据:1、工程招标文件。2、全套设计施工图纸:苏州市建筑设计讨论院有限责任公司设计的本工程全套图纸。(A-00A-201B)3、图纸答疑。4、工程地质勘探报告。5、工程地理位置、交通等施工现场情况。6、现行国家施工验收法律规范、技术标准、操作规程,管理条例及地方法规等。7、建设工程质量管理条例8、建设工程安全生产管理条例9、现行的有关安全生产、文明施工、环境保护的法律、法规和规定。10、江苏省现行预算定额。11、现行国家工期定额。12、我公司的技术素养及施工能力。13、我公司根据 GB/T19001-2000 质量管理体系要求、GB/T24001-1996 环境管理体系法律规范及使用指南和 GB/T28001-2001 职业健康安全管理体系法律规范编制的贯标程序文及各项施工、质量、安全、技术、环保等管理制度等。第二章 工程概况本工程苏州区域性灭火救援应急中心训练塔工程。位于苏州市相城区凤阳路与 227 省道交叉口。本工程建筑总面积为 2691.2的框架结构,占地面积为:㎡346.4,其中一层面积㎡320,层高㎡3.5m,总高 42.0m,地上 10 层,地下一层。标高:本工程室内设计标高±0.000 相当于地勘报告中 BM 点(国家 85 高程 3.37 米)标高。施工范围:依照建设单位提供的图纸与工程法律规范所示施工图纸所表明的建筑、结构、安装等工程。工期要求:施工日历天数 150 天。具体开工日期根据建设单位要求。 第 1 页 共 50 页下载后可任意编辑第三章 项目管理目标一、质量管理目标工程质量目标为一次合格率达到 100%。二、工期管理目标根据我公司的施工能力,我们将精心编制作业计划,精心组织施工,确保本工程 日历天内竣工。三、安全管理目标:本工程确保无事故,无死亡...
