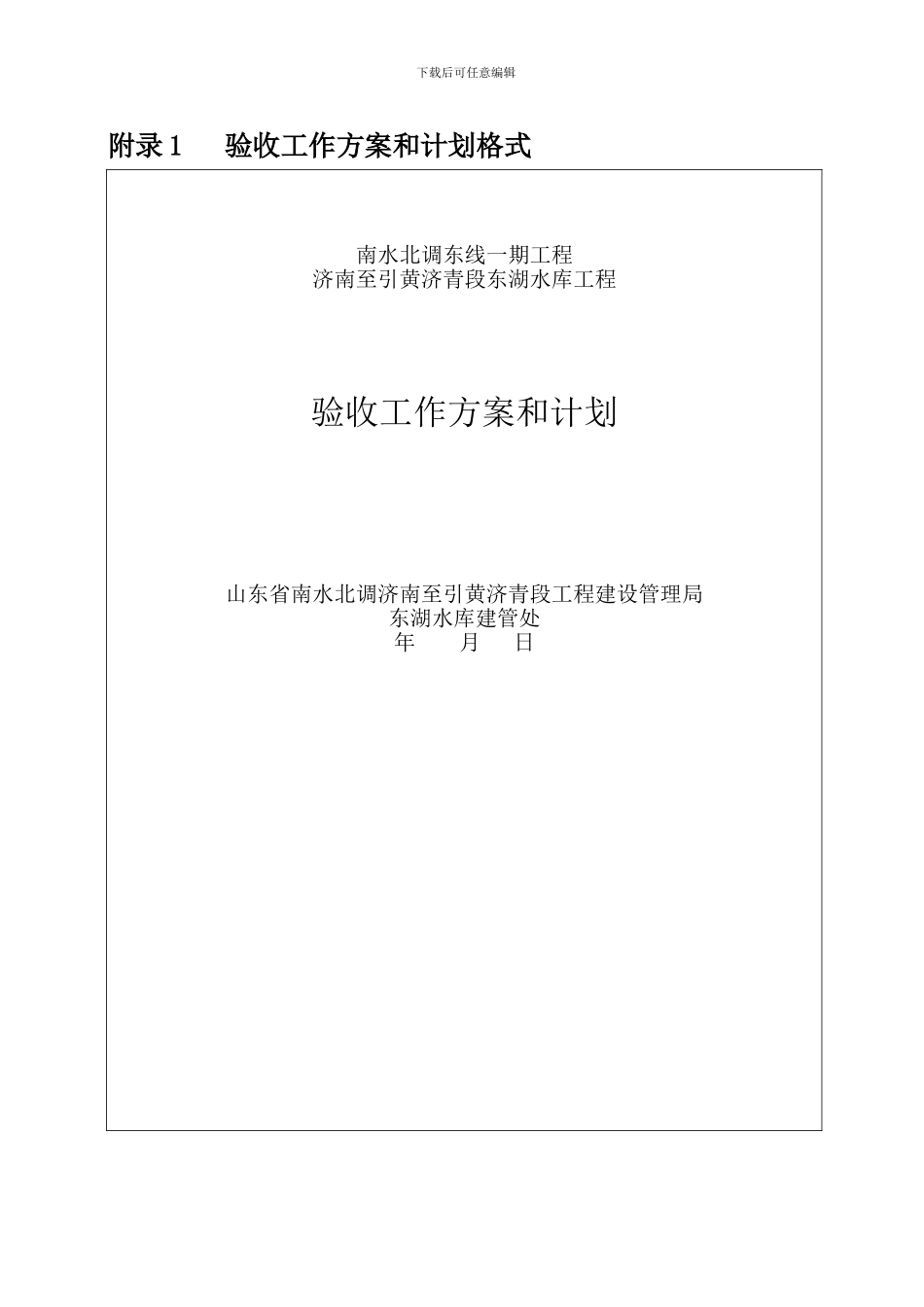

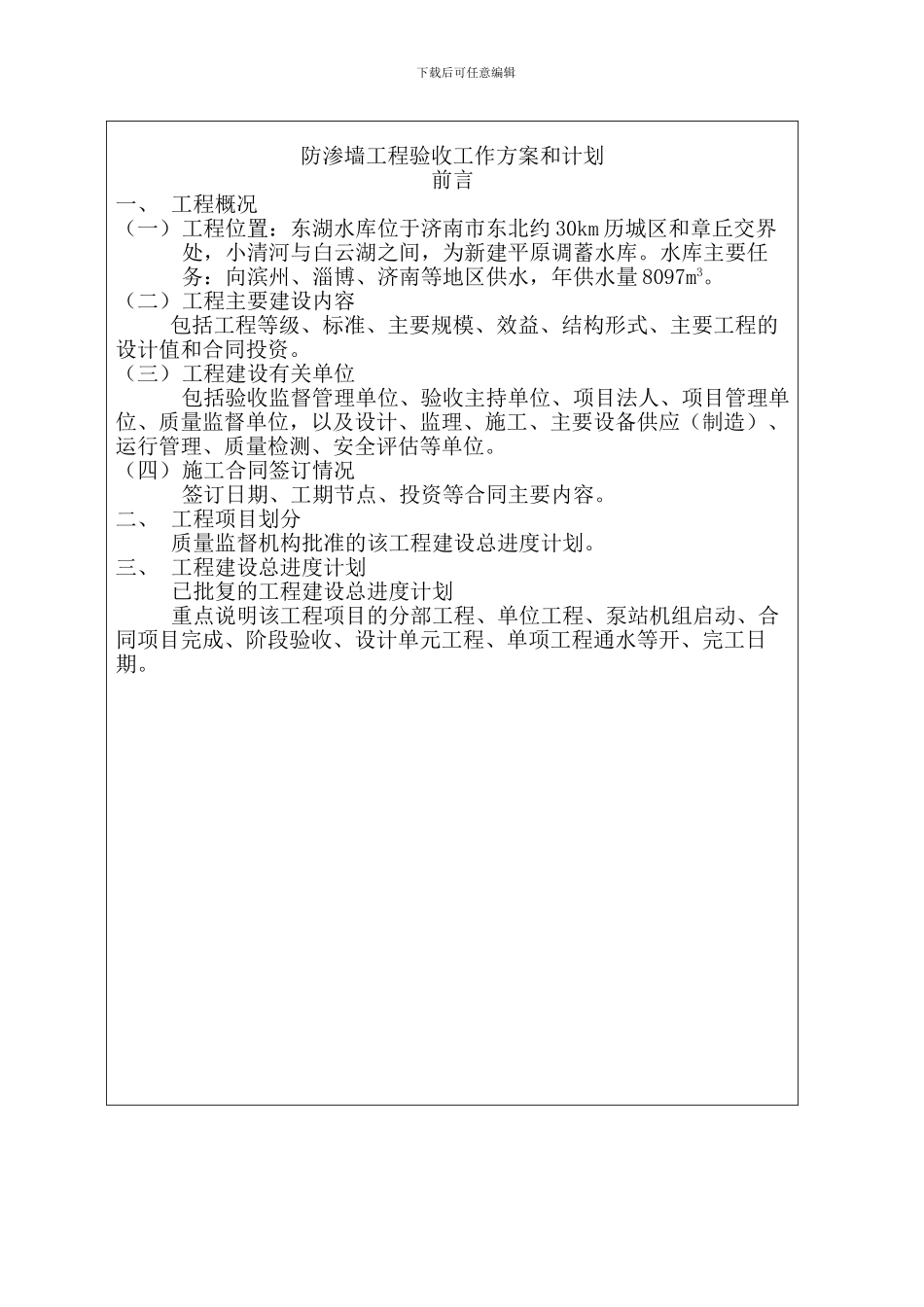

下载后可任意编辑附录 1 验收工作方案和计划格式 南水北调东线一期工程济南至引黄济青段东湖水库工程验收工作方案和计划山东省南水北调济南至引黄济青段工程建设管理局东湖水库建管处年 月 日下载后可任意编辑防渗墙工程验收工作方案和计划前言一、 工程概况(一)工程位置:东湖水库位于济南市东北约 30km 历城区和章丘交界处,小清河与白云湖之间,为新建平原调蓄水库。水库主要任务:向滨州、淄博、济南等地区供水,年供水量 8097m3。(二)工程主要建设内容包括工程等级、标准、主要规模、效益、结构形式、主要工程的设计值和合同投资。(三)工程建设有关单位包括验收监督管理单位、验收主持单位、项目法人、项目管理单位、质量监督单位,以及设计、监理、施工、主要设备供应(制造)、运行管理、质量检测、安全评估等单位。(四)施工合同签订情况签订日期、工期节点、投资等合同主要内容。二、 工程项目划分质量监督机构批准的该工程建设总进度计划。三、 工程建设总进度计划已批复的工程建设总进度计划重点说明该工程项目的分部工程、单位工程、泵站机组启动、合同项目完成、阶段验收、设计单元工程、单项工程通水等开、完工日期。下载后可任意编辑四、 验收工作方案和计划该工程的分部工程验收、单位工程验收、合同项目工程验收、阶段验收等。包括各项验收的主持单位和参加单位、验收内容、验收时间验收地点、验收程序、验收主要工作、主要成果性文件等。五、 附件(一) 项目划分文件(二) 施工合同总进度计划及其修订的进度计划下载后可任意编辑附 录 2 验 收 工 作 流 程单 位 工 程 合 同 项 目 完 成 验 收 、 阶 段 验 收 附 录 3 验 收 提 供 资 料 目 录序号资 料 名 称阶段验收单位工程验收合同项目完成验收专项验收设 计单 元工 程完 工( 竣工 )验 收单 项( 设计 单元 )工 程通 水验 收提 供 单位1工 程 建 设 管理 工 作 报 告√√√√√现 场 建管 机 构2工 程 大 事 记√√√√√现 场 建管 机 构 施工单位提出验收申请监理单位审核现场建管机构审核山东干线公司审批山东干线公司(现场建管机构)组织验收符合验收条件5 个工作日5 个工作日5 个工作日符合验收条件施工单位提出验收申请监理单位审核现场建管机构审核山东干线公司审批山东干线公司(现场建管机构)组织验收符合验收条件5 个工作日5 个工作日5 个工作日符合...
