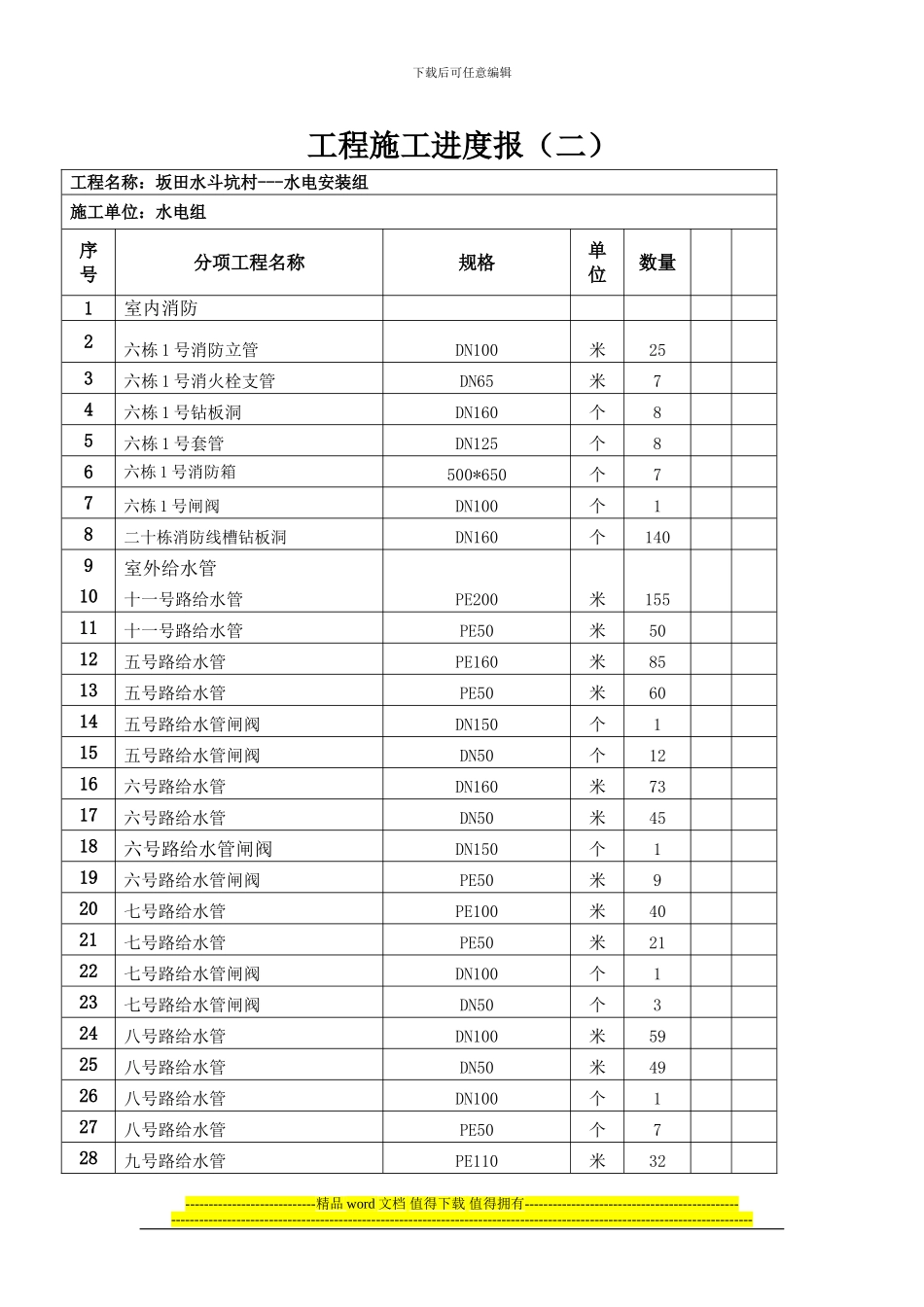

下载后可任意编辑工程施工进度报(二)工程名称:坂田水斗坑村---水电安装组施工单位:水电组序号分项工程名称规格单位数量1室内消防2六栋 1 号消防立管DN100米253六栋 1 号消火栓支管DN65米74六栋 1 号钻板洞DN160个85六栋 1 号套管DN125个86六栋 1 号消防箱500*650个77六栋 1 号闸阀DN100个18二十栋消防线槽钻板洞DN160个1409室外给水管10十一号路给水管PE200米15511十一号路给水管PE50米5012五号路给水管PE160米8513五号路给水管PE50米6014五号路给水管闸阀DN150个115五号路给水管闸阀DN50个1216六号路给水管DN160米7317六号路给水管DN50米4518六号路给水管闸阀DN150个119六号路给水管闸阀PE50米920七号路给水管PE100米4021七号路给水管PE50米2122七号路给水管闸阀DN100个123七号路给水管闸阀DN50个324八号路给水管DN100米5925八号路给水管DN50米4926八号路给水管DN100个127八号路给水管PE50个728九号路给水管PE110米32----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑29九号路给水管DN50个1430九号路给水管闸阀DN100个131九号路给水管闸阀DN50个332十号路给水管PE200米17933十号路给水管闸阀
