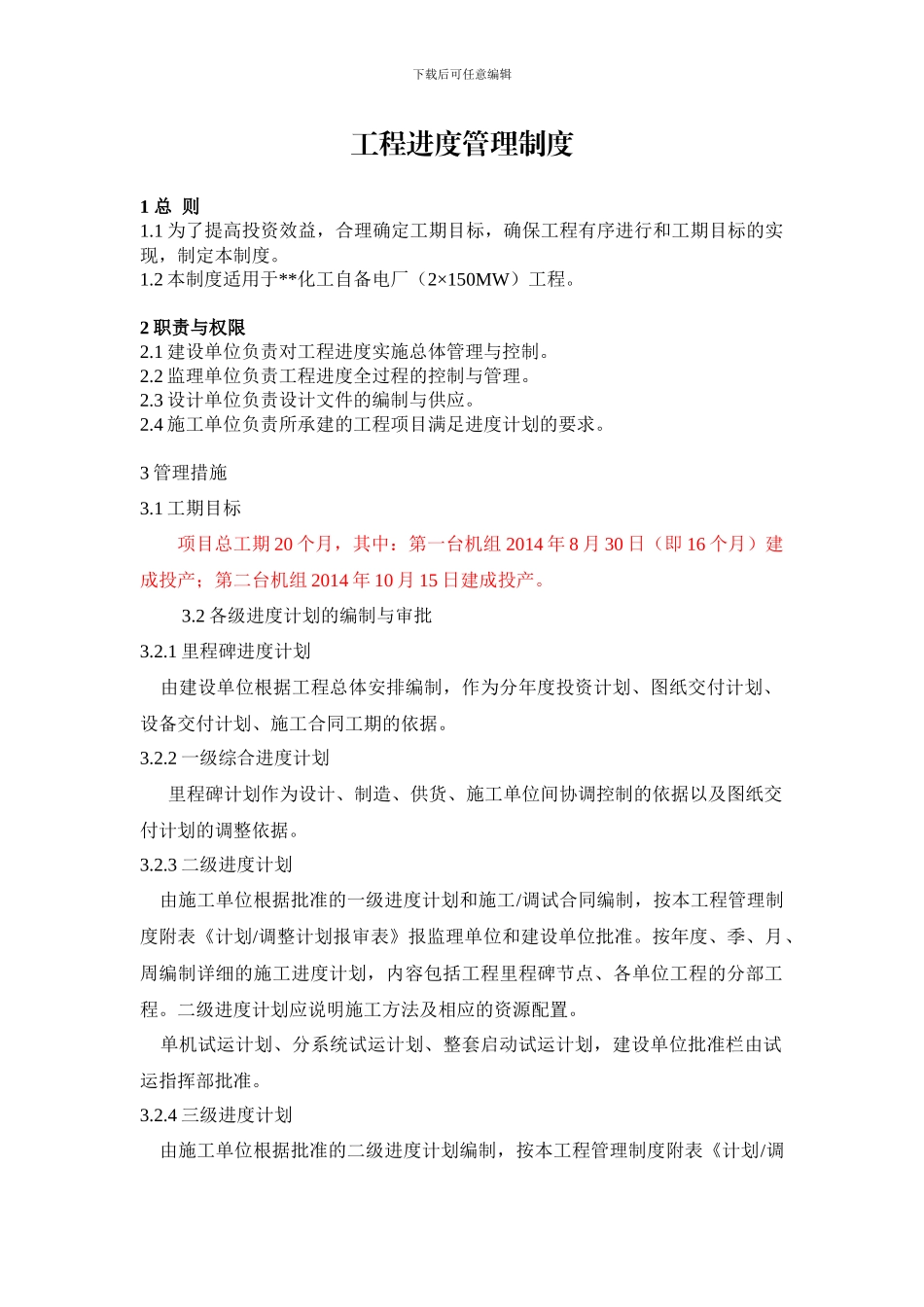

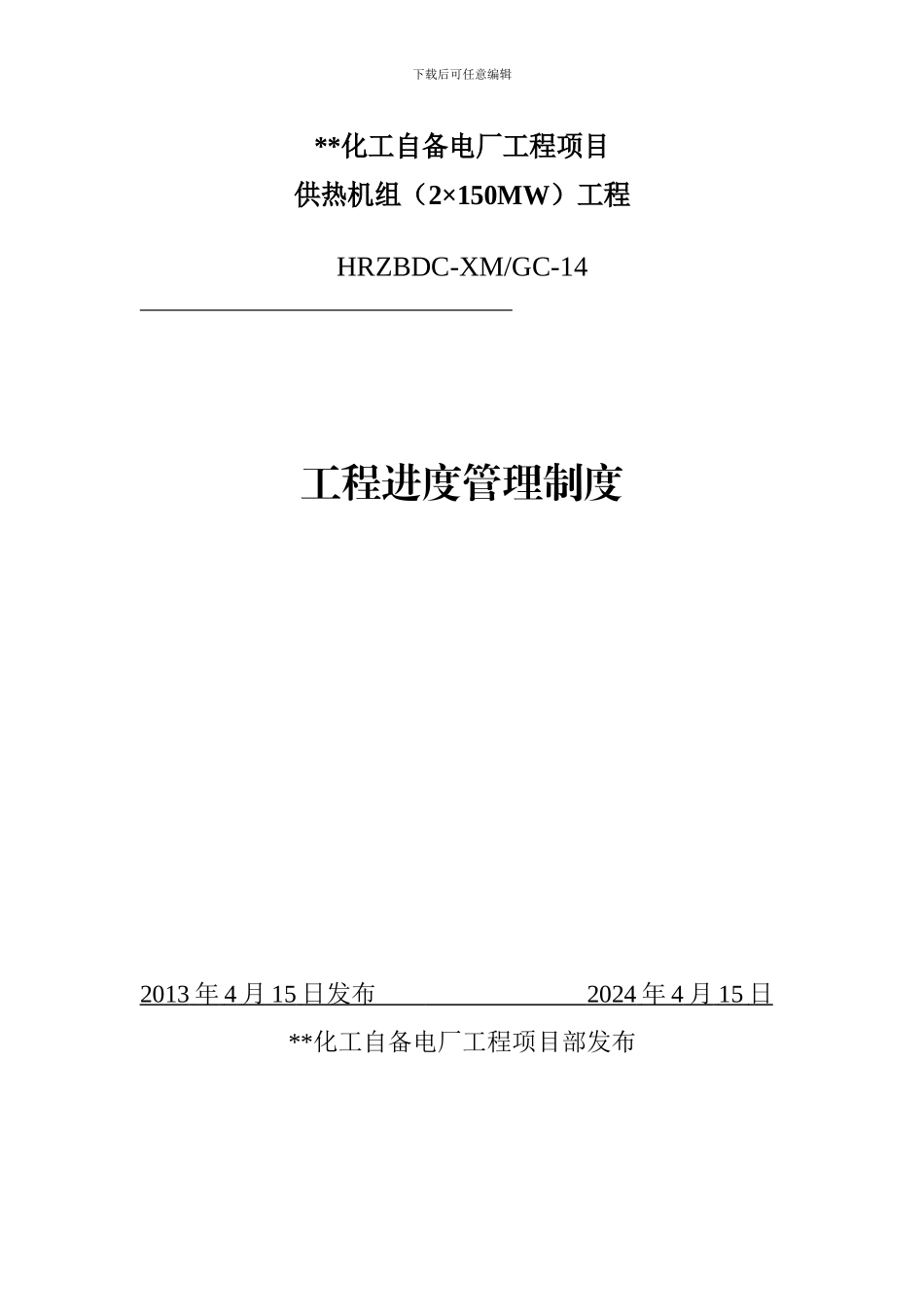

下载后可任意编辑**化工自备电厂工程项目供热机组(2×150MW)工程HRZBDC-XM/GC-14 工程进度管理制度2013 年 4 月 15 日发布 2024 年 4 月 15 日 **化工自备电厂工程项目部发布下载后可任意编辑工程进度管理制度1 总 则1
1 为了提高投资效益,合理确定工期目标,确保工程有序进行和工期目标的实现,制定本制度
2 本制度适用于**化工自备电厂(2×150MW)工程
2 职责与权限2
1 建设单位负责对工程进度实施总体管理与控制
2 监理单位负责工程进度全过程的控制与管理
3 设计单位负责设计文件的编制与供应
4 施工单位负责所承建的工程项目满足进度计划的要求
3 管理措施3
1 工期目标项目总工期 20 个月,其中:第一台机组 2014 年 8 月 30 日(即 16 个月)建成投产;第二台机组 2014 年 10 月 15 日建成投产
2 各级进度计划的编制与审批3
1 里程碑进度计划 由建设单位根据工程总体安排编制,作为分年度投资计划、图纸交付计划、设备交付计划、施工合同工期的依据
2 一级综合进度计划里程碑计划作为设计、制造、供货、施工单位间协调控制的依据以及图纸交付计划的调整依据
3 二级进度计划 由施工单位根据批准的一级进度计划和施工/调试合同编制,按本工程管理制度附表《计划/调整计划报审表》报监理单位和建设单位批准
按年度、季、月、周编制详细的施工进度计划,内容包括工程里程碑节点、各单位工程的分部工程
二级进度计划应说明施工方法及相应的资源配置
单机试运计划、分系统试运计划、整套启动试运计划,建设单位批准栏由试运指挥部批准
4 三级进度计划 由施工单位根据批准的二级进度计划编制,按本工程管理制度附表《计划/调下载后可任意编辑整计划报审表》报监理单位审查

计划深度应达到设备安装
