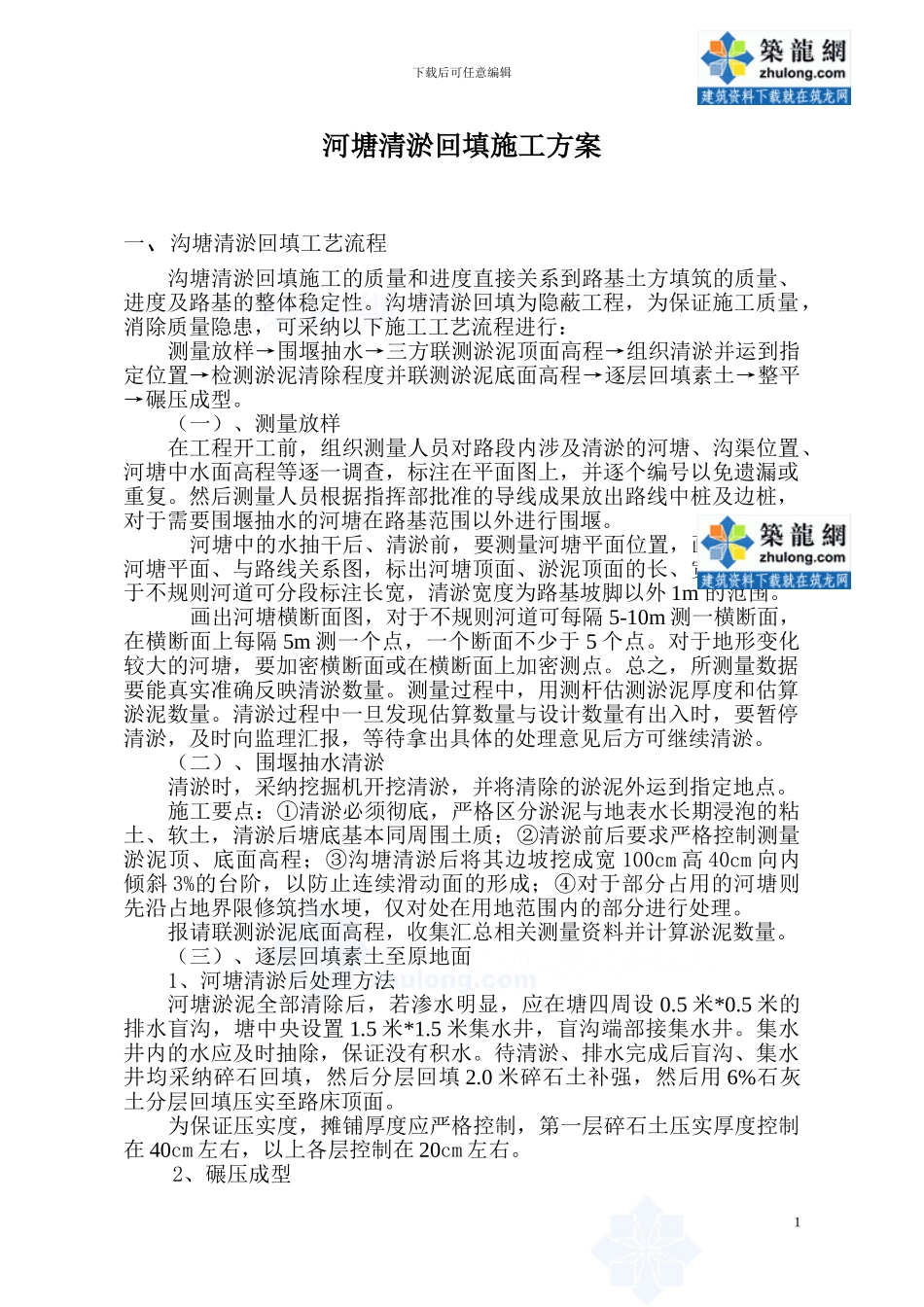

下载后可任意编辑河塘清淤回填施工方案一、沟塘清淤回填工艺流程沟塘清淤回填施工的质量和进度直接关系到路基土方填筑的质量、进度及路基的整体稳定性
沟塘清淤回填为隐蔽工程,为保证施工质量,消除质量隐患,可采纳以下施工工艺流程进行:测量放样→围堰抽水→三方联测淤泥顶面高程→组织清淤并运到指定位置→检测淤泥清除程度并联测淤泥底面高程→逐层回填素土→整平→碾压成型
(一)、测量放样在工程开工前,组织测量人员对路段内涉及清淤的河塘、沟渠位置、河塘中水面高程等逐一调查,标注在平面图上,并逐个编号以免遗漏或重复
然后测量人员根据指挥部批准的导线成果放出路线中桩及边桩,对于需要围堰抽水的河塘在路基范围以外进行围堰
河塘中的水抽干后、清淤前,要测量河塘平面位置,画出正确的河塘平面、与路线关系图,标出河塘顶面、淤泥顶面的长、宽尺寸,对于不规则河道可分段标注长宽,清淤宽度为路基坡脚以外 1m 的范围
画出河塘横断面图,对于不规则河道可每隔 5-10m 测一横断面,在横断面上每隔 5m 测一个点,一个断面不少于 5 个点
对于地形变化较大的河塘,要加密横断面或在横断面上加密测点
总之,所测量数据要能真实准确反映清淤数量
测量过程中,用测杆估测淤泥厚度和估算淤泥数量
清淤过程中一旦发现估算数量与设计数量有出入时,要暂停清淤,及时向监理汇报,等待拿出具体的处理意见后方可继续清淤
(二)、围堰抽水清淤清淤时,采纳挖掘机开挖清淤,并将清除的淤泥外运到指定地点
施工要点:①清淤必须彻底,严格区分淤泥与地表水长期浸泡的粘土、软土,清淤后塘底基本同周围土质;②清淤前后要求严格控制测量淤泥顶、底面高程;③沟塘清淤后将其边坡挖成宽 100cm 高 40cm 向内倾斜 3%的台阶,以防止连续滑动面的形成;④对于部分占用的河塘则先沿占地界限修筑挡水埂,仅对处在用地范围内的部分进行处理
报请联测淤泥底面高程,收集汇总相关
