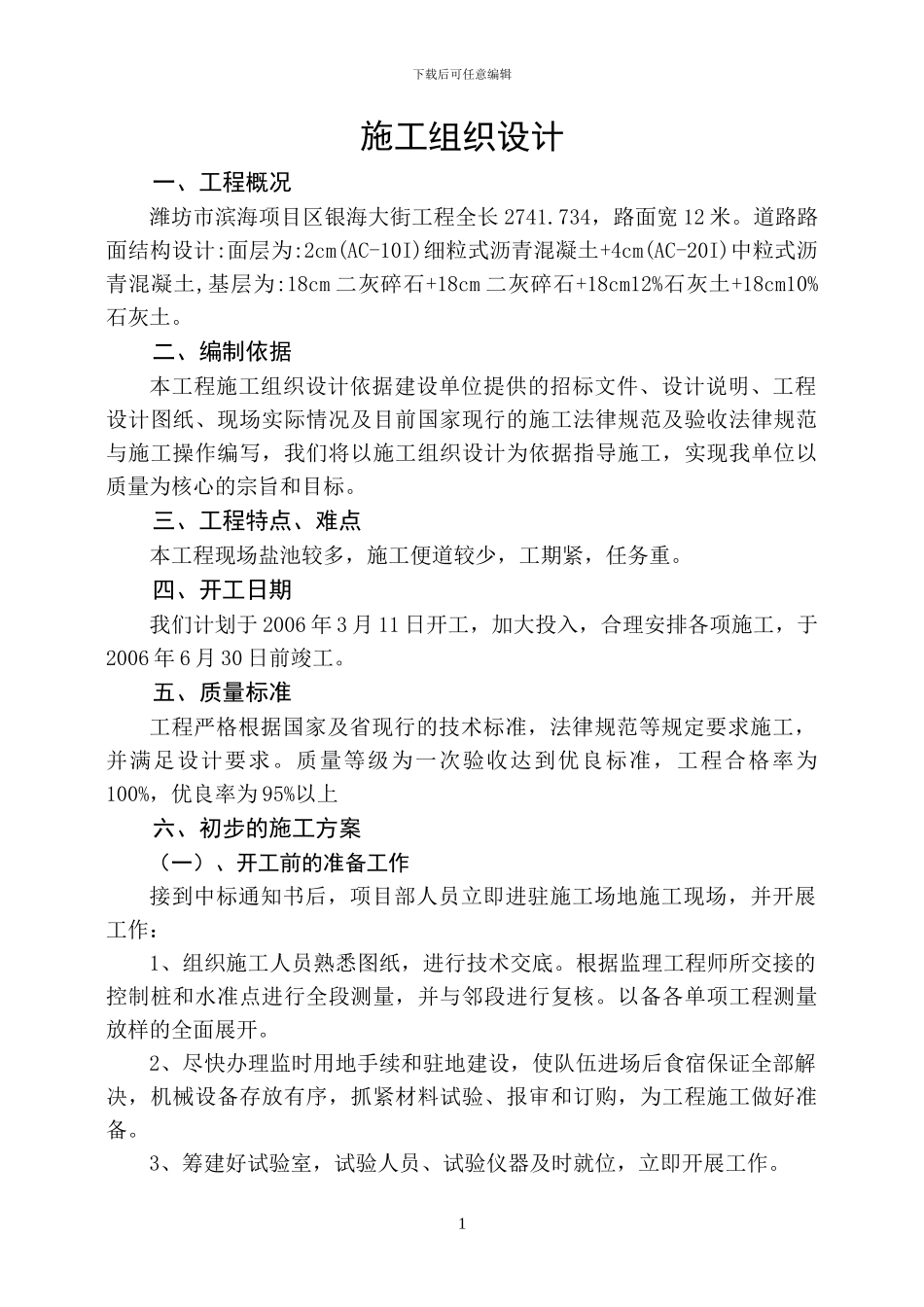

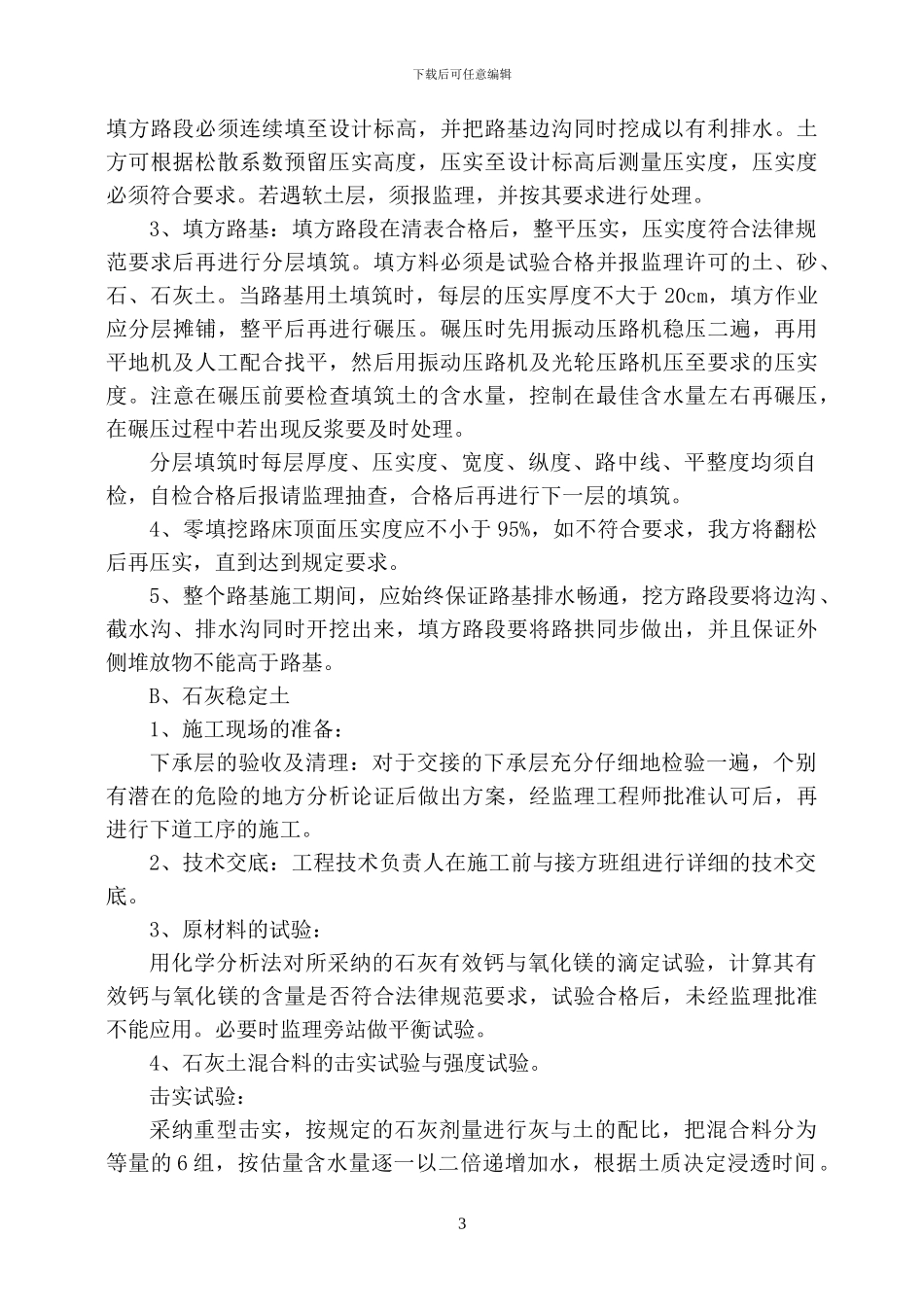

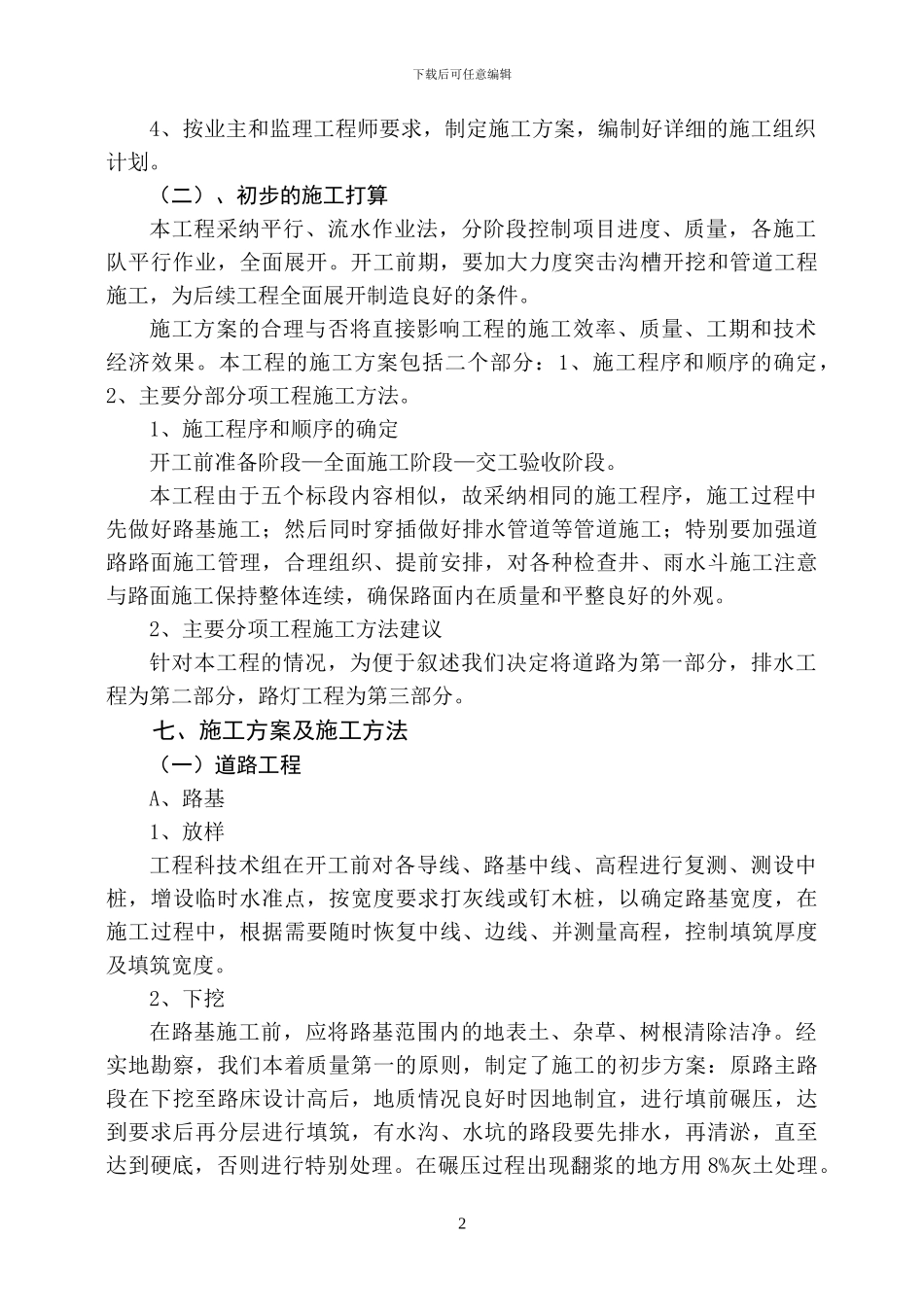

下载后可任意编辑施工组织设计一、工程概况潍坊市滨海项目区银海大街工程全长 2741.734,路面宽 12 米。道路路面结构设计:面层为:2cm(AC-10I)细粒式沥青混凝土+4cm(AC-20I)中粒式沥青混凝土,基层为:18cm 二灰碎石+18cm 二灰碎石+18cm12%石灰土+18cm10%石灰土。 二、编制依据本工程施工组织设计依据建设单位提供的招标文件、设计说明、工程设计图纸、现场实际情况及目前国家现行的施工法律规范及验收法律规范与施工操作编写,我们将以施工组织设计为依据指导施工,实现我单位以质量为核心的宗旨和目标。三、工程特点、难点本工程现场盐池较多,施工便道较少,工期紧,任务重。四、开工日期 我们计划于 2006 年 3 月 11 日开工,加大投入,合理安排各项施工,于2006 年 6 月 30 日前竣工。五、质量标准工程严格根据国家及省现行的技术标准,法律规范等规定要求施工,并满足设计要求。质量等级为一次验收达到优良标准,工程合格率为100%,优良率为 95%以上六、初步的施工方案(一)、开工前的准备工作接到中标通知书后,项目部人员立即进驻施工场地施工现场,并开展工作:1、组织施工人员熟悉图纸,进行技术交底。根据监理工程师所交接的控制桩和水准点进行全段测量,并与邻段进行复核。以备各单项工程测量放样的全面展开。2、尽快办理监时用地手续和驻地建设,使队伍进场后食宿保证全部解决,机械设备存放有序,抓紧材料试验、报审和订购,为工程施工做好准备。3、筹建好试验室,试验人员、试验仪器及时就位,立即开展工作。1下载后可任意编辑4、按业主和监理工程师要求,制定施工方案,编制好详细的施工组织计划。(二)、初步的施工打算本工程采纳平行、流水作业法,分阶段控制项目进度、质量,各施工队平行作业,全面展开。开工前期,要加大力度突击沟槽开挖和管道工程施工,为后续工程全面展开制造良好的条件。施工方案的合理与否将直接影响工程的施工效率、质量、工期和技术经济效果。本工程的施工方案包括二个部分:1、施工程序和顺序的确定,2、主要分部分项工程施工方法。1、施工程序和顺序的确定开工前准备阶段—全面施工阶段—交工验收阶段。本工程由于五个标段内容相似,故采纳相同的施工程序,施工过程中先做好路基施工;然后同时穿插做好排水管道等管道施工;特别要加强道路路面施工管理,合理组织、提前安排,对各种检查井、雨水斗施工注意与路面施工保持整体连续,确保路面内在质量和平整良好的外观。2、主要分项...
