电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

市柳北兴林竹木加工基地10kV专变迁改工程VIP免费

市柳北兴林竹木加工基地10kV专变迁改工程_第1页
1/5
市柳北兴林竹木加工基地10kV专变迁改工程_第2页
2/5
市柳北兴林竹木加工基地10kV专变迁改工程_第3页
3/5

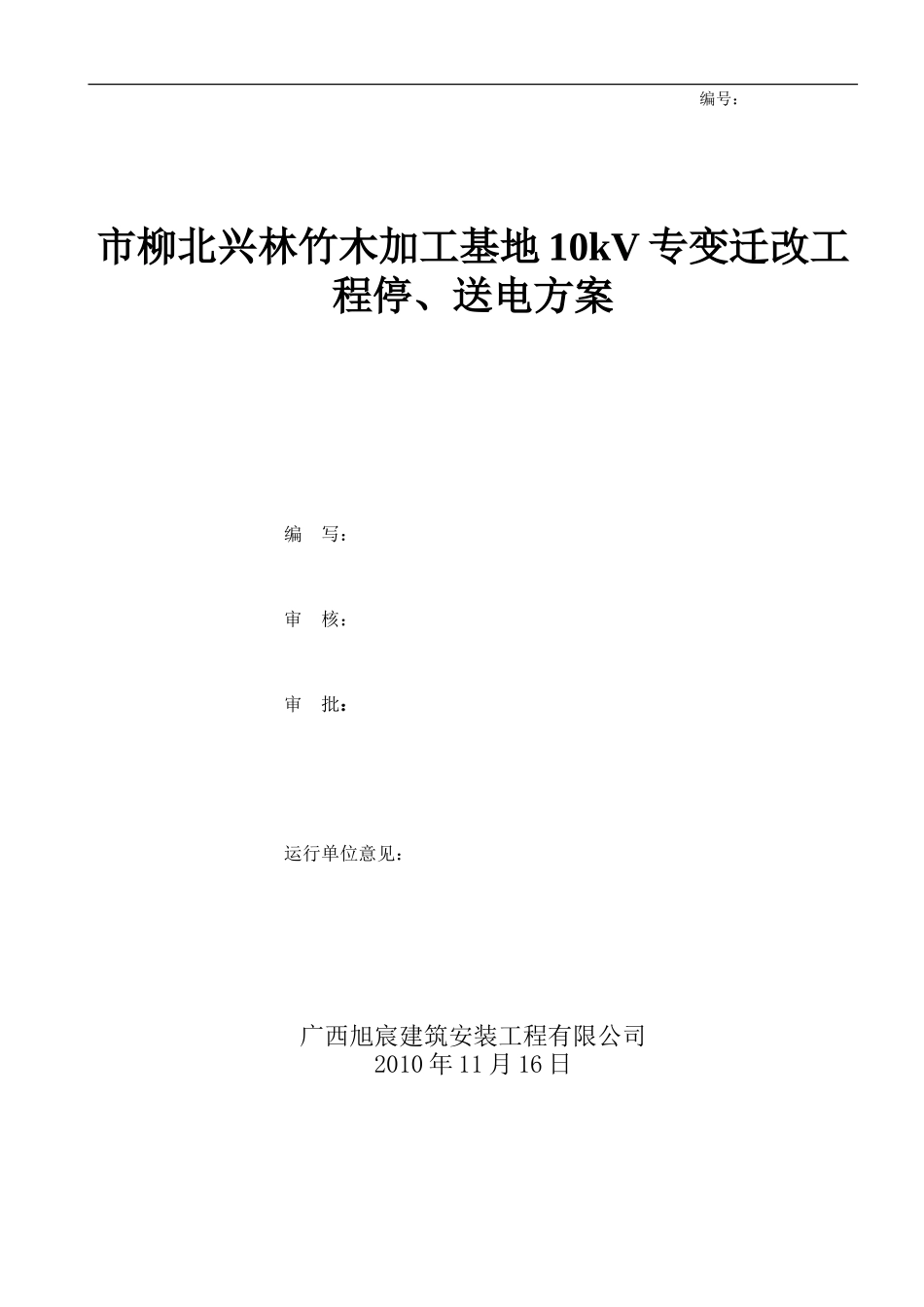

编号: 市柳北兴林竹木加工基地 10kV 专变迁改工程停、送电方案编 写:审 核:审 批:运行单位意见:广西旭宸建筑安装工程有限公司2010 年 11 月 16 日1 编制依据1.1 2010 年 12 月 12 日批准的“市柳北兴林竹木加工基地 10kV 专变迁改工程”设备异动1.2 工程施工前、后系统接线图。1.3 柳州供电局河北片 10KV 配网接线图。1.4 变压器安装调试施工执行《电气装置安装工程电力变压器、油浸电抗器、互感器施工验收法律规范 (GBJ148-90)》。1. 5 DL5009﹒2-1994《电力建设安全工作规程》(电力线路部分)。1. 6 DL409-91《电力安全工作规程》(电力线路部分)。1. 7 Q/GTJS-ZD-004-2024《液压施工作业指导书》。1.8 Q/GTJS-ZD-021-2024《电力电缆试验指导书》。1.9 《10kV 电力电缆敷设与终端头、中间头制作作业指导书》编号:Q/ Y-ZY013-2024。1.10《电气装置安装工程电缆线路施工及验收法律规范》2 工程概况柳州市柳北兴林竹木基地加工公司申请迁移改造原有一台 400KVA 的变压器其中大工业用电 335KW,非居民用电 15KW,居民用电 50KW。本工程需将 10kV 欧阳岭线上竹木基地 1 专变迁移,更换为 400KVA 箱变(命名为:竹木基地 1 号专变)。3 组织措施 3.1 组织机构工作负责人:秦维善 13877282410—停电工作负责人。技术负责人:陈海波 13607820698—负责按施工图和技术法律规范施工,负责质量。安全负责人:卓佳 13877255343—负责施工现场安全、健康、环保、文明施工。送电负责人(或验收负责人):秦维善环境负责人:韦易虎施工人员:广西旭宸建筑安装工程有限公司配电二处人员职责:工作负责人:全面负责。具体负责人员的的安排、材料的准备、工作票手续的办理、现场工作的组织和监督等。安全负责人:对该工作的安全负责。具体负责方案安全措施的审核,现场工作的安全监督。技术负责人:对该工作的技术负责。具体负责编制施工方案,对各施工小组的进行技术交底和监督技术措施的落实,工作质量的自检等。送电负责人:负责对新设备或改造工作做是否可投运的结论,并对送电过程进行监督,以及对送电过程中的意外和故障处理进行指挥。验收负责人:负责对新设备或改造工作做是否可投运的结论。施工人员:服从工作安排,严格落实现场的各项安全、技术措施,确保工作安全、按质按量的完成。3.2 具体分工工作班成员:周敏、韦易虎、谭小徳、袁帅、蔡铁伟、黄星早、周文祥、杨奕雄、周庆佳、谭智、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市柳北兴林竹木加工基地10kV专变迁改工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
