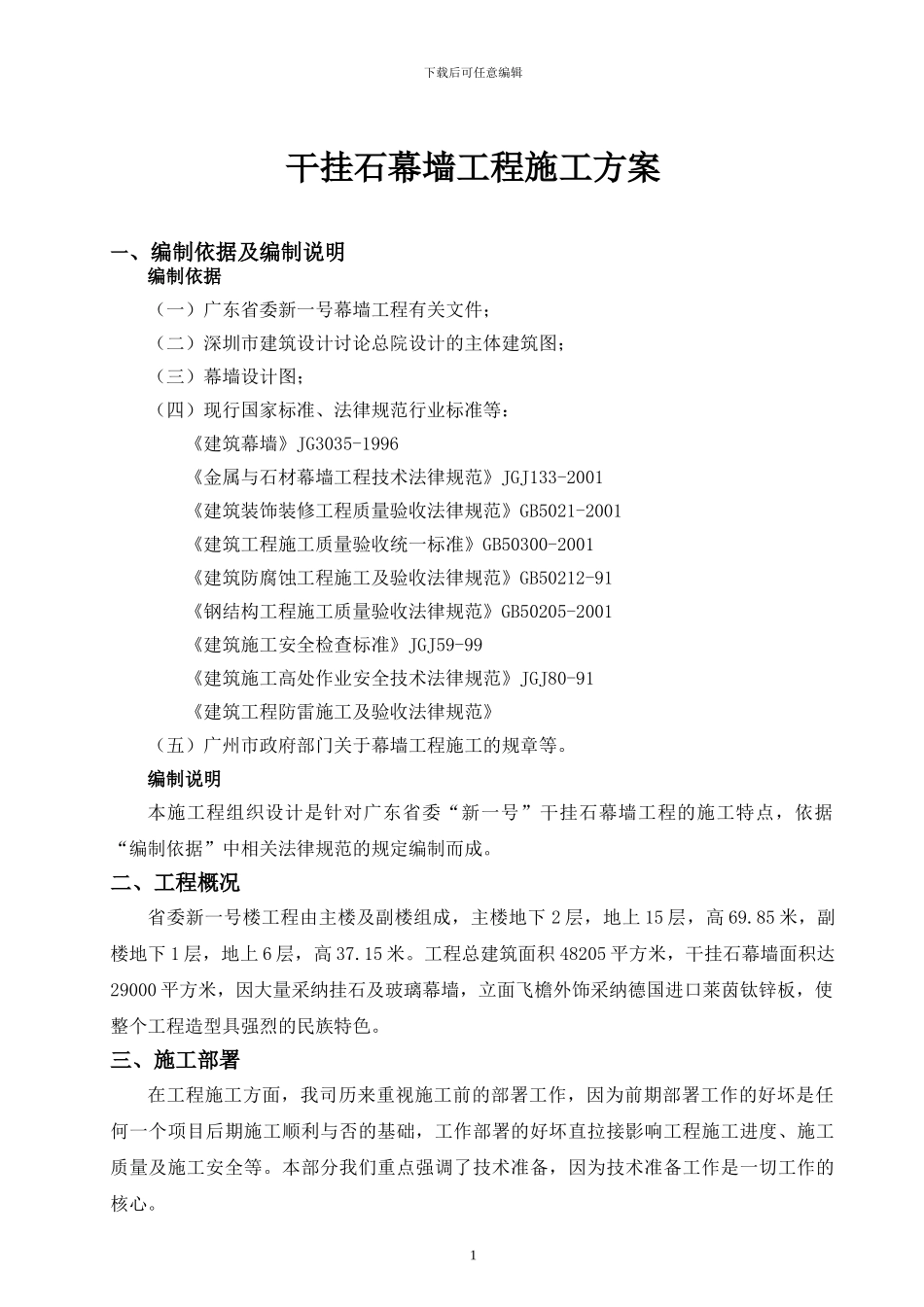

下载后可任意编辑干挂石幕墙工程施工方案一、编制依据及编制说明编制依据(一)广东省委新一号幕墙工程有关文件;(二)深圳市建筑设计讨论总院设计的主体建筑图;(三)幕墙设计图;(四)现行国家标准、法律规范行业标准等:《建筑幕墙》JG3035-1996《金属与石材幕墙工程技术法律规范》JGJ133-2001《建筑装饰装修工程质量验收法律规范》GB5021-2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑防腐蚀工程施工及验收法律规范》GB50212-91《钢结构工程施工质量验收法律规范》GB50205-2001《建筑施工安全检查标准》JGJ59-99《建筑施工高处作业安全技术法律规范》JGJ80-91《建筑工程防雷施工及验收法律规范》(五)广州市政府部门关于幕墙工程施工的规章等
编制说明本施工程组织设计是针对广东省委“新一号”干挂石幕墙工程的施工特点,依据“编制依据”中相关法律规范的规定编制而成
二、工程概况省委新一号楼工程由主楼及副楼组成,主楼地下 2 层,地上 15 层,高 69
85 米,副楼地下 1 层,地上 6 层,高 37
工程总建筑面积 48205 平方米,干挂石幕墙面积达29000 平方米,因大量采纳挂石及玻璃幕墙,立面飞檐外饰采纳德国进口莱茵钛锌板,使整个工程造型具强烈的民族特色
三、施工部署在工程施工方面,我司历来重视施工前的部署工作,因为前期部署工作的好坏是任何一个项目后期施工顺利与否的基础,工作部署的好坏直拉接影响工程施工进度、施工质量及施工安全等
本部分我们重点强调了技术准备,因为技术准备工作是一切工作的核心
1下载后可任意编辑施工部署主要从组织人员准备、技术准备、材料准备及施工现场布置及施工顺序安排等方面做好本工程的部署工作

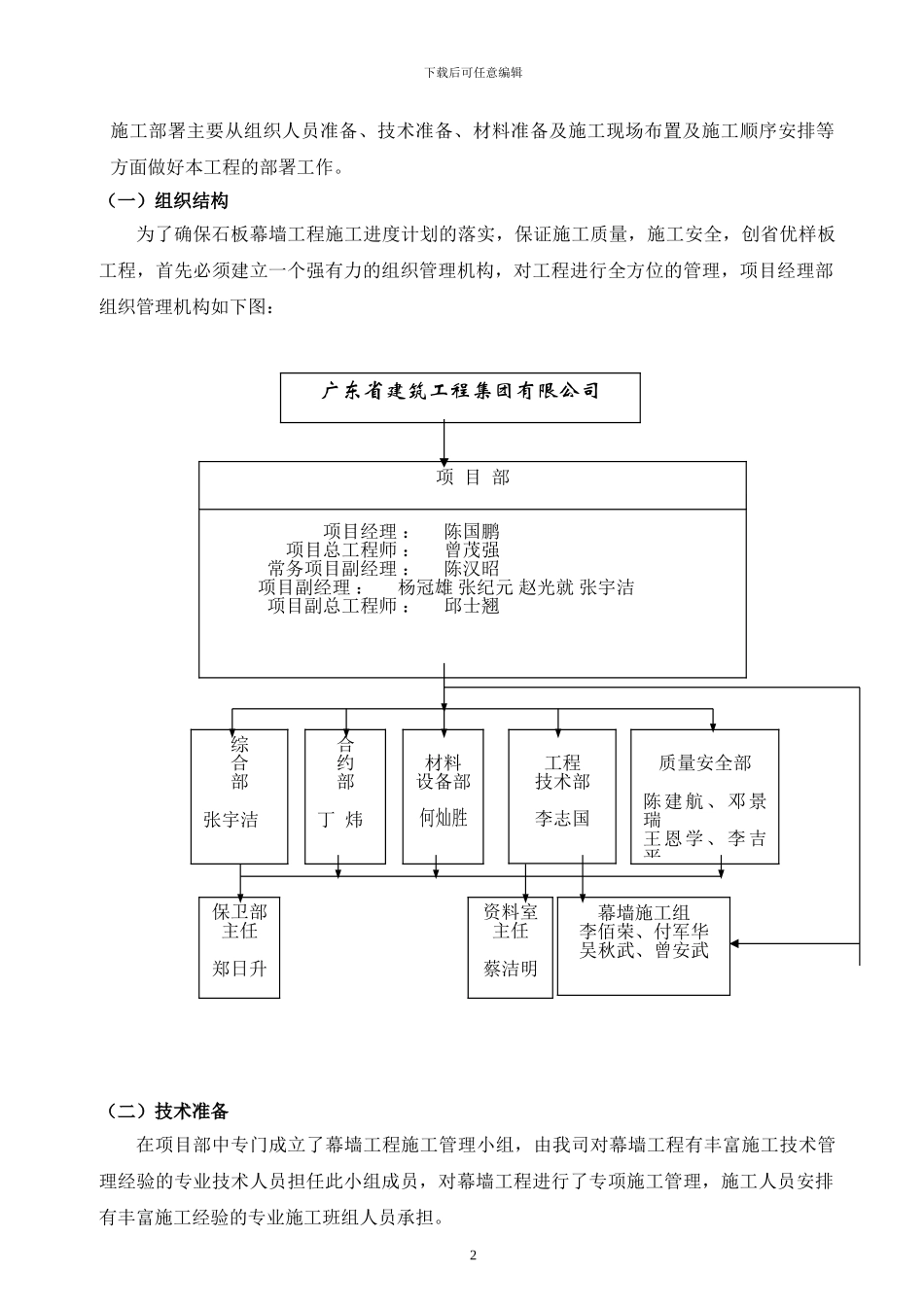

(一)组织结构为了确保石板幕墙工程施工进度计划的落实,保证施工质量,施工安全,创省优样板工程,首先必
