下载后可任意编辑平安城市监控前端施工工艺及进度管理一.开工前的准备:1. 提交施工方案
2. 施工进度计划表
3.施工人员组织结构:质量管理,指挥组长(施工负责人),绘图,测量,校验员,(附相关资料:保险(复印件),资格证书(部分人员),上岗前培训记录及签到表)
4. 施工人员“三级培训”登记表
5. 提供每天各指标检测报告
二.配置的施工工具:1. 工具配备:发电机,振动棒,施工插盘,相应施工电缆线,摇表,镐,铣,美工刀,大铁锤,长卷尺,油线,模具(800*800),小铁锤,水平尺,“+”“-”字起子,万用表,电笔,手灯,吊线,吊线锤,活动扳手,工程车,木工板,直角尺
老虎钳,撬杠,凿等
2. 敷料:穿线管( φ32 聚氯乙烯),铁丝,电工胶带,胶带,彩条布,接地体,水泥,垫片(厚+薄),黄油,工业盐(必要时),长穿线管(φ 25),密封胶带等
三.施工人员法律规范要求:着装统一,干净,佩戴安全帽、安全带(必要时),听从指挥,统一协调,井然有序,按施工法律规范操作,文明施工,爱护周围环境,不破坏草坪及其他公共设备,施工完毕后及时复原破坏的路面草坪等,撤离施工场地时清理打扫现场不留安全隐患
四.施工要求:1. 对基础施工的要求:以具体施工标准为要求
2. 对接地体的要求:接地母线应采纳热镀锌扁铁,与杆体阻值应≤0
1Ω,接地端子应有地线符号标示
接地电阻不得大于 10Ω
3. 对立杆的要求:杆体与地面水平垂直(误差≤0
5°),保证杆体与接地母线焊接牢固(阻值不大于 0
1 Ω),保证杆体与地锚牢固结合,对地锚螺栓进行抗腐蚀、抗氧化、保安全处理,保证杆体与配电箱紧密结合,保证横臂开口方向与道路方向垂直(误差≤1°)
4. 对取电挖沟的要求:深度≥70cm,特别情况下可适当浅挖(需施工负责人同意)

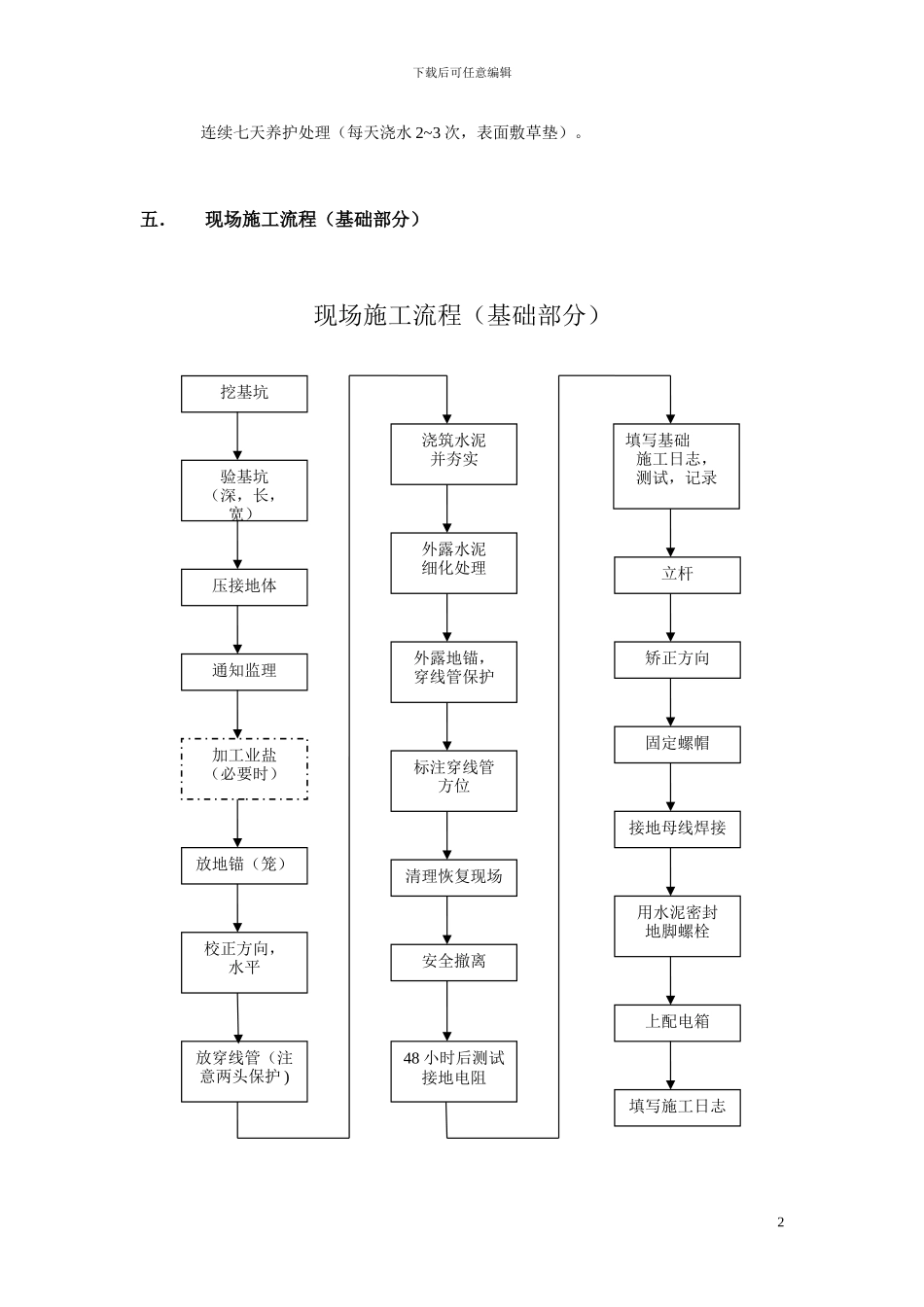

5. 水泥养护:基础浇筑完后,应对表面水泥进行美化、细化处理,并对该基础进行1
