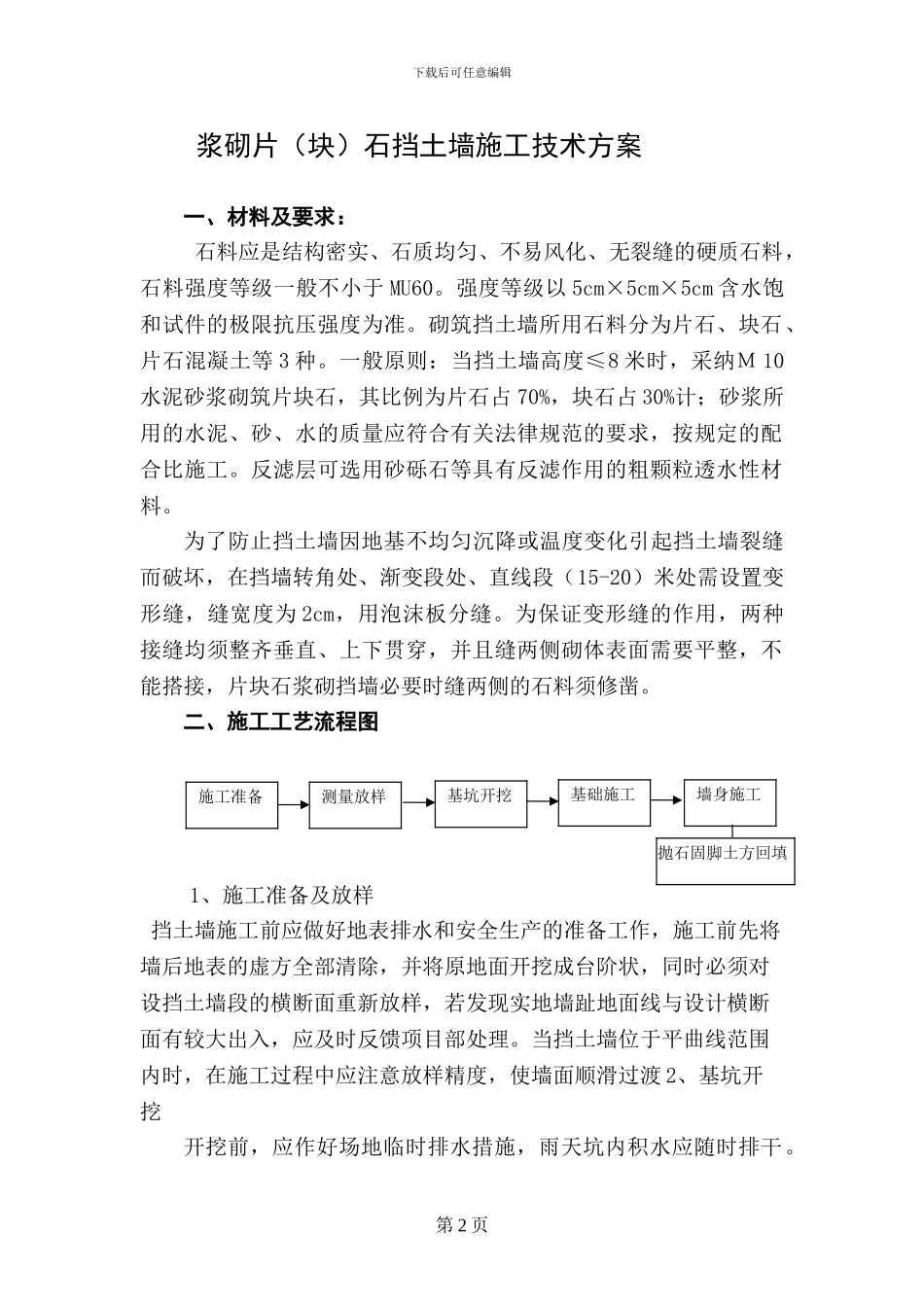

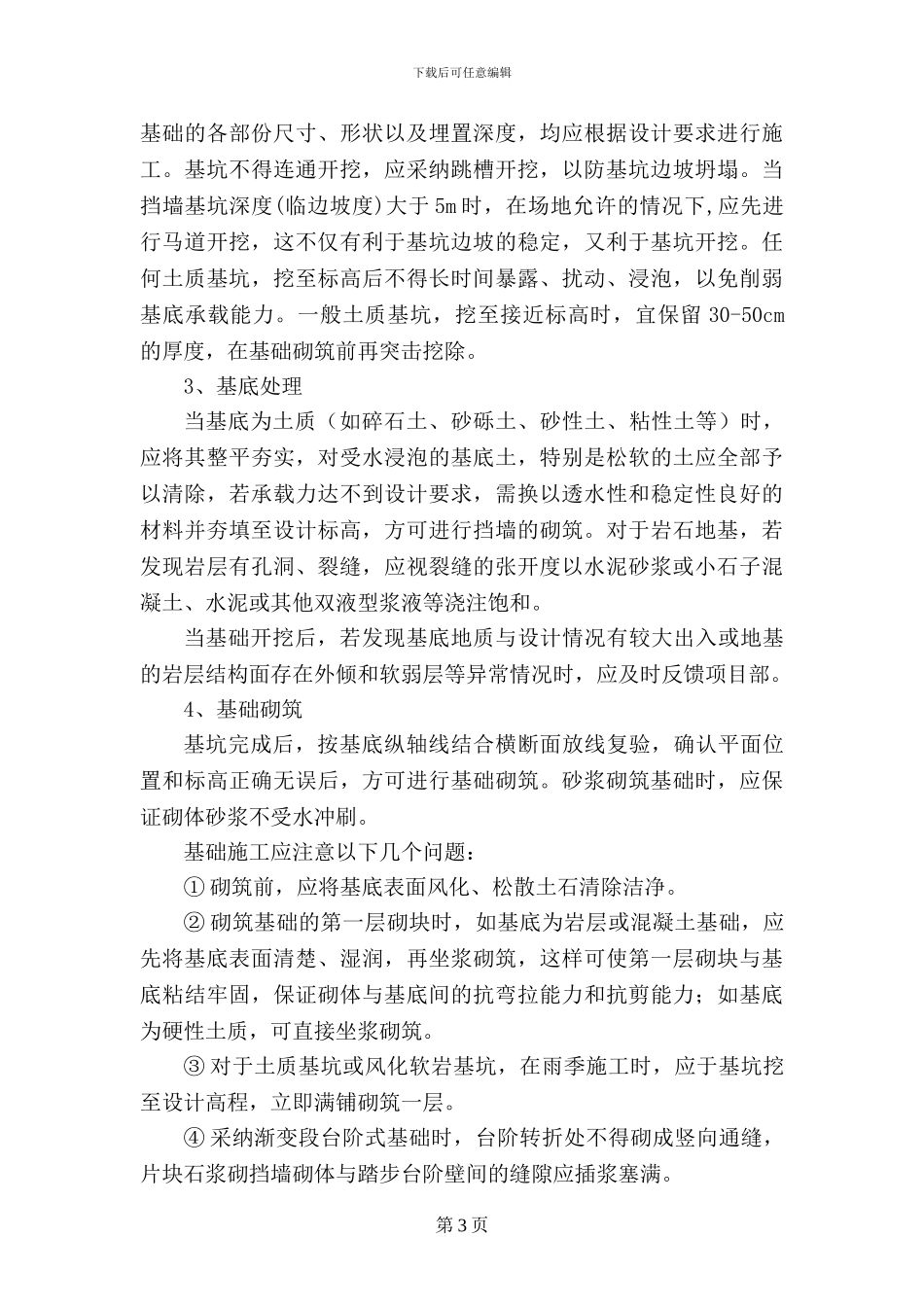

下载后可任意编辑 广德县砖桥河邱村集镇段防洪工程施工Ⅱ标 (合同编号:XZZHH-SG-02) 浆砌石挡墙施工技术方案 编制:汪文淑 审核:胡云飞安徽水安建设集团股份有限公司二〇一三年十二月十日第 1 页下载后可任意编辑 浆砌片(块)石挡土墙施工技术方案一、材料及要求: 石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级一般不小于 MU60。强度等级以 5cm×5cm×5cm 含水饱和试件的极限抗压强度为准。砌筑挡土墙所用石料分为片石、块石、片石混凝土等 3 种。一般原则:当挡土墙高度≤8 米时,采纳M 10水泥砂浆砌筑片块石,其比例为片石占 70%,块石占 30%计;砂浆所用的水泥、砂、水的质量应符合有关法律规范的要求,按规定的配合比施工。反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料。为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,在挡墙转角处、渐变段处、直线段(15-20)米处需设置变形缝,缝宽度为 2cm,用泡沫板分缝。为保证变形缝的作用,两种接缝均须整齐垂直、上下贯穿,并且缝两侧砌体表面需要平整,不能搭接,片块石浆砌挡墙必要时缝两侧的石料须修凿。二、施工工艺流程图 1、施工准备及放样 挡土墙施工前应做好地表排水和安全生产的准备工作,施工前先将墙后地表的虚方全部清除,并将原地面开挖成台阶状,同时必须对设挡土墙段的横断面重新放样,若发现实地墙趾地面线与设计横断面有较大出入,应及时反馈项目部处理。当挡土墙位于平曲线范围内时,在施工过程中应注意放样精度,使墙面顺滑过渡 2、基坑开挖开挖前,应作好场地临时排水措施,雨天坑内积水应随时排干。施工准备测量放样基础施工基坑开挖墙身施工抛石固脚土方回填第 2 页下载后可任意编辑基础的各部份尺寸、形状以及埋置深度,均应根据设计要求进行施工。基坑不得连通开挖,应采纳跳槽开挖,以防基坑边坡坍塌。当挡墙基坑深度(临边坡度)大于 5m 时,在场地允许的情况下,应先进行马道开挖,这不仅有利于基坑边坡的稳定,又利于基坑开挖。任何土质基坑,挖至标高后不得长时间暴露、扰动、浸泡,以免削弱基底承载能力。一般土质基坑,挖至接近标高时,宜保留 30-50cm的厚度,在基础砌筑前再突击挖除。3、基底处理当基底为土质(如碎石土、砂砾土、砂性土、粘性土等)时,应将其整平夯实,对受水浸泡的基底土,特别是松软的土应全部予以清除,若承载力达不到设计要求,需换以透水性和稳定性良好的材...
