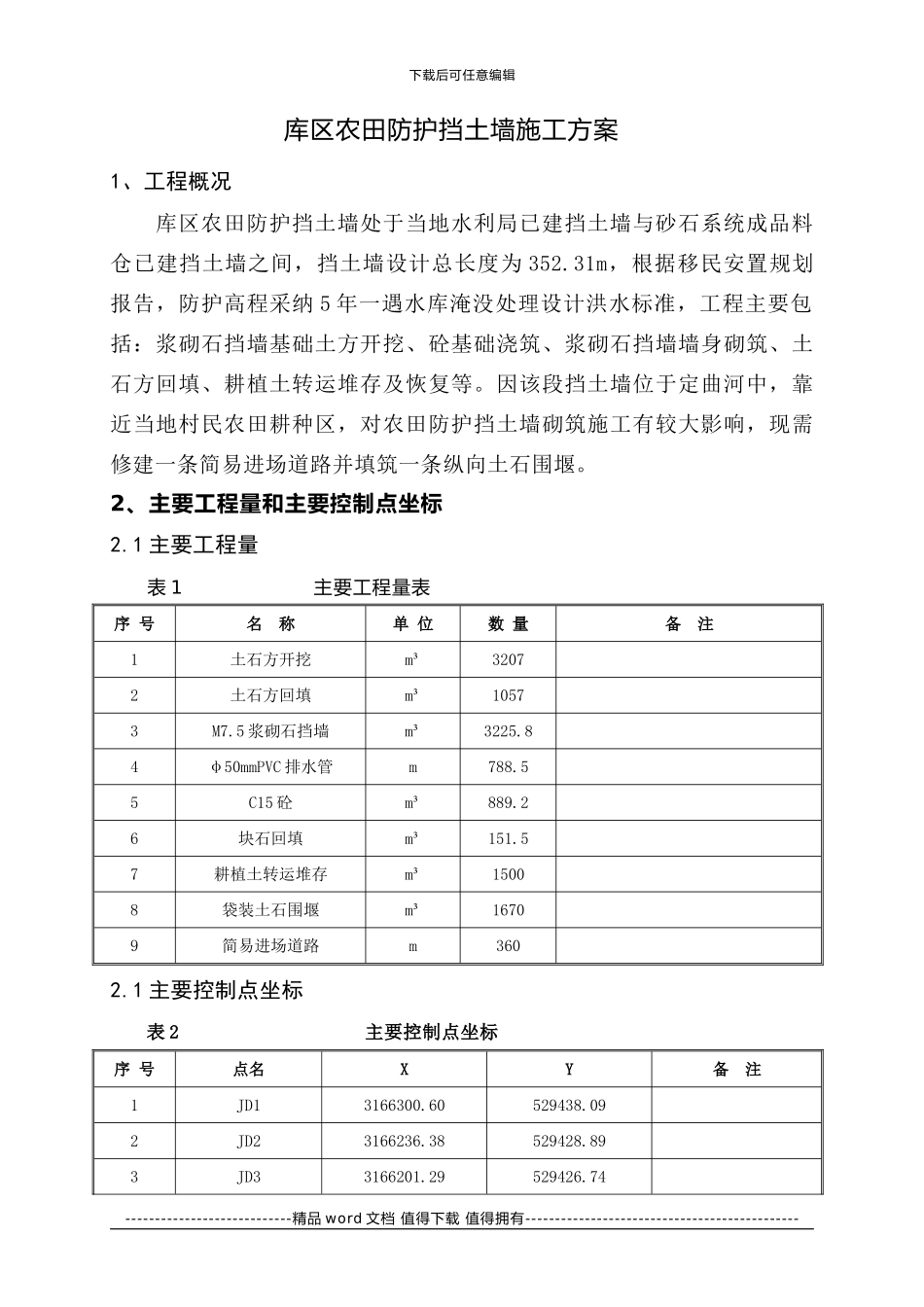

下载后可任意编辑四川省甘孜州奔都砂石加工系统建设及生产运行工程(合同编号:GX-C-[2024]001) 库区农田防护挡土墙施工方案批准:审核:校核:编制:中国水利水电第五工程局有限公司奔都砂石工程项目经理部2024 年 10 月 07 日----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑库区农田防护挡土墙施工方案1、工程概况 库区农田防护挡土墙处于当地水利局已建挡土墙与砂石系统成品料仓已建挡土墙之间,挡土墙设计总长度为 352
31m,根据移民安置规划报告,防护高程采纳 5 年一遇水库淹没处理设计洪水标准,工程主要包括:浆砌石挡墙基础土方开挖、砼基础浇筑、浆砌石挡墙墙身砌筑、土石方回填、耕植土转运堆存及恢复等
因该段挡土墙位于定曲河中,靠近当地村民农田耕种区,对农田防护挡土墙砌筑施工有较大影响,现需修建一条简易进场道路并填筑一条纵向土石围堰

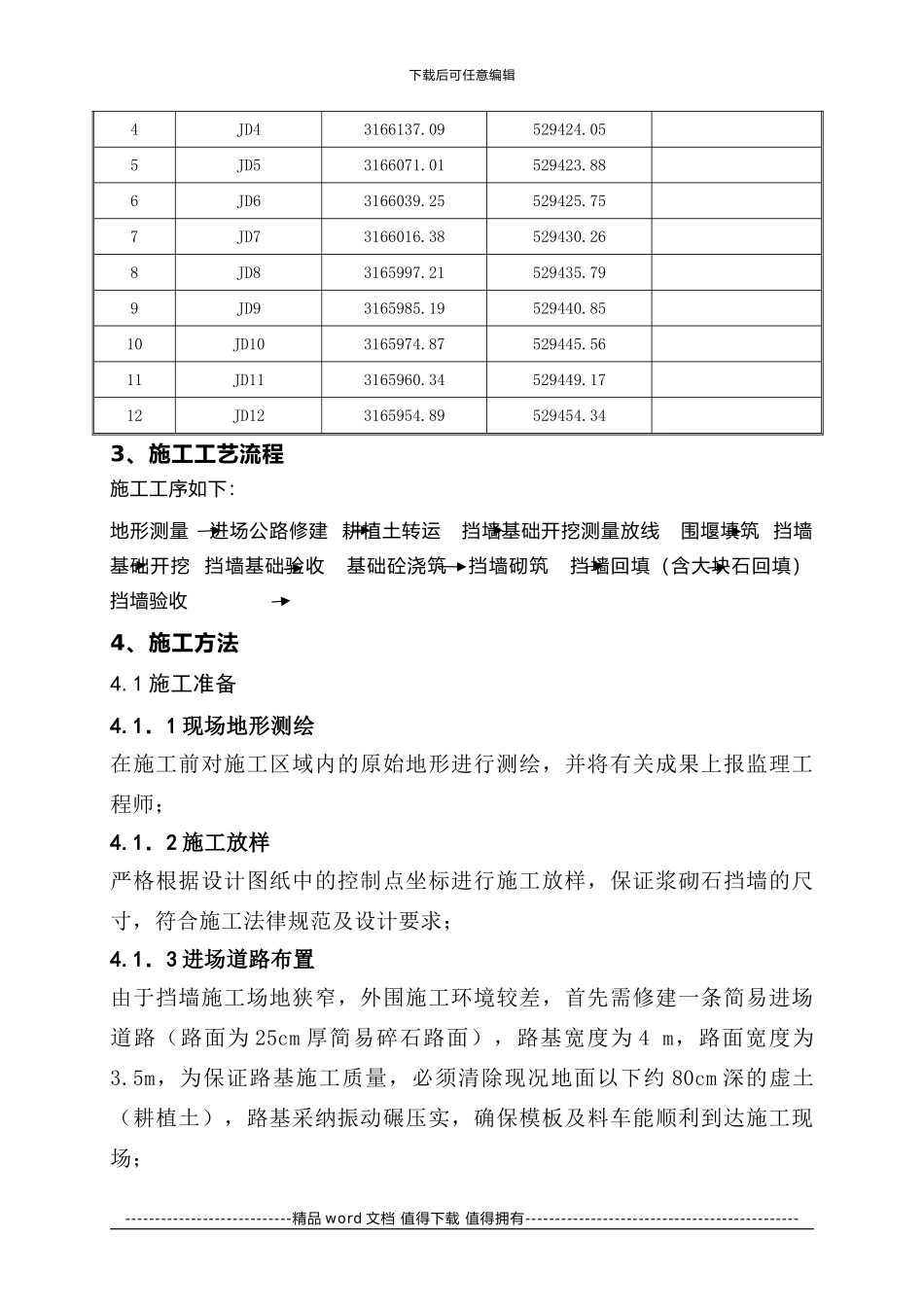

2、主要工程量和主要控制点坐标2
1 主要工程量表 1 主要工程量表序 号名 称单 位数 量备 注1土石方开挖m³32072土石方回填m³10573M7
5 浆砌石挡墙m³3225
84φ50mmPVC 排水管m788
55C15 砼m³889
26块石回填m³151
57耕植土转运堆存m³15008袋装土石围堰m³16709简易进场道路m3602
1 主要控制点坐标表 2 主要控制点坐标序 号点名XY备 注1JD13166300
60529438
092JD23166236
38529428
893JD33166201
29529426
74----------------------------精品 word 文档 值得下载 值得拥有-----------------------
