下载后可任意编辑上海至成都高速公路武汉至荆门段二期路面工程第二合同段 A 工区石灰粉煤灰稳定粒料底基层试验段施工方案二 00 八年十二月十三日石灰粉煤灰稳定粒料底基层试验段施工方案根据《公路路面基层施工技术法律规范》规定和《施工组织设计》要求,在路面底基层开工之前铺筑试验路段,通过试验段的施工对施工组织管理、机械设备配备、混合料配合比、工艺参数等进行检验和调整,优化施工方案,下载后可任意编辑使路面底基层施工组织和资源配备更加科学合理

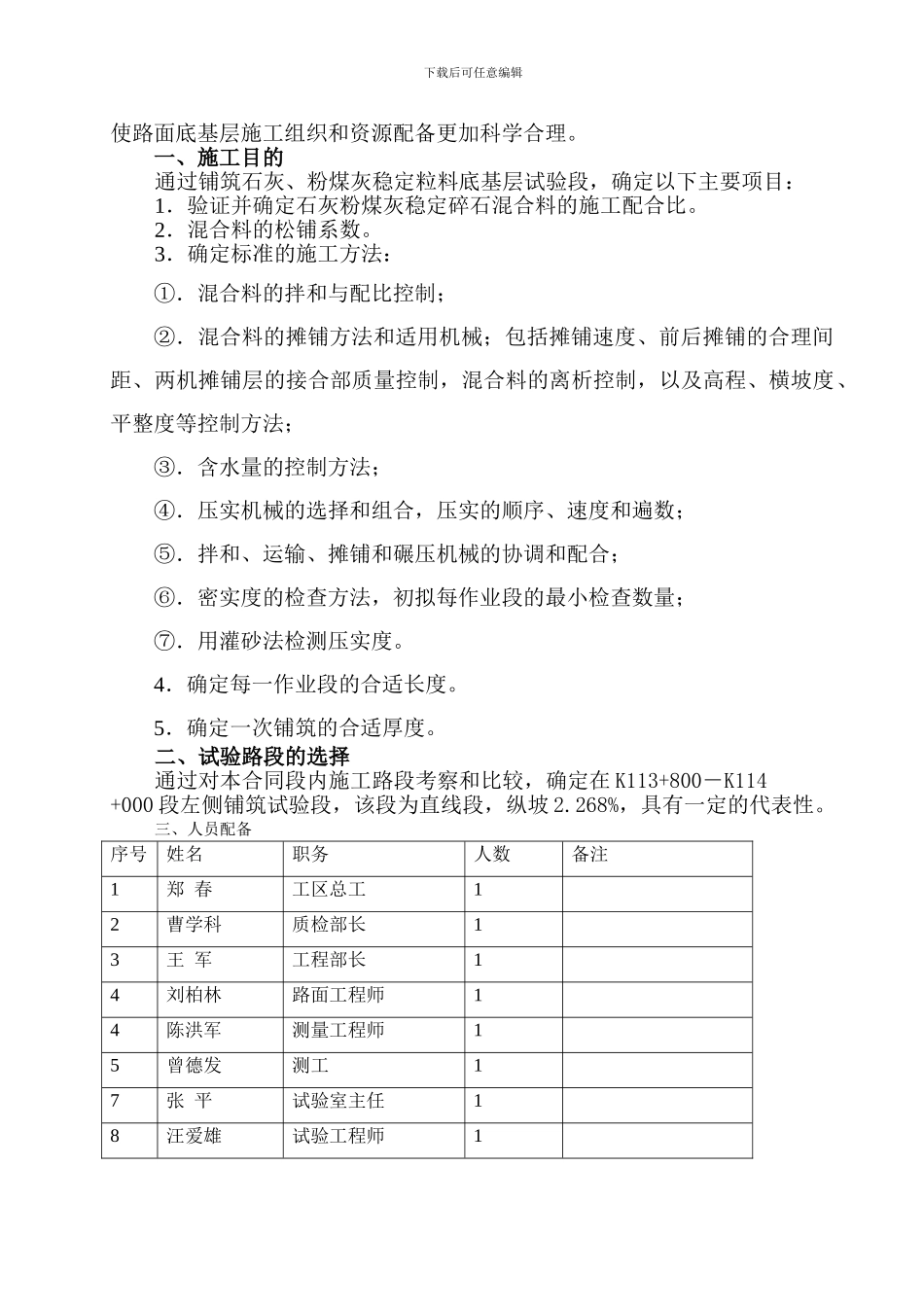

一、施工目的通过铺筑石灰、粉煤灰稳定粒料底基层试验段,确定以下主要项目:1.验证并确定石灰粉煤灰稳定碎石混合料的施工配合比
2.混合料的松铺系数
3.确定标准的施工方法:①.混合料的拌和与配比控制;②.混合料的摊铺方法和适用机械;包括摊铺速度、前后摊铺的合理间距、两机摊铺层的接合部质量控制,混合料的离析控制,以及高程、横坡度、平整度等控制方法;③.含水量的控制方法;④.压实机械的选择和组合,压实的顺序、速度和遍数;⑤.拌和、运输、摊铺和碾压机械的协调和配合;⑥.密实度的检查方法,初拟每作业段的最小检查数量;⑦.用灌砂法检测压实度
4.确定每一作业段的合适长度
5.确定一次铺筑的合适厚度
二、试验路段的选择通过对本合同段内施工路段考察和比较,确定在 K113+800-K114+000 段左侧铺筑试验段,该段为直线段,纵坡 2
268%,具有一定的代表性

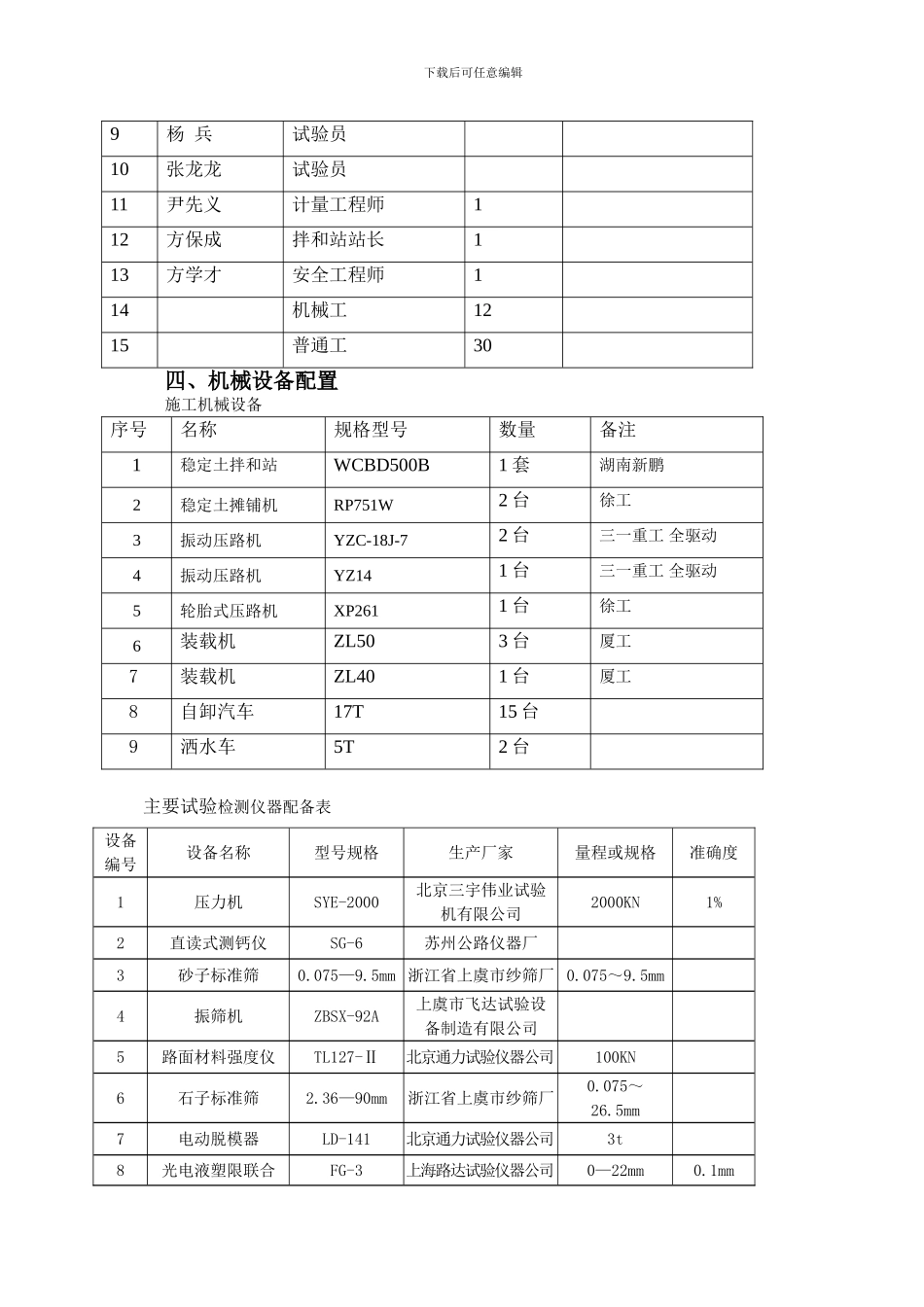

三、人员配备序号姓名职务人数备注1郑 春工区总工12曹学科质检部长13王 军工程部长14刘柏林路面工程师14陈洪军测量工程师15曾德发测工17张 平试验室主任18汪爱雄试验工程师1下载后可任意编辑9杨 兵试验员10张龙龙试验员11尹先义计量工程师112方保成拌和站站长113方学才安全工程师114机械工1215普通工30四、机械设备配置施工机械设备序号名称规格型号数量备注1稳定土拌和站WCBD500
