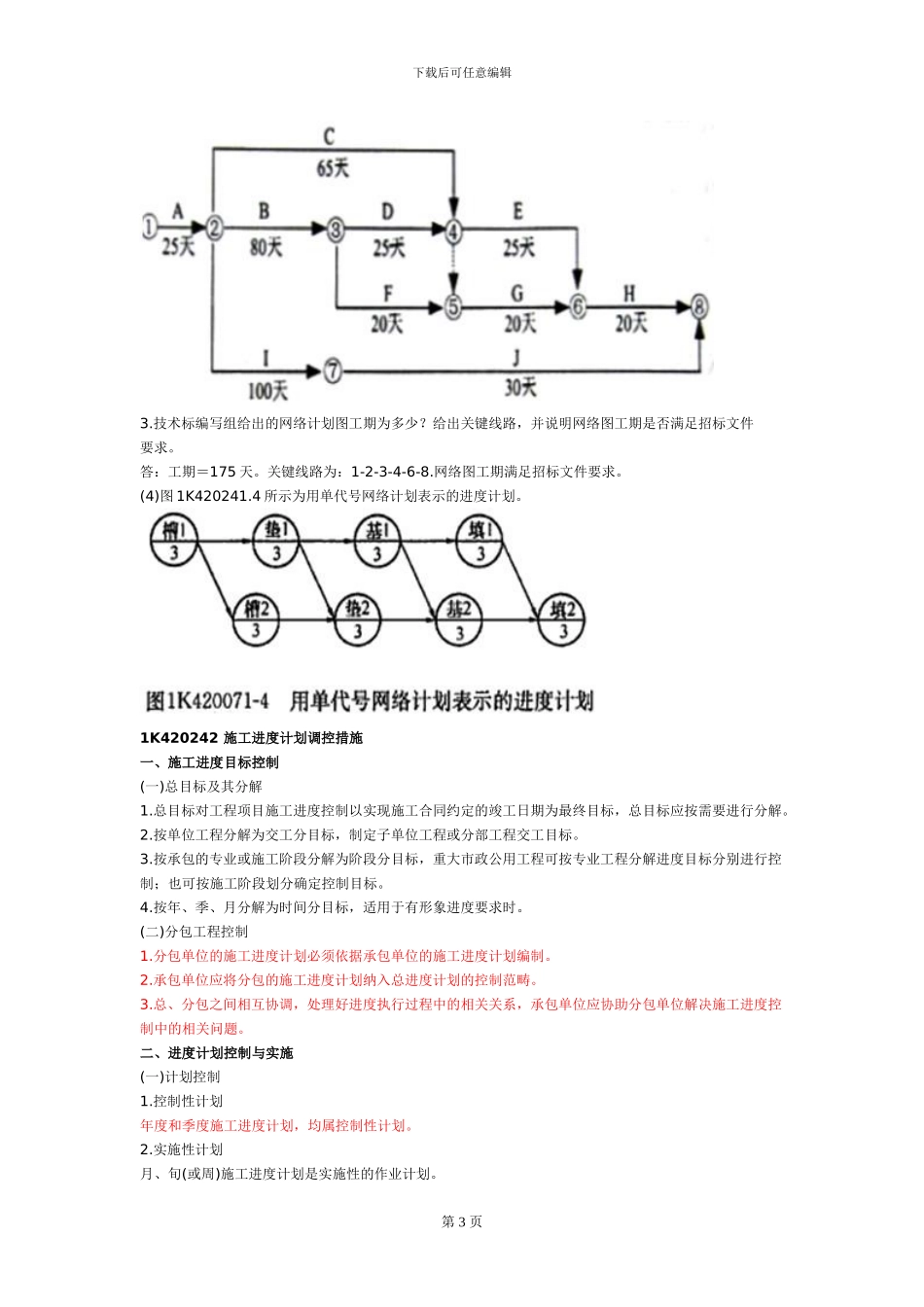

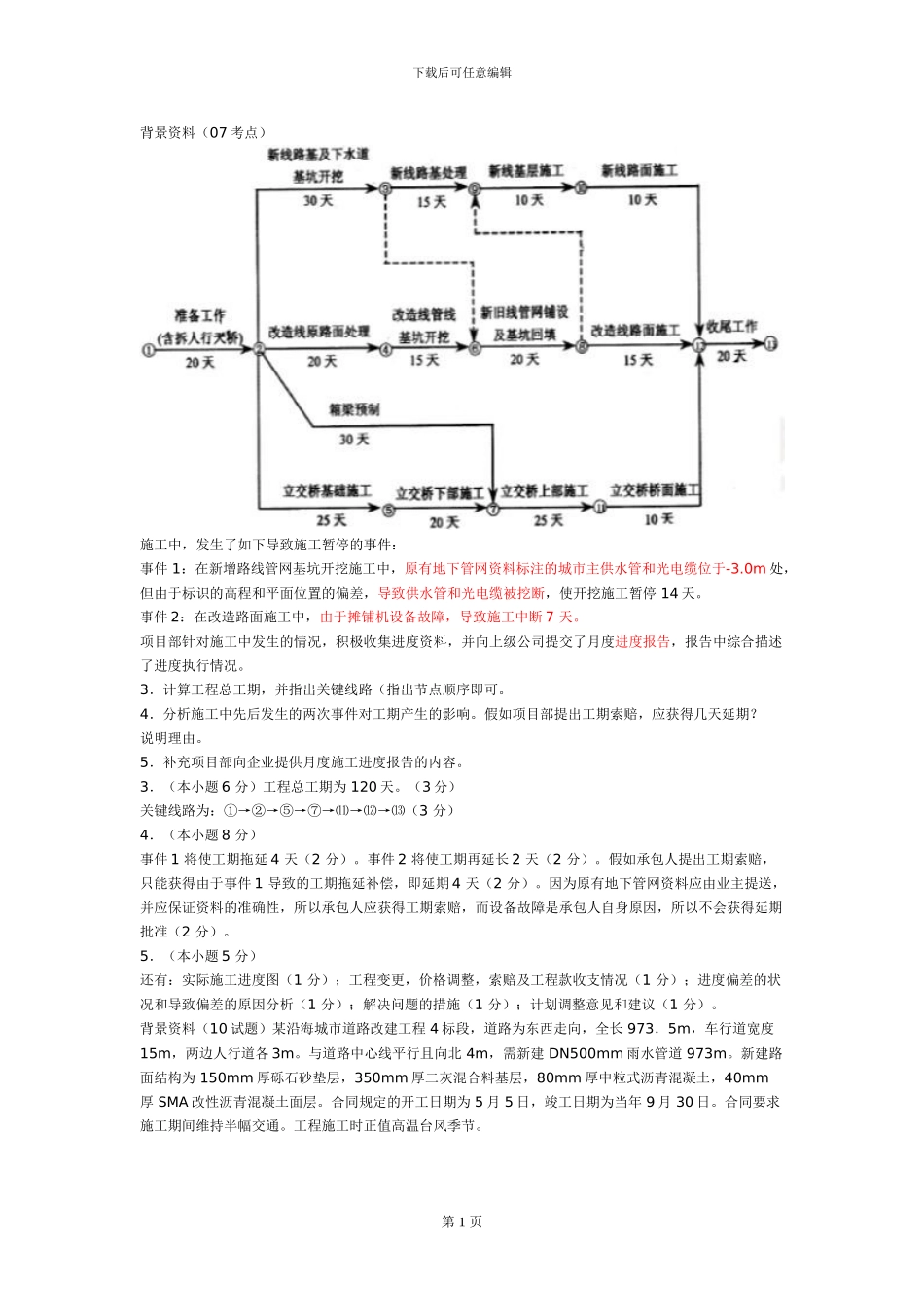

第 1 页下载后可任意编辑背景资料(07 考点)施工中,发生了如下导致施工暂停的事件:事件 1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3
0m 处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停 14 天
事件 2:在改造路面施工中,由于摊铺机设备故障,导致施工中断 7 天
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况
3.计算工程总工期,并指出关键线路(指出节点顺序即可
4.分析施工中先后发生的两次事件对工期产生的影响
假如项目部提出工期索赔,应获得几天延期
5.补充项目部向企业提供月度施工进度报告的内容
3.(本小题 6 分)工程总工期为 120 天
(3 分)关键线路为:①→②→⑤→⑦→⑾→⑿→⒀(3 分)4.(本小题 8 分)事件 1 将使工期拖延 4 天(2 分)
事件 2 将使工期再延长 2 天(2 分)
假如承包人提出工期索赔,只能获得由于事件 1 导致的工期拖延补偿,即延期 4 天(2 分)
因为原有地下管网资料应由业主提送,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准(2 分)
5.(本小题 5 分)还有:实际施工进度图(1 分);工程变更,价格调整,索赔及工程款收支情况(1 分);进度偏差的状况和导致偏差的原因分析(1 分);解决问题的措施(1 分);计划调整意见和建议(1 分)
背景资料(10 试题)某沿海城市道路改建工程 4 标段,道路为东西走向,全长 973.5m,车行道宽度 15m,两边人行道各 3m
与道路中心线平行且向北 4m,需新建 DN500mm 雨水管道 973m
新建路面结构为 150mm 厚砾石砂垫层,350mm 厚二灰混合料基层,80mm 厚
