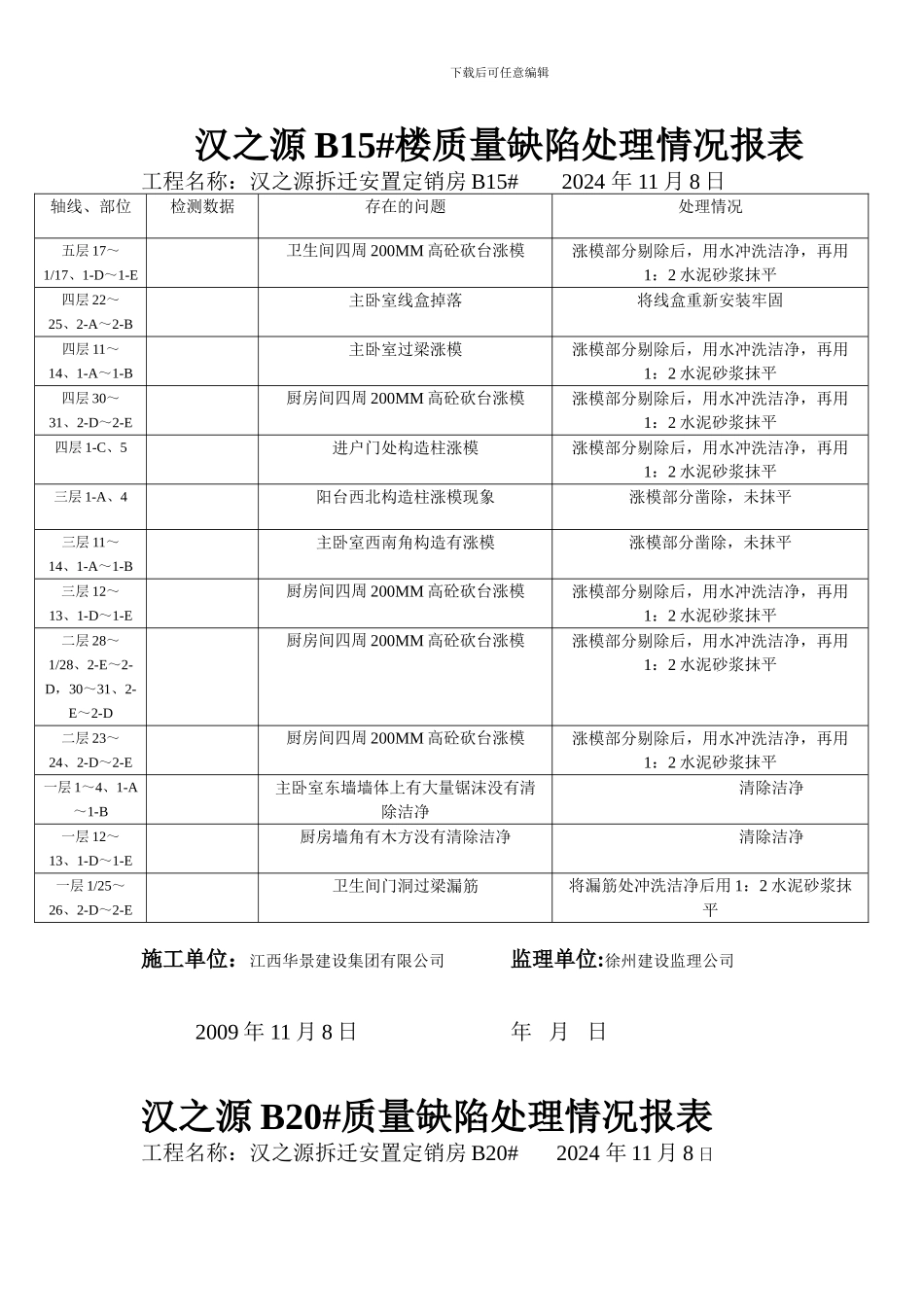

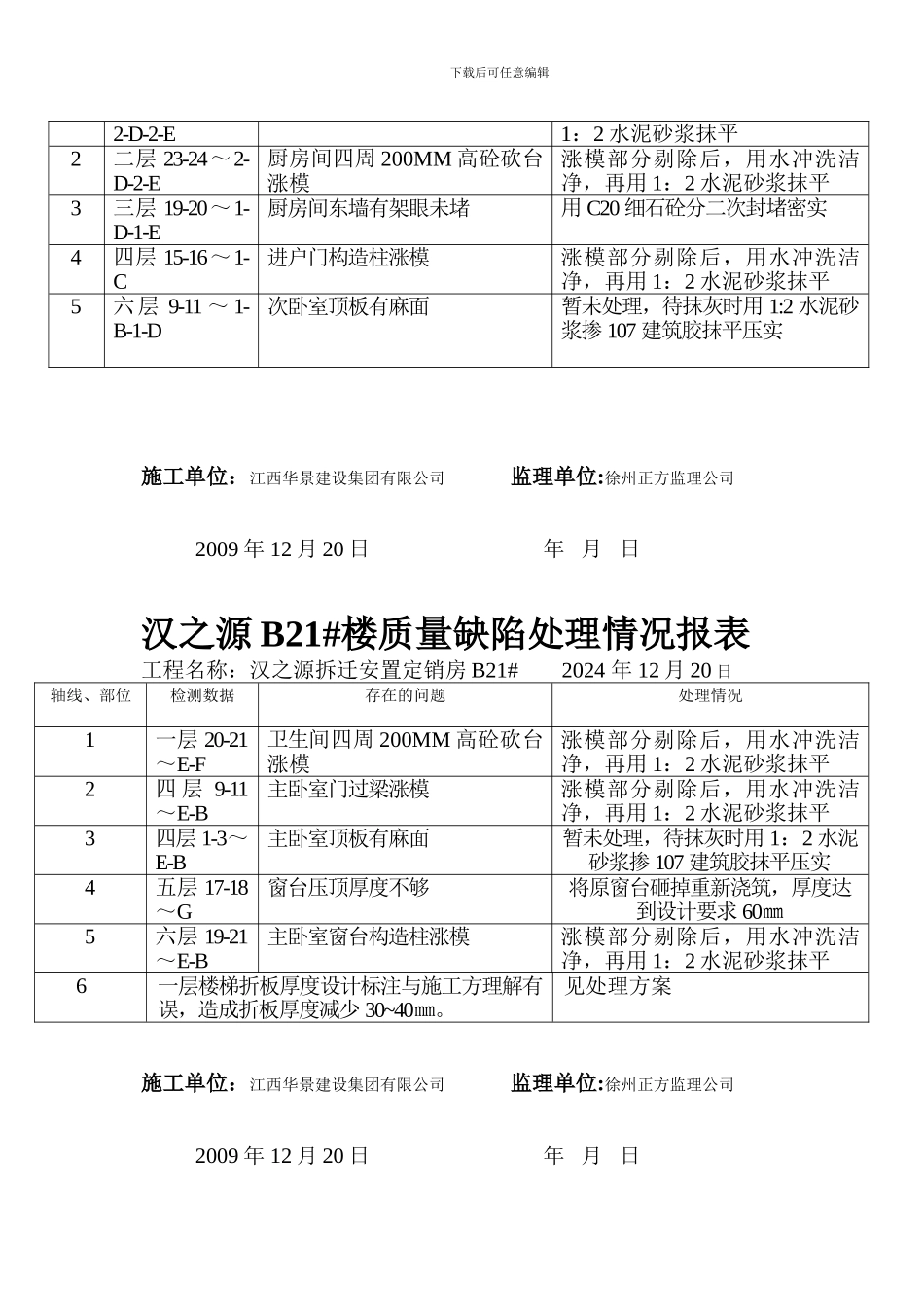

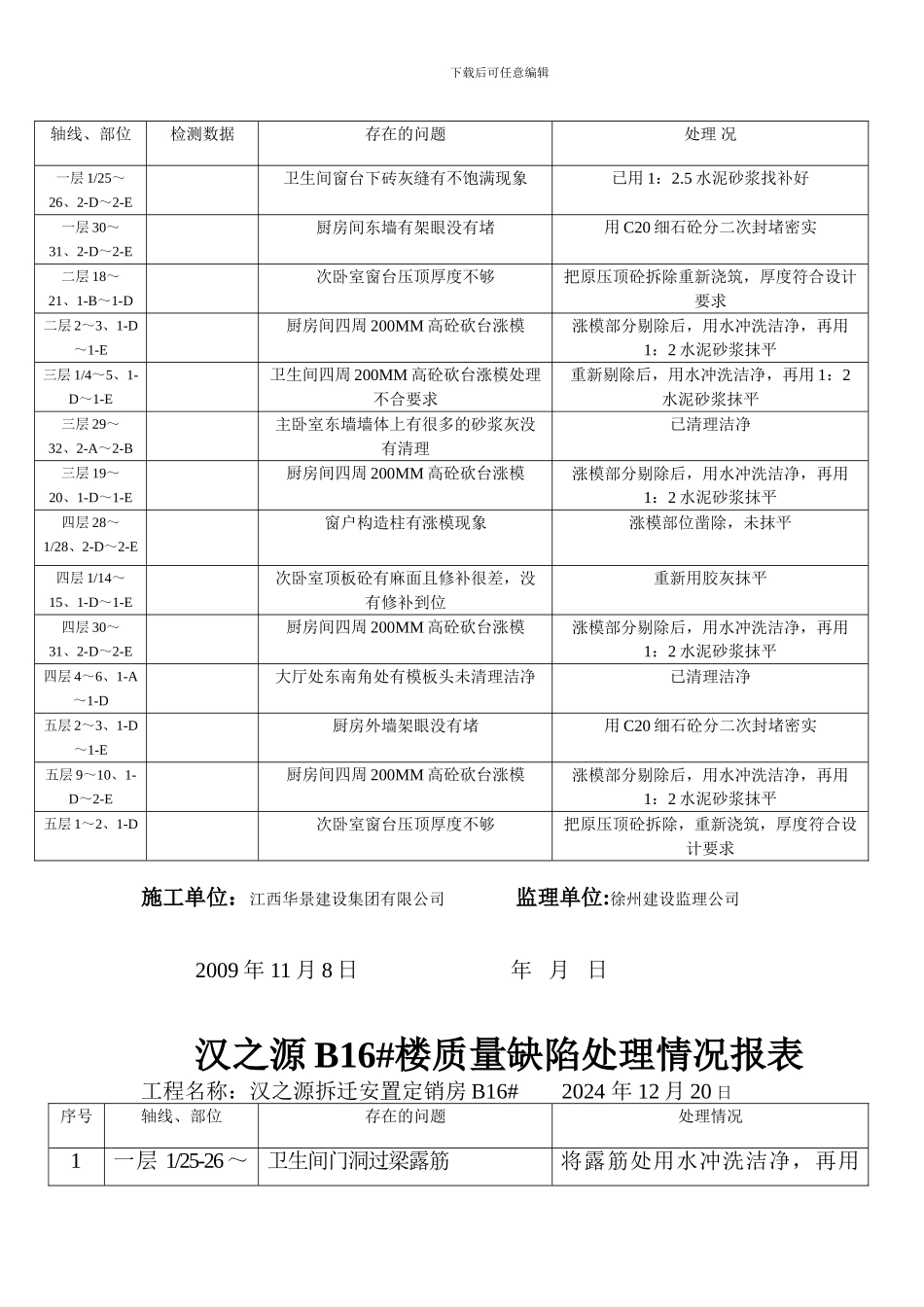

下载后可任意编辑汉之源 B15#楼质量缺陷处理情况报表工程名称:汉之源拆迁安置定销房 B15# 2024 年 11 月 8 日轴线、部位检测数据存在的问题处理情况五层 17~1/17、1-D~1-E卫生间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平四层 22~25、2-A~2-B主卧室线盒掉落将线盒重新安装牢固四层 11~14、1-A~1-B主卧室过梁涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平四层 30~31、2-D~2-E厨房间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平四层 1-C、5进户门处构造柱涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平三层 1-A、4阳台西北构造柱涨模现象涨模部分凿除,未抹平三层 11~14、1-A~1-B主卧室西南角构造有涨模涨模部分凿除,未抹平三层 12~13、1-D~1-E厨房间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平二层 28~1/28、2-E~2-D,30~31、2-E~2-D厨房间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平二层 23~24、2-D~2-E厨房间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平一层 1~4、1-A~1-B主卧室东墙墙体上有大量锯沫没有清除洁净清除洁净一层 12~13、1-D~1-E厨房墙角有木方没有清除洁净清除洁净一层 1/25~26、2-D~2-E卫生间门洞过梁漏筋将漏筋处冲洗洁净后用 1:2 水泥砂浆抹平施工单位:江西华景建设集团有限公司 监理单位:徐州建设监理公司2009 年 11 月 8 日 年 月 日汉之源 B20#质量缺陷处理情况报表工程名称:汉之源拆迁安置定销房 B20# 2024 年 11 月 8 日下载后可任意编辑轴线、部位检测数据存在的问题处理 况一层 1/25~26、2-D~2-E卫生间窗台下砖灰缝有不饱满现象已用 1:2.5 水泥砂浆找补好一层 30~31、2-D~2-E厨房间东墙有架眼没有堵用 C20 细石砼分二次封堵密实二层 18~21、1-B~1-D次卧室窗台压顶厚度不够把原压顶砼拆除重新浇筑,厚度符合设计要求二层 2~3、1-D~1-E厨房间四周 200MM 高砼砍台涨模涨模部分剔除后,用水冲洗洁净,再用1:2 水泥砂浆抹平三层 1/4~5、1-D~1-E卫生间四周 200MM 高砼砍台涨模处理不合要求重新剔除后,用水冲洗洁净,再用 1:2水泥砂浆抹平三层 29~32、2-A~2-B主卧室东墙墙体上有很多的砂浆灰没有清理...
