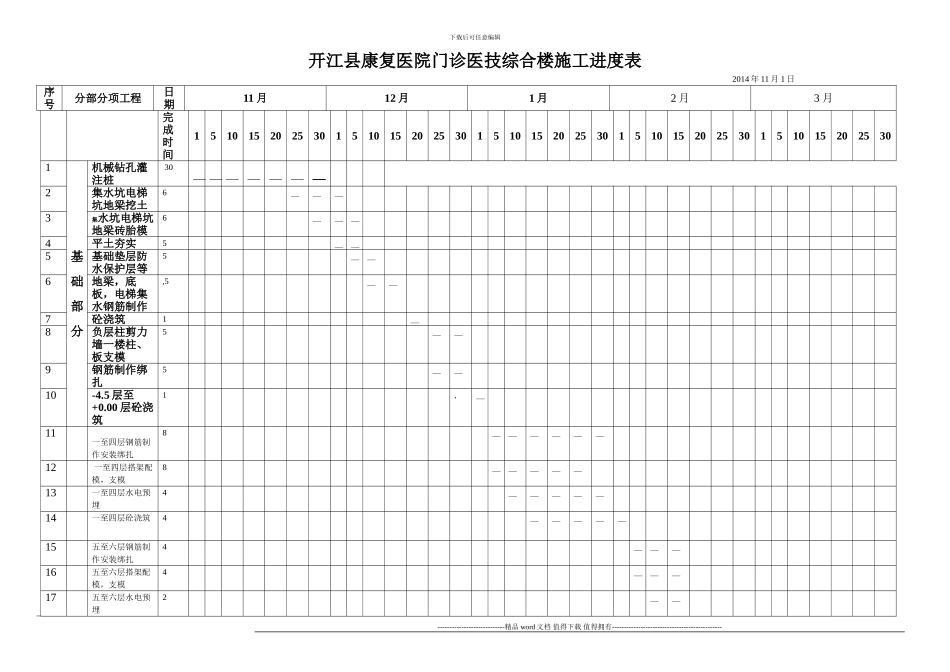

下载后可任意编辑开江县康复医院门诊医技综合楼施工进度表2014 年 11 月 1 日序号分部分项工程日期11 月12 月1 月2 月3 月完成时间1510152025301510152025301510152025301510152025301510152025301基础部分机械钻孔灌注桩 30_ _ _ _ _ _ _2集水坑电梯坑地梁挖土6___3集水坑电梯坑地梁砖胎模6___4平土夯实5__5基础垫层防水保护层等5__6地梁,底板,电梯集水钢筋制作,5__7砼浇筑1_8负层柱剪力墙一楼柱、板支模5__9钢筋制作绑扎5__10-4.5 层至+0.00 层砼浇筑1,_11一至四层钢筋制作安装绑扎8______12 一至四层搭架配模,支模8_____13一至四层水电预埋4_____14一至四层砼浇筑4_____15五至六层钢筋制作安装绑扎4___16五至六层搭架配模,支模4___17五至六层水电预埋2__----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑18五至六层砼浇筑2___19七至九层钢筋制作安装绑扎6____20七至九层搭架配模,支模6____21七至九层水电预埋3___22七至九层砼浇筑3____232425262728----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------
