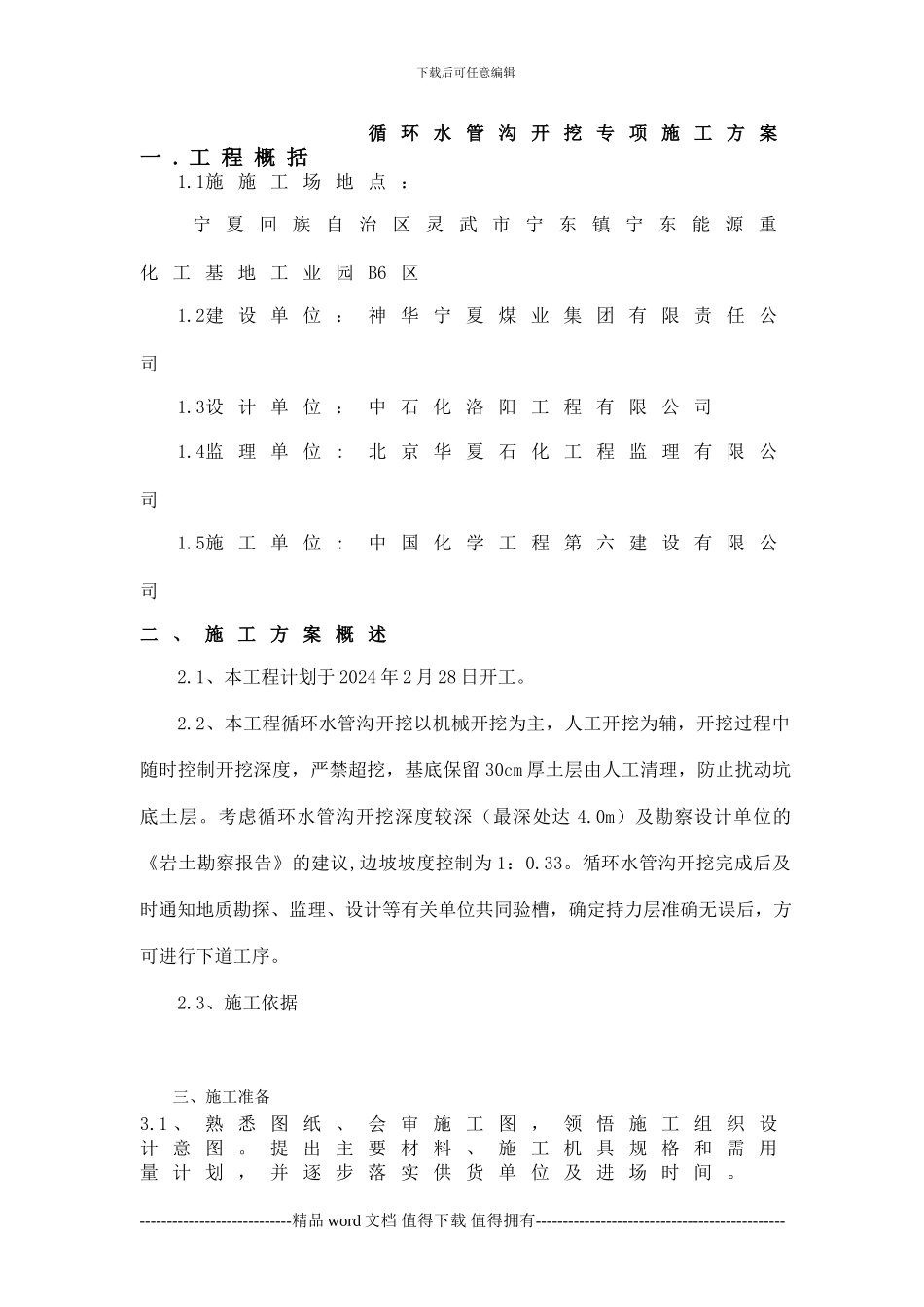

下载后可任意编辑循 环 水 管 沟 开 挖 专 项 施 工 方 案一 . 工 程 概 括 1.1施 施 工 场 地 点 : 宁 夏 回 族 自 治 区 灵 武 市 宁 东 镇 宁 东 能 源 重化 工 基 地 工 业 园 B6 区 1.2建 设 单 位 : 神 华 宁 夏 煤 业 集 团 有 限 责 任 公司 1.3设 计 单 位 : 中 石 化 洛 阳 工 程 有 限 公 司 1.4监 理 单 位 : 北 京 华 夏 石 化 工 程 监 理 有 限 公司 1.5施 工 单 位 : 中 国 化 学 工 程 第 六 建 设 有 限 公司二 、 施 工 方 案 概 述2.1、本工程计划于 2024 年 2 月 28 日开工。2.2、本工程循环水管沟开挖以机械开挖为主,人工开挖为辅,开挖过程中随时控制开挖深度,严禁超挖,基底保留 30cm 厚土层由人工清理,防止扰动坑底土层。考虑循环水管沟开挖深度较深(最深处达 4.0m)及勘察设计单位的《岩土勘察报告》的建议,边坡坡度控制为 1:0.33。循环水管沟开挖完成后及时通知地质勘探、监理、设计等有关单位共同验槽,确定持力层准确无误后,方可进行下道工序。2.3、施工依据三、施工准备3.1 、 熟 悉 图 纸 、 会 审 施 工 图 , 领 悟 施 工 组 织 设计 意 图 。 提 出 主 要 材 料 、 施 工 机 具 规 格 和 需 用量 计 划 , 并 逐 步 落 实 供 货 单 位 及 进 场 时 间 。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑3.2 、 对 建 设 单 位 提 供 的 坐 标 和 水 准 点 进 行复 核 , 做 好 轴 线 控 制 桩 位 和 半 永 久 性 水 准 点 ,作 出 放 线 测 量 报 告 并 及 时 与 建 设 方 会 签 。3.3 、 搭 设 施 工 临 时 设 施 , 敷 设 现 场 临 时 水电 供 应 管 线 。3.4 、 确 定 设 备 设 置 位 置 , 按 顺 序 组 织 设 备就 位 安 装 。3.5 、 现 场 排 水 沟 及 排 水 和 降 水 设 施 准 备 完毕 。四 、 施 工 工 艺 及 方 法4.1、基坑开挖施工工艺流程图·4.2 、 循 环 水 管 沟 开 挖( 1 ) 循 环 水 管 沟 开 挖 采 纳 挖 掘 机 从 东 侧 向西 侧...
