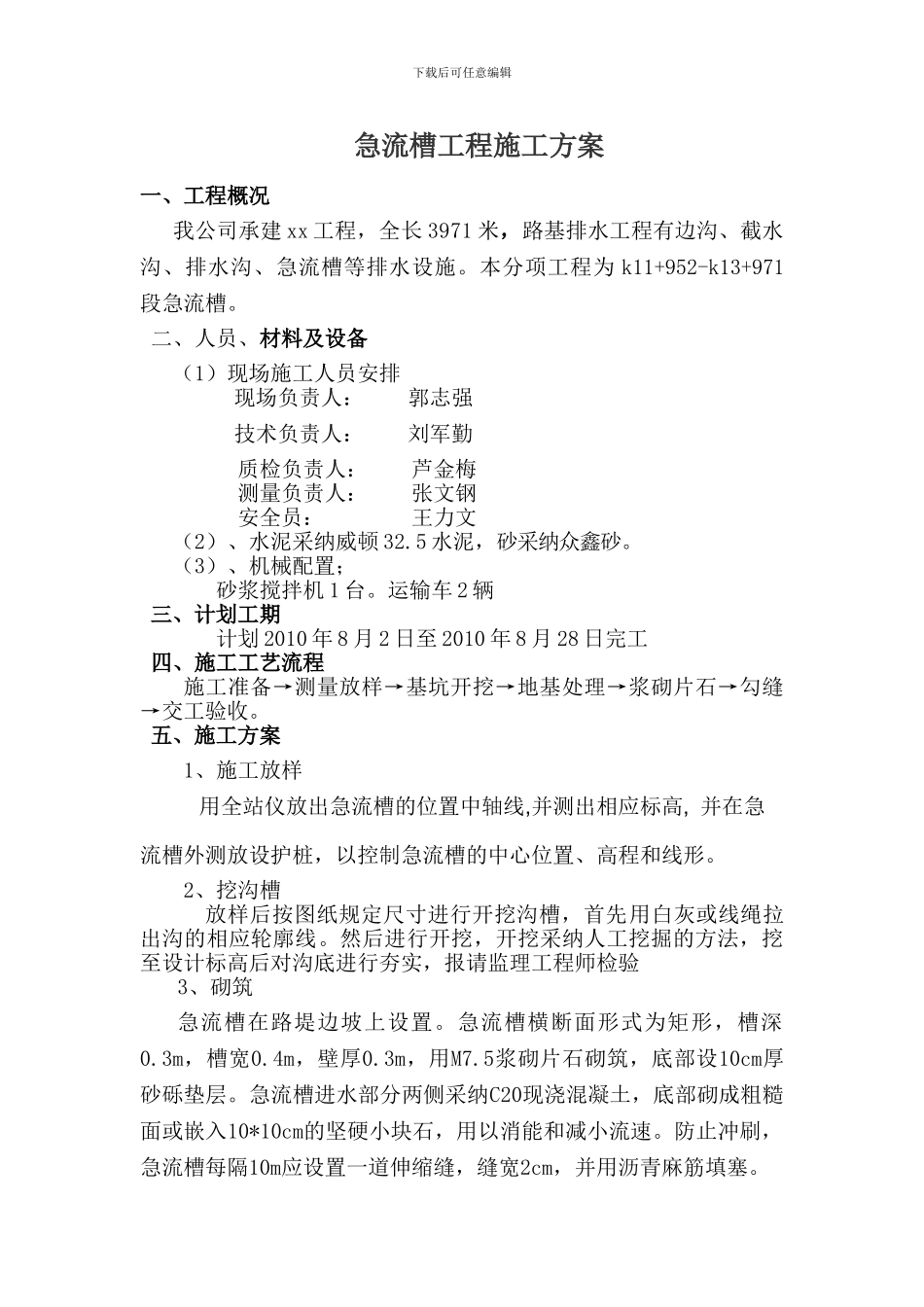

下载后可任意编辑急流槽工程施工方案一、工程概况 我公司承建 xx 工程,全长 3971 米,路基排水工程有边沟、截水沟、排水沟、急流槽等排水设施
本分项工程为 k11+952-k13+971段急流槽
二、人员、材料及设备(1)现场施工人员安排现场负责人: 郭志强 技术负责人: 刘军勤质检负责人: 芦金梅测量负责人: 张文钢安全员: 王力文(2)、水泥采纳威顿 32
5 水泥,砂采纳众鑫砂
(3)、机械配置; 砂浆搅拌机 1 台
运输车 2 辆三、计划工期计划 2010 年 8 月 2 日至 2010 年 8 月 28 日完工四、施工工艺流程施工准备→测量放样→基坑开挖→地基处理→浆砌片石→勾缝→交工验收
五、施工方案1、施工放样用全站仪放出急流槽的位置中轴线,并测出相应标高, 并在急流槽外测放设护桩,以控制急流槽的中心位置、高程和线形
2、挖沟槽放样后按图纸规定尺寸进行开挖沟槽,首先用白灰或线绳拉出沟的相应轮廓线
然后进行开挖,开挖采纳人工挖掘的方法,挖至设计标高后对沟底进行夯实,报请监理工程师检验3、砌筑急流槽在路堤边坡上设置
急流槽横断面形式为矩形,槽深0
3m,槽宽0
4m,壁厚0
3m,用M7
5浆砌片石砌筑,底部设10cm厚砂砾垫层
急流槽进水部分两侧采纳C20现浇混凝土,底部砌成粗糙面或嵌入10*10cm的坚硬小块石,用以消能和减小流速
防止冲刷,急流槽每隔10m应设置一道伸缩缝,缝宽2cm,并用沥青麻筋填塞
下载后可任意编辑砂浆采纳集中拌和生产,自卸三轮车运输,砂浆应按使用的需要量拌和,不应使用有初凝的砂浆,不允许采纳加水或其他方法重新改变砂浆稠度,砌筑时应该将片石表面湿润,片石应座于新拌砂浆之上,砂浆饱满,保证砌体内侧及沟底平顺,线形顺直
4、砌筑完成后,适时予以草麻袋覆盖和洒水养生
六、技术要求1、浆砌片石砂浆采纳 M7
5#水泥砂浆,砂浆所用的水泥、砂
