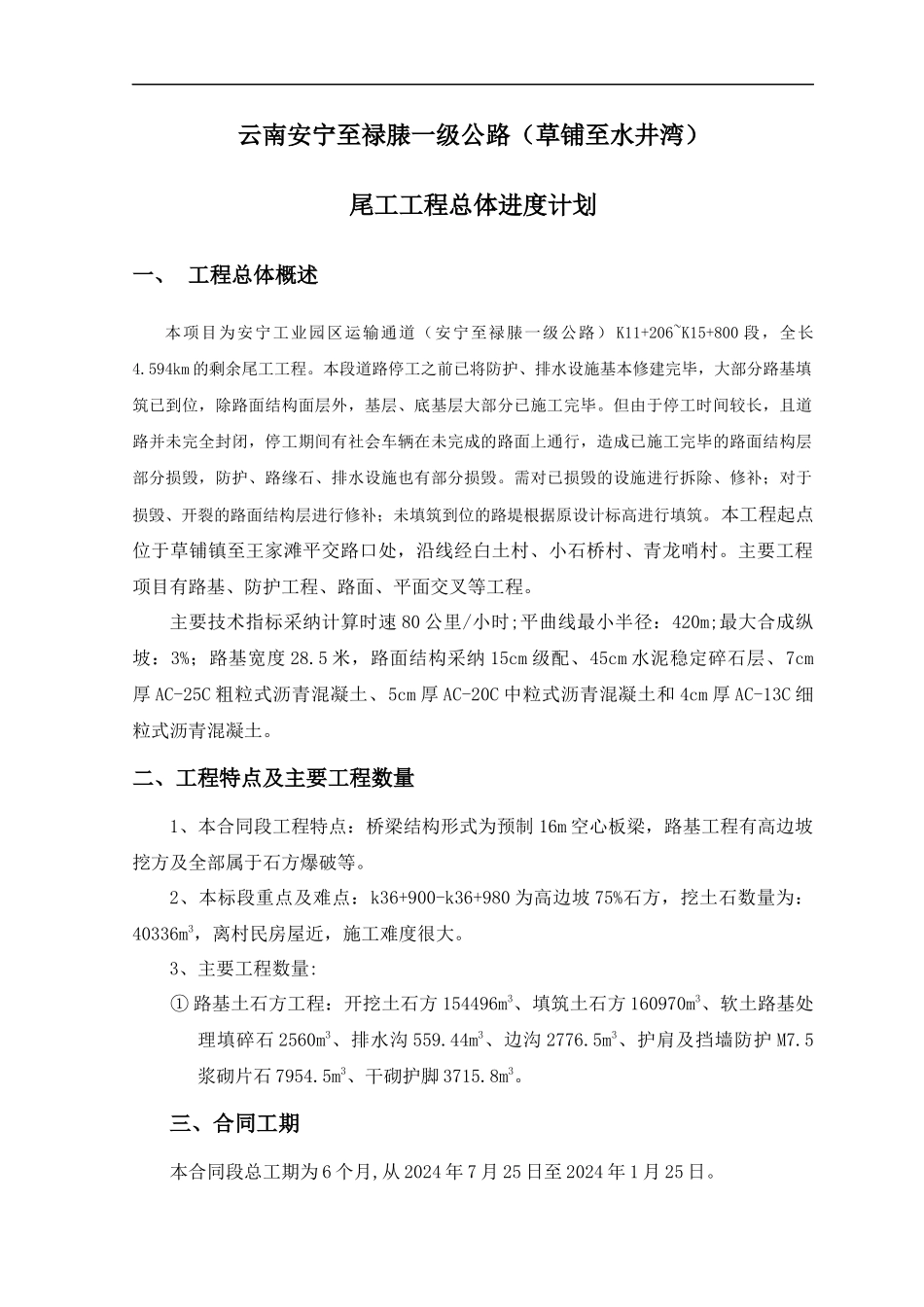

云南安宁至禄脿一级公路(草铺至水井湾)尾工工程总体进度计划一、 工程总体概述本项目为安宁工业园区运输通道(安宁至禄脿一级公路) K11+206~K15+800 段,全长4
594km 的剩余尾工工程
本段道路停工之前已将防护、排水设施基本修建完毕,大部分路基填筑已到位,除路面结构面层外,基层、底基层大部分已施工完毕
但由于停工时间较长,且道路并未完全封闭,停工期间有社会车辆在未完成的路面上通行,造成已施工完毕的路面结构层部分损毁,防护、路缘石、排水设施也有部分损毁
需对已损毁的设施进行拆除、修补;对于损毁、开裂的路面结构层进行修补;未填筑到位的路堤根据原设计标高进行填筑
本工程起点位于草铺镇至王家滩平交路口处,沿线经白土村、小石桥村、青龙哨村
主要工程项目有路基、防护工程、路面、平面交叉等工程
主要技术指标采纳计算时速 80 公里/小时;平曲线最小半径:420m;最大合成纵坡:3%;路基宽度 28
5 米,路面结构采纳 15cm 级配、45cm 水泥稳定碎石层、7cm厚 AC-25C 粗粒式沥青混凝土、5cm 厚 AC-20C 中粒式沥青混凝土和 4cm 厚 AC-13C 细粒式沥青混凝土
二、工程特点及主要工程数量1、本合同段工程特点:桥梁结构形式为预制 16m 空心板梁,路基工程有高边坡挖方及全部属于石方爆破等
2、本标段重点及难点:k36+900-k36+980 为高边坡 75%石方,挖土石数量为:40336m3,离村民房屋近,施工难度很大
3、主要工程数量: ① 路基土石方工程:开挖土石方 154496m3、填筑土石方 160970m3、软土路基处理填碎石 2560m3、排水沟 559
44m3、边沟 2776
5m3、护肩及挡墙防护 M7
5浆砌片石 7954
5m3、干砌护脚 3715

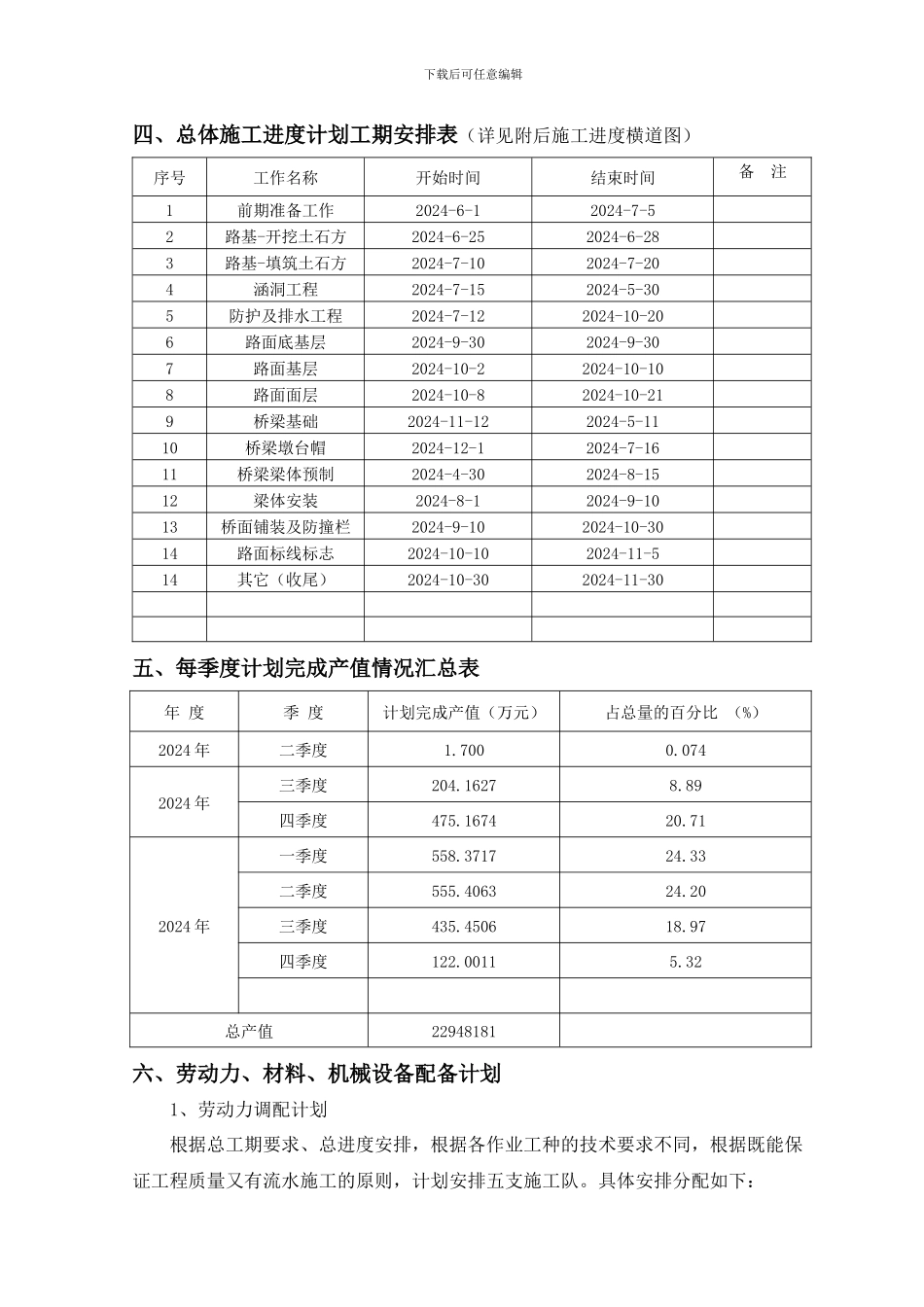

三、合同工期本合同段总工期为 6 个月,从 2024 年 7 月
