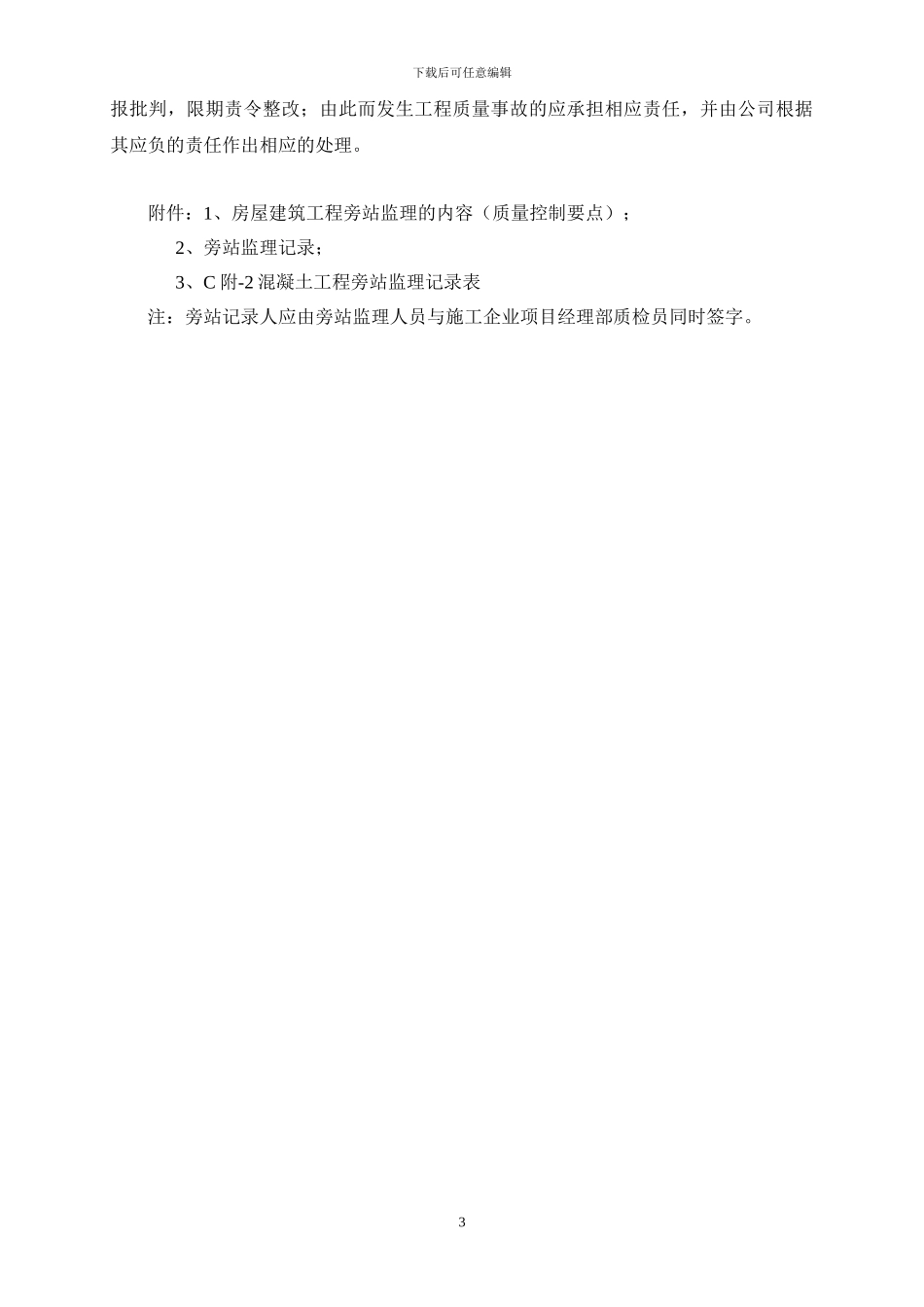

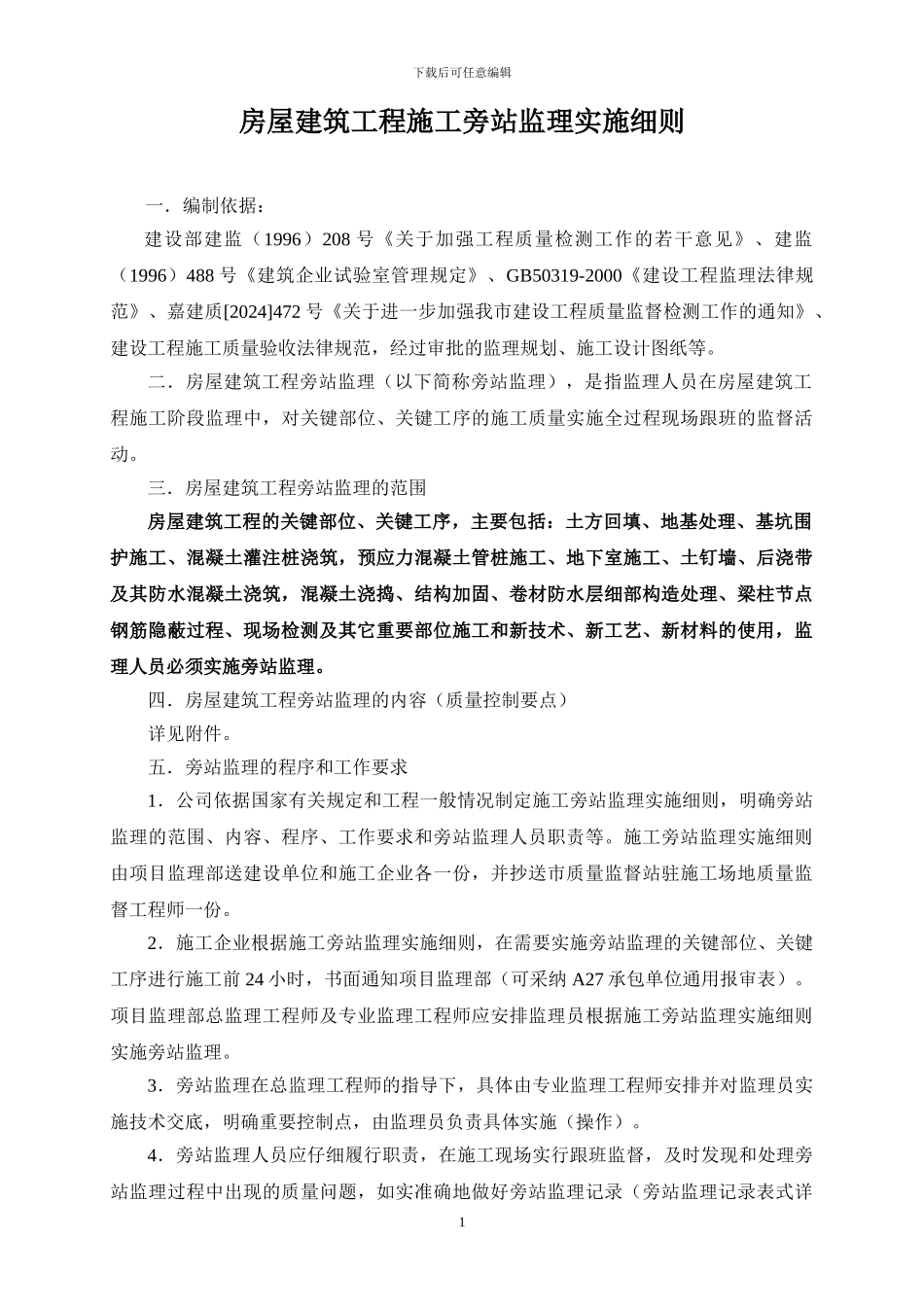

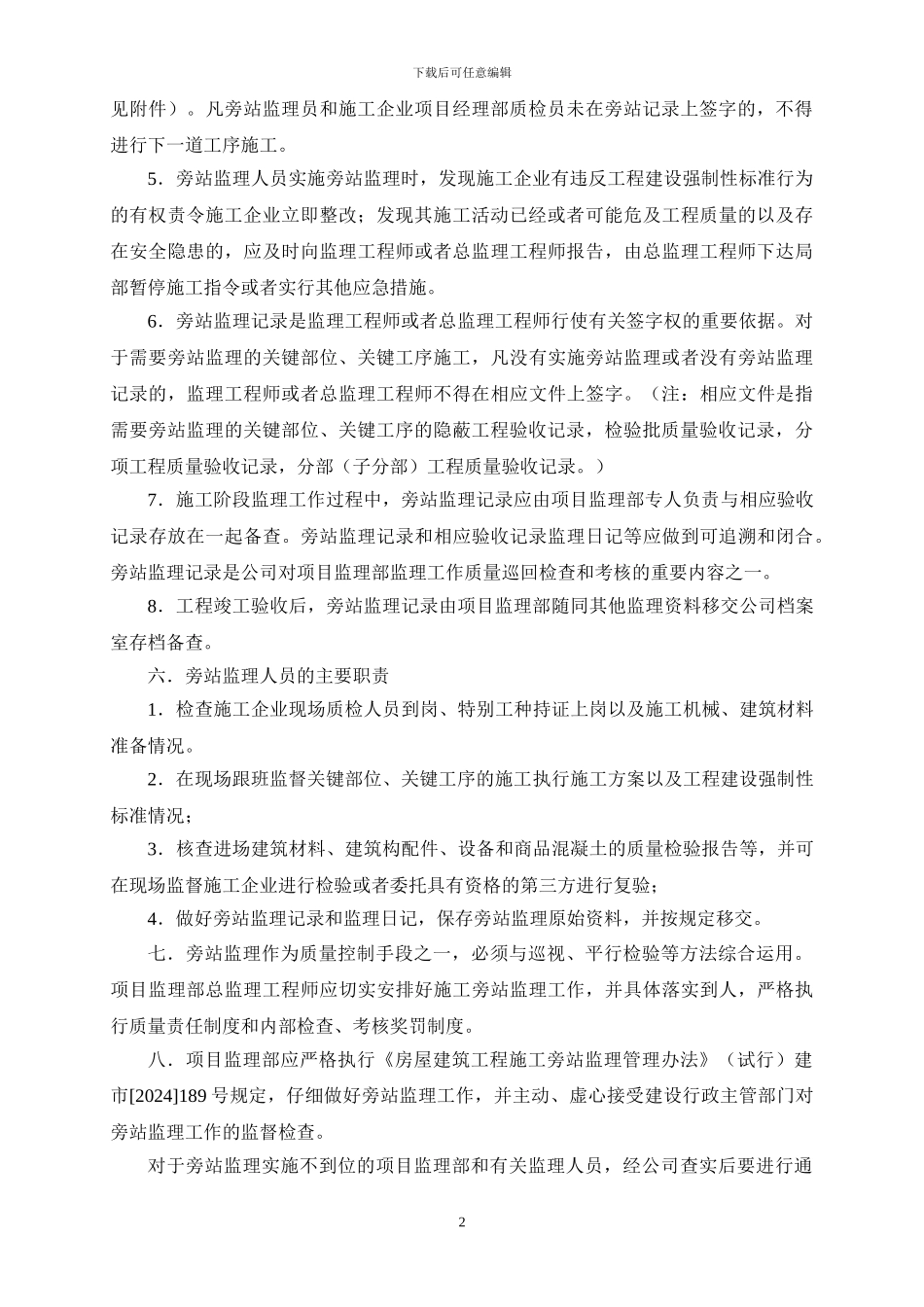

下载后可任意编辑房屋建筑工程施工旁站监理实施细则一.编制依据:建设部建监(1996)208 号《关于加强工程质量检测工作的若干意见》、建监(1996)488 号《建筑企业试验室管理规定》、GB50319-2000《建设工程监理法律规范》、嘉建质[2024]472 号《关于进一步加强我市建设工程质量监督检测工作的通知》、建设工程施工质量验收法律规范,经过审批的监理规划、施工设计图纸等。二.房屋建筑工程旁站监理(以下简称旁站监理),是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。三.房屋建筑工程旁站监理的范围房屋建筑工程的关键部位、关键工序,主要包括:土方回填、地基处理、基坑围护施工、混凝土灌注桩浇筑,预应力混凝土管桩施工、地下室施工、土钉墙、后浇带及其防水混凝土浇筑,混凝土浇捣、结构加固、卷材防水层细部构造处理、梁柱节点钢筋隐蔽过程、现场检测及其它重要部位施工和新技术、新工艺、新材料的使用,监理人员必须实施旁站监理。四.房屋建筑工程旁站监理的内容(质量控制要点)详见附件。五.旁站监理的程序和工作要求1.公司依据国家有关规定和工程一般情况制定施工旁站监理实施细则,明确旁站监理的范围、内容、程序、工作要求和旁站监理人员职责等。施工旁站监理实施细则由项目监理部送建设单位和施工企业各一份,并抄送市质量监督站驻施工场地质量监督工程师一份。2.施工企业根据施工旁站监理实施细则,在需要实施旁站监理的关键部位、关键工序进行施工前 24 小时,书面通知项目监理部(可采纳 A27 承包单位通用报审表)。项目监理部总监理工程师及专业监理工程师应安排监理员根据施工旁站监理实施细则实施旁站监理。3.旁站监理在总监理工程师的指导下,具体由专业监理工程师安排并对监理员实施技术交底,明确重要控制点,由监理员负责具体实施(操作)。4.旁站监理人员应仔细履行职责,在施工现场实行跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录(旁站监理记录表式详1下载后可任意编辑见附件)。凡旁站监理员和施工企业项目经理部质检员未在旁站记录上签字的,不得进行下一道工序施工。5.旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的以及存在安全隐患的,应及时向监理工程师或者总监理工程师报告,由总监理工...
