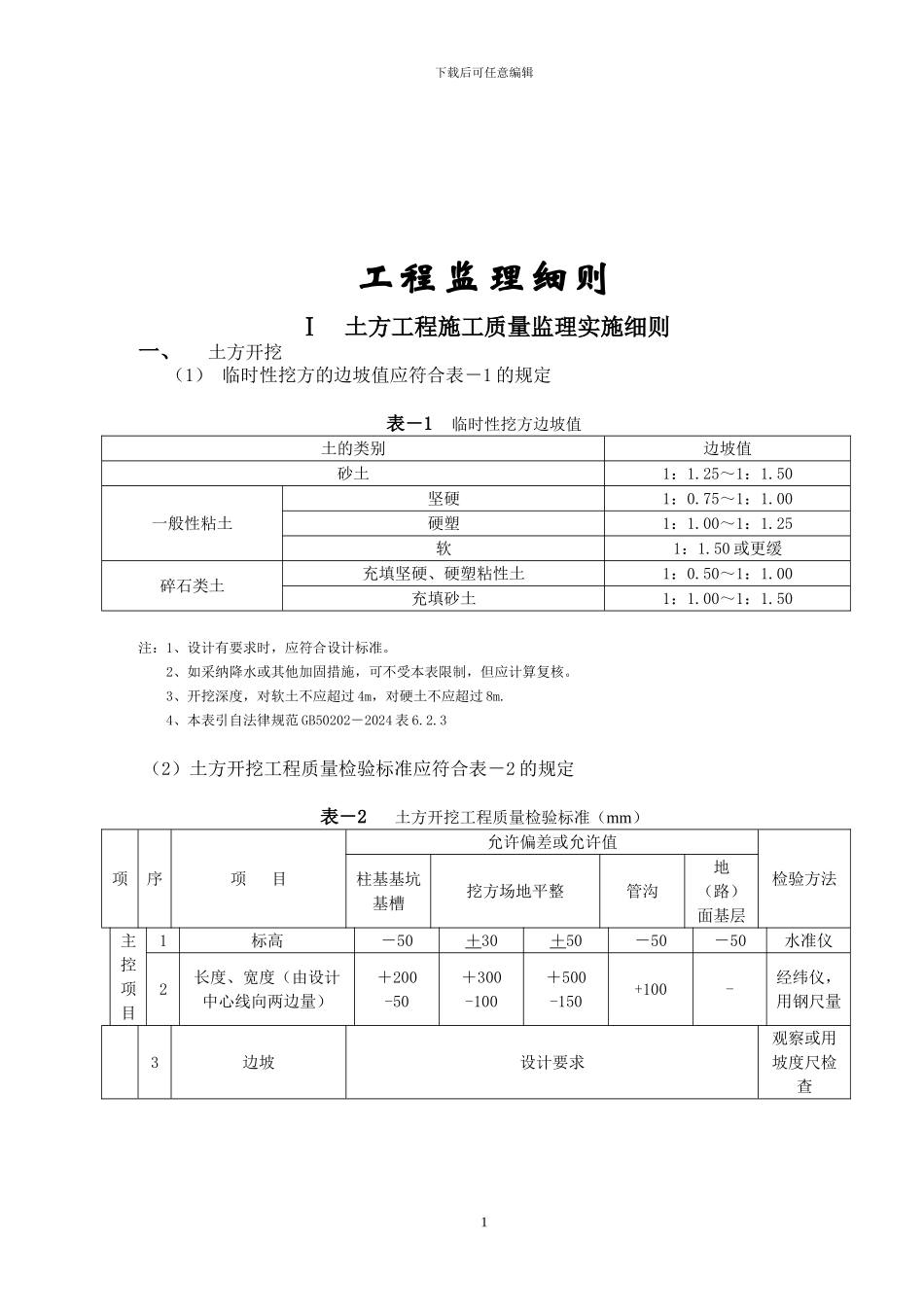

下载后可任意编辑工程监理细则Ⅰ 土方工程施工质量监理实施细则一、土方开挖(1) 临时性挖方的边坡值应符合表-1 的规定表-1 临时性挖方边坡值土的类别边坡值砂土1:1
25~1:1
50一般性粘土坚硬1:0
75~1:1
00硬塑1:1
00~1:1
25软1:1
50 或更缓碎石类土充填坚硬、硬塑粘性土1:0
50~1:1
00充填砂土1:1
00~1:1
50注:1、设计有要求时,应符合设计标准
2、如采纳降水或其他加固措施,可不受本表限制,但应计算复核
3、开挖深度,对软土不应超过 4m,对硬土不应超过 8m
4、本表引自法律规范 GB50202-2024 表 6

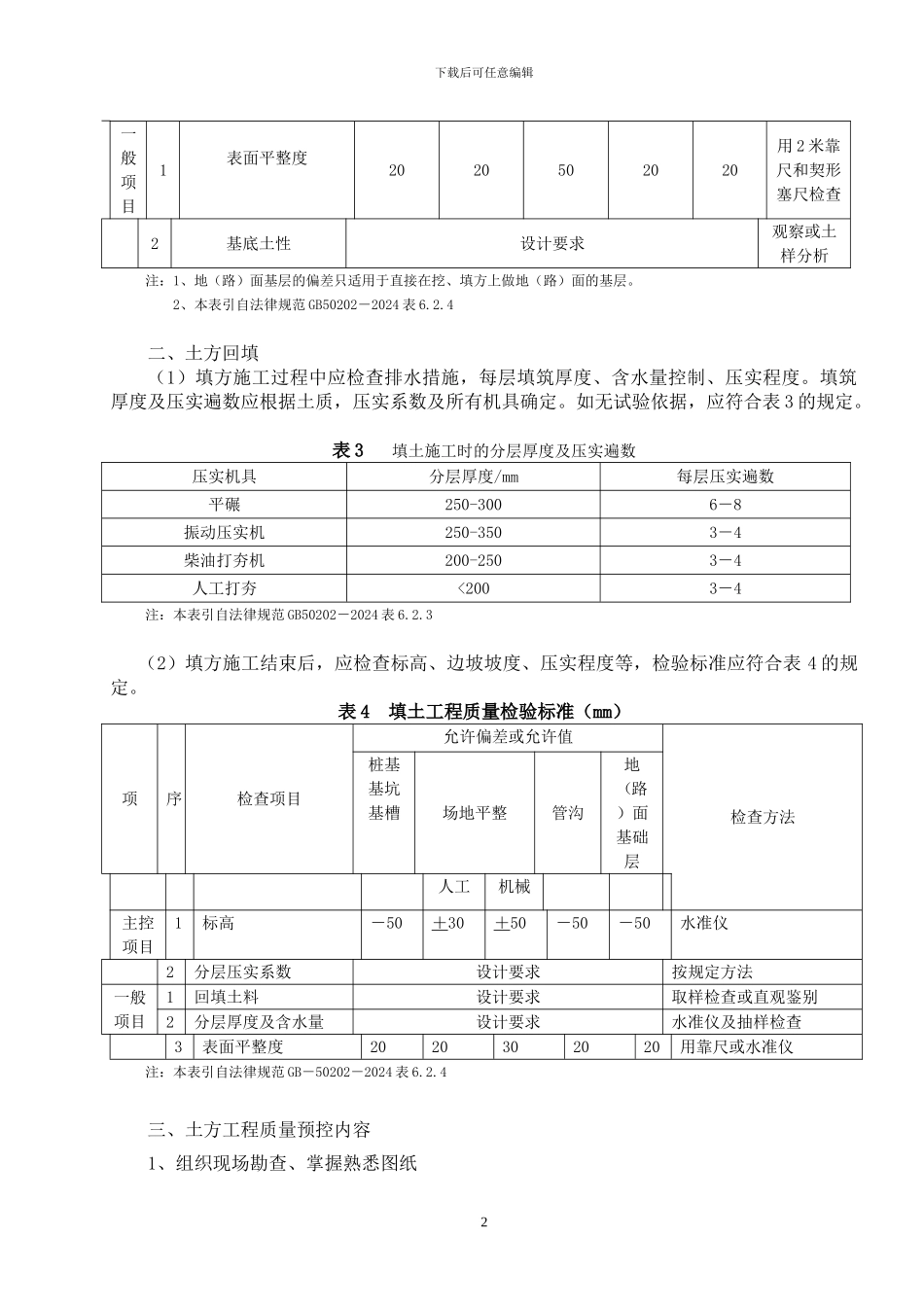

3(2)土方开挖工程质量检验标准应符合表-2 的规定表-2 土方开挖工程质量检验标准(mm)项序项 目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层主控项目1标高-50+30+50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查1下载后可任意编辑一般项目1表面平整度2020502020用 2 米靠尺和契形塞尺检查2基底土性设计要求观察或土样分析注:1、地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层
2、本表引自法律规范 GB50202-2024 表 6
4二、土方回填(1)填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度
填筑厚度及压实遍数应根据土质,压实系数及所有机具确定
如无试验依据,应符合表 3 的规定
表 3 填土施工时的分层厚度及压实遍数压实机具分层厚度/mm每层压实遍数平碾250-3006-8振动压实机250-3503-4柴油打夯机200-2503-4人工打夯
