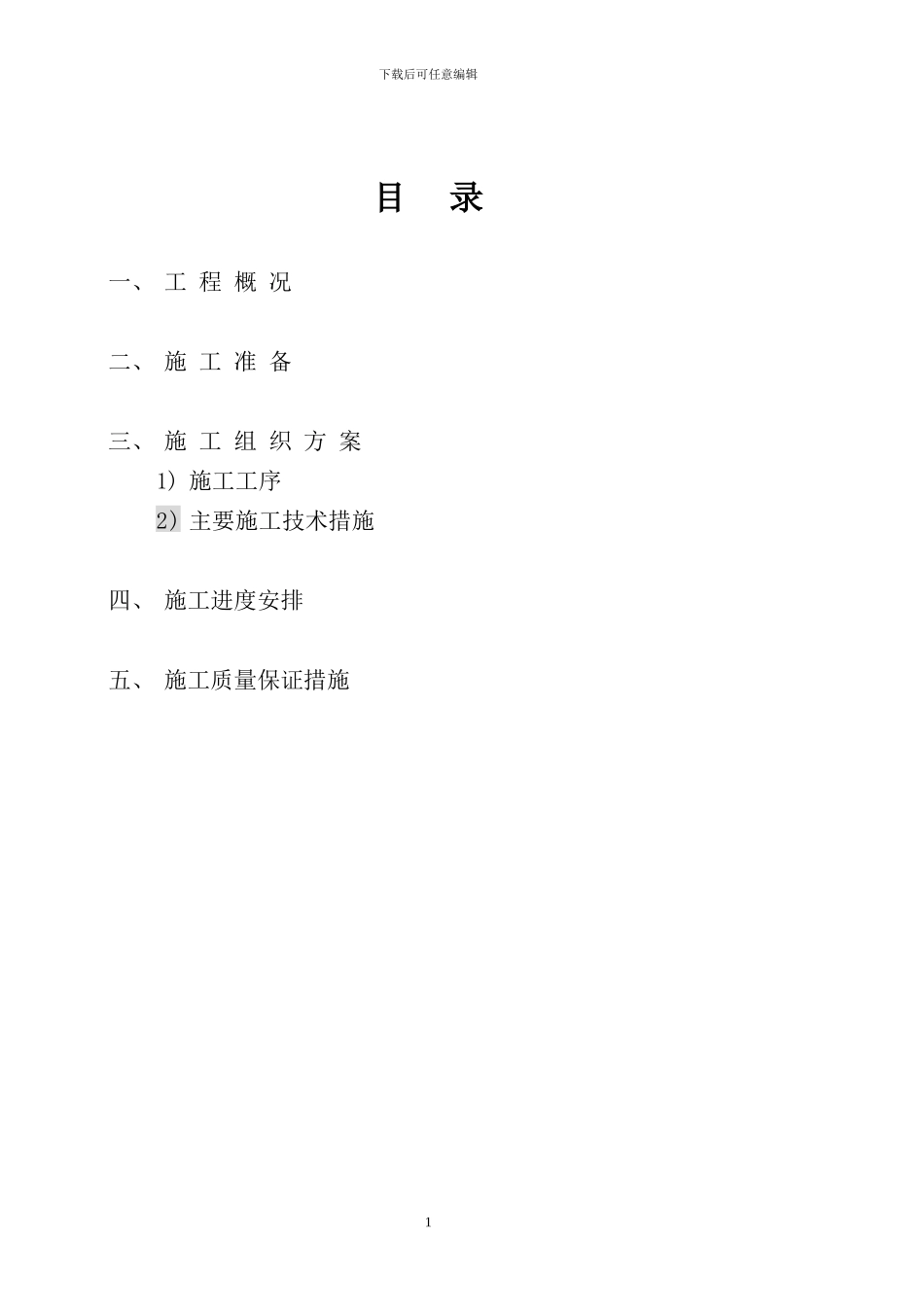

下载后可任意编辑目 录一、 工 程 概 况二、 施 工 准 备三、 施 工 组 织 方 案1) 施工工序2) 主要施工技术措施四、 施工进度安排五、 施工质量保证措施1下载后可任意编辑扬州扬子江路蒸汽管道工程穿越项目施 工 方 案一、工程概述1、工程概况本工程为扬州扬子江路蒸汽管道工程中穿越项目,穿越扬子江路铺设 ф1000 钢管采纳 80T 水平定向钻机施工
2、工期 :计划工期 15 天
二、施工准备:1、技术准备:1)积极组织协调交接桩工作和复核布点、护点工作
2)施工前再次详细勘察、核实沿线地下管线及障碍物的分布情况做到确保万无一失
2、物资准备:根据施工进度计划提前作好各种材料、设备、机具进出场计划及用量

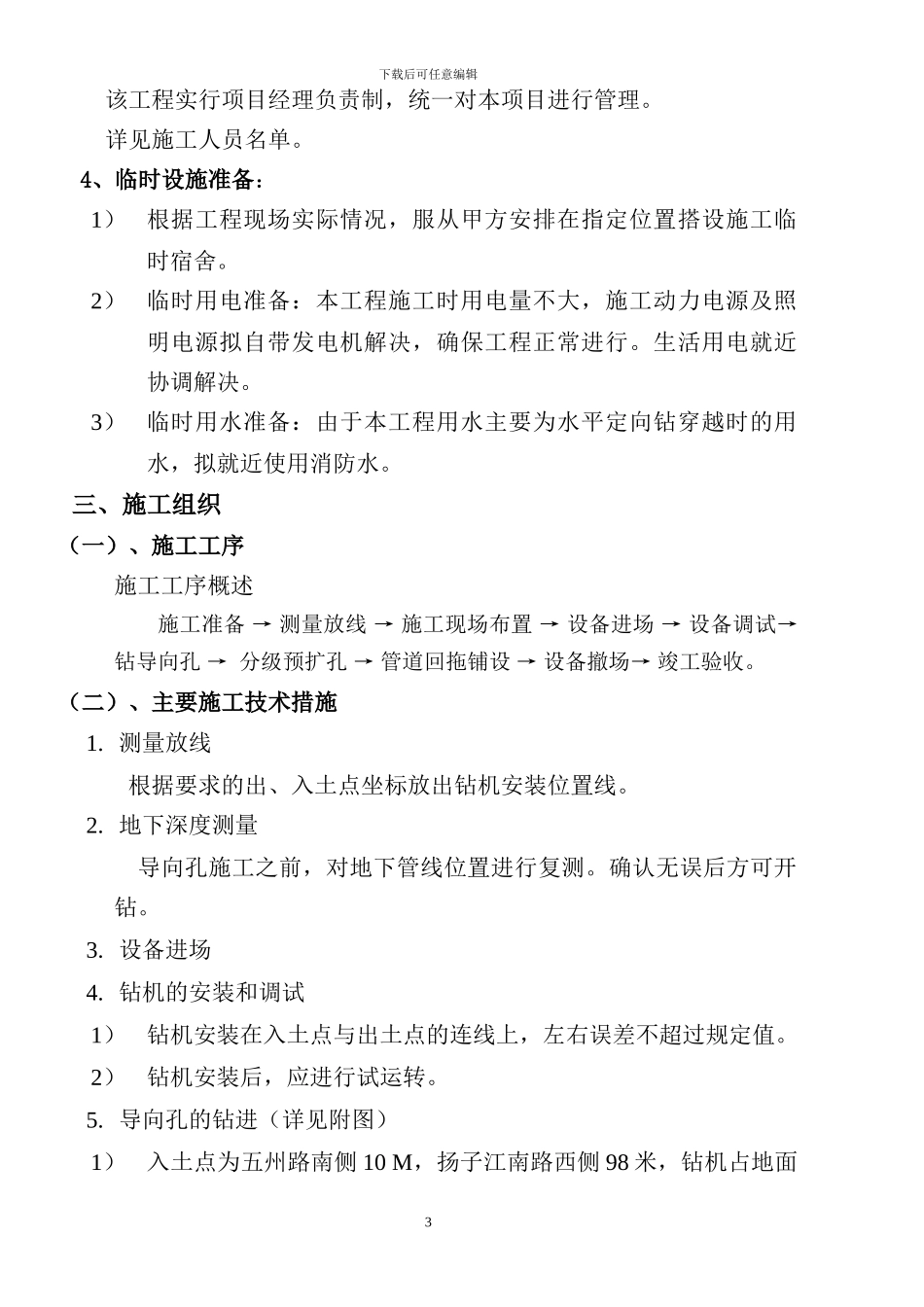

主要设备表:序号设备名称单位数量180T 钻机套12月蚀导向仪套1310KW 发电机组套14泥浆泵台25泥浆混配系统台套13、人员准备: (1) 人员组织2下载后可任意编辑该工程实行项目经理负责制,统一对本项目进行管理
详见施工人员名单
4、临时设施准备:1)根据工程现场实际情况,服从甲方安排在指定位置搭设施工临时宿舍
2)临时用电准备:本工程施工时用电量不大,施工动力电源及照明电源拟自带发电机解决,确保工程正常进行
生活用电就近协调解决
3)临时用水准备:由于本工程用水主要为水平定向钻穿越时的用水,拟就近使用消防水
三、施工组织(一)、施工工序施工工序概述施工准备 → 测量放线 → 施工现场布置 → 设备进场 → 设备调试→钻导向孔 → 分级预扩孔 → 管道回拖铺设 → 设备撤场→ 竣工验收
(二)、主要施工技术措施 1
测量放线根据要求的出、入土点坐标放出钻机安装位置线
地下深度测量导向孔施工之前,对地下管线位置进行复测
确认无误后方可开钻
钻机的安装和调试1)钻机安装在入土点与出土点的连线上,左右误差不超过规定值
