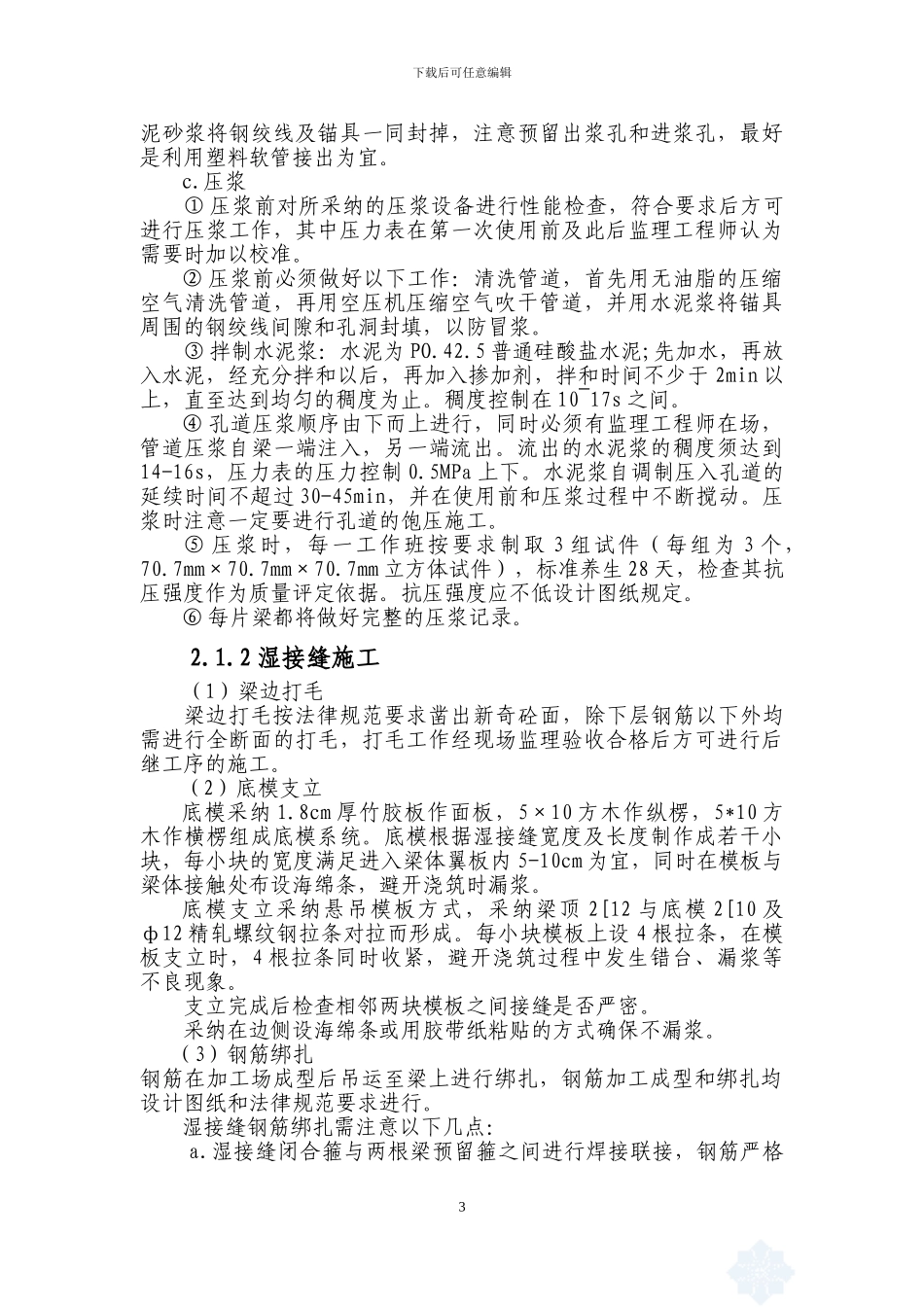

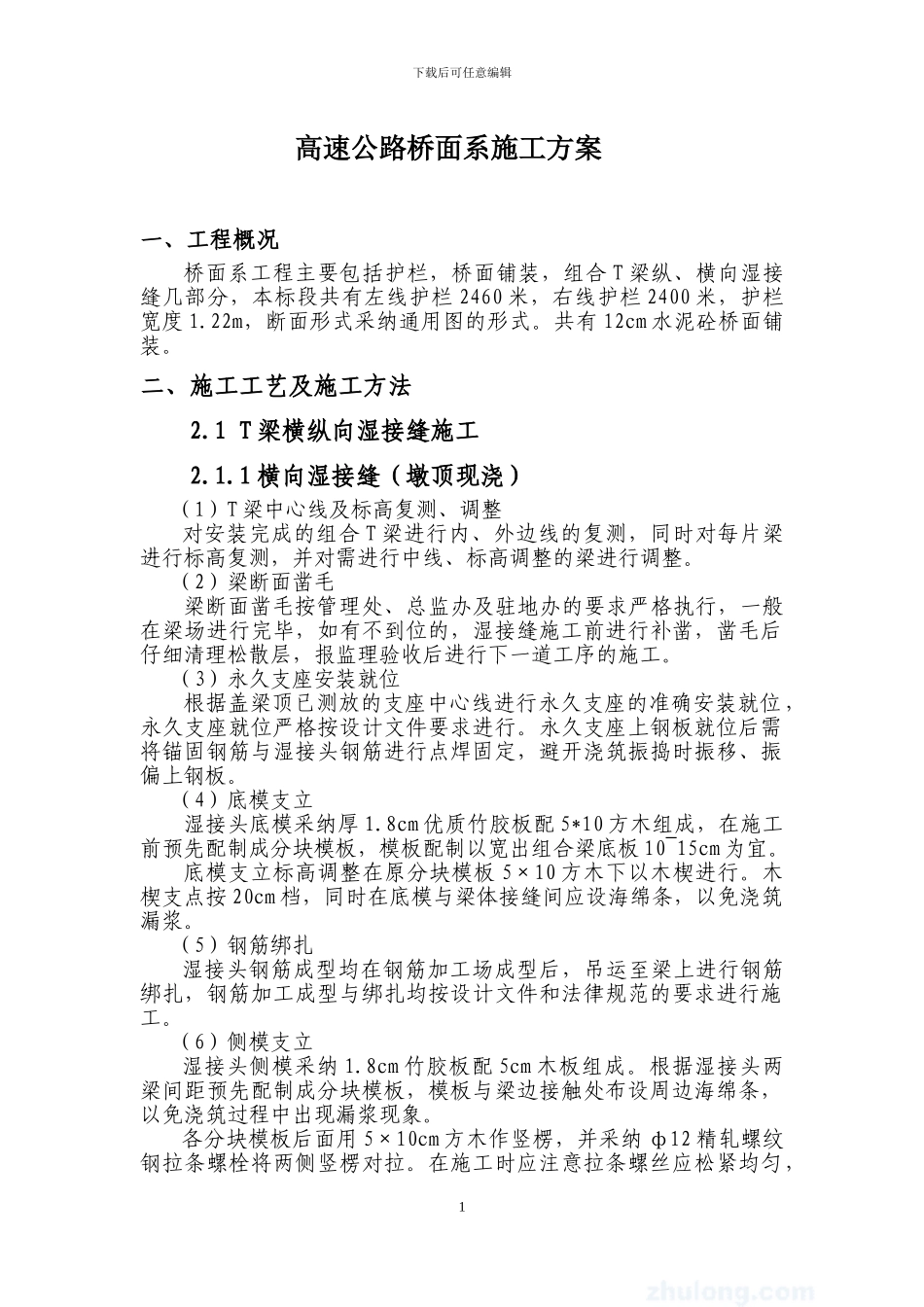

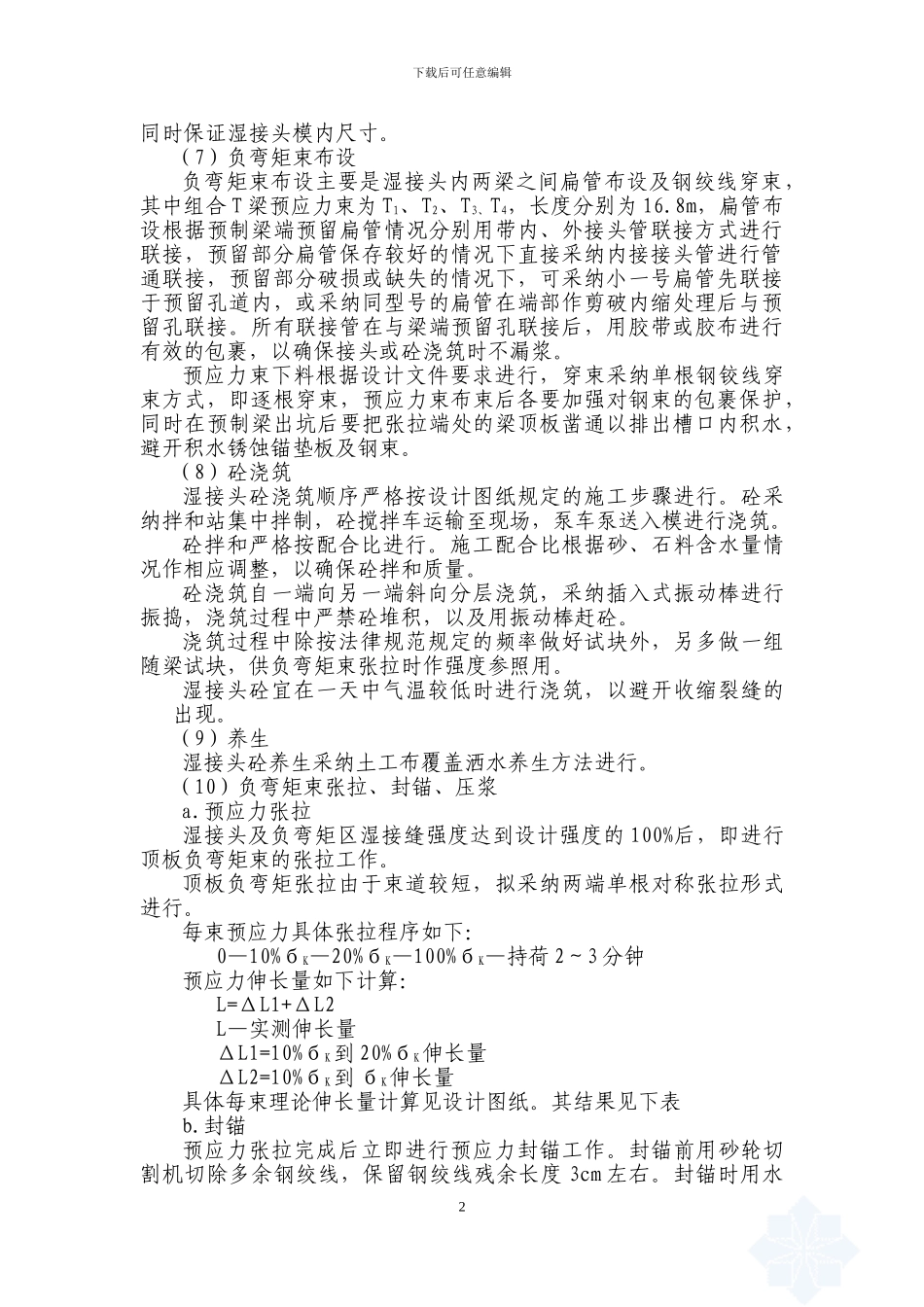

下载后可任意编辑高速公路桥面系施工方案一、工程概况桥面系工程主要包括护栏,桥面铺装,组合 T 梁纵、横向湿接缝几部分,本标段共有左线护栏 2460 米,右线护栏 2400 米,护栏宽度 1
22m,断面形式采纳通用图的形式
共有 12cm 水泥砼桥面铺装
二、施工工艺及施工方法2
1 T 梁横纵向湿接缝施工2
1 横向湿接缝(墩顶现浇)(1)T 梁中心线及标高复测、调整对安装完成的组合 T 梁进行内、外边线的复测,同时对每片梁进行标高复测,并对需进行中线、标高调整的梁进行调整
(2)梁断面凿毛梁断面凿毛按管理处、总监办及驻地办的要求严格执行,一般在梁场进行完毕,如有不到位的,湿接缝施工前进行补凿,凿毛后仔细清理松散层,报监理验收后进行下一道工序的施工
(3)永久支座安装就位根据盖梁顶已测放的支座中心线进行永久支座的准确安装就位,永久支座就位严格按设计文件要求进行
永久支座上钢板就位后需将锚固钢筋与湿接头钢筋进行点焊固定,避开浇筑振捣时振移、振偏上钢板
(4)底模支立湿接头底模采纳厚 1
8cm 优质竹胶板配 5*10 方木组成,在施工前预先配制成分块模板,模板配制以宽出组合梁底板 10~15cm 为宜
底模支立标高调整在原分块模板 5×10 方木下以木楔进行
木楔支点按 20cm 档,同时在底模与梁体接缝间应设海绵条,以免浇筑漏浆
(5)钢筋绑扎湿接头钢筋成型均在钢筋加工场成型后,吊运至梁上进行钢筋绑扎,钢筋加工成型与绑扎均按设计文件和法律规范的要求进行施工
(6)侧模支立湿接头侧模采纳 1
8cm 竹胶板配 5cm 木板组成
根据湿接头两梁间距预先配制成分块模板,模板与梁边接触处布设周边海绵条,以免浇筑过程中出现漏浆现象
各分块模板后面用 5×10cm 方木作竖楞,并采纳 ф12 精轧螺纹钢拉条螺栓将两侧竖楞对拉
在施工时应注意拉条螺丝应松紧均匀,1下载后可任意编辑同
