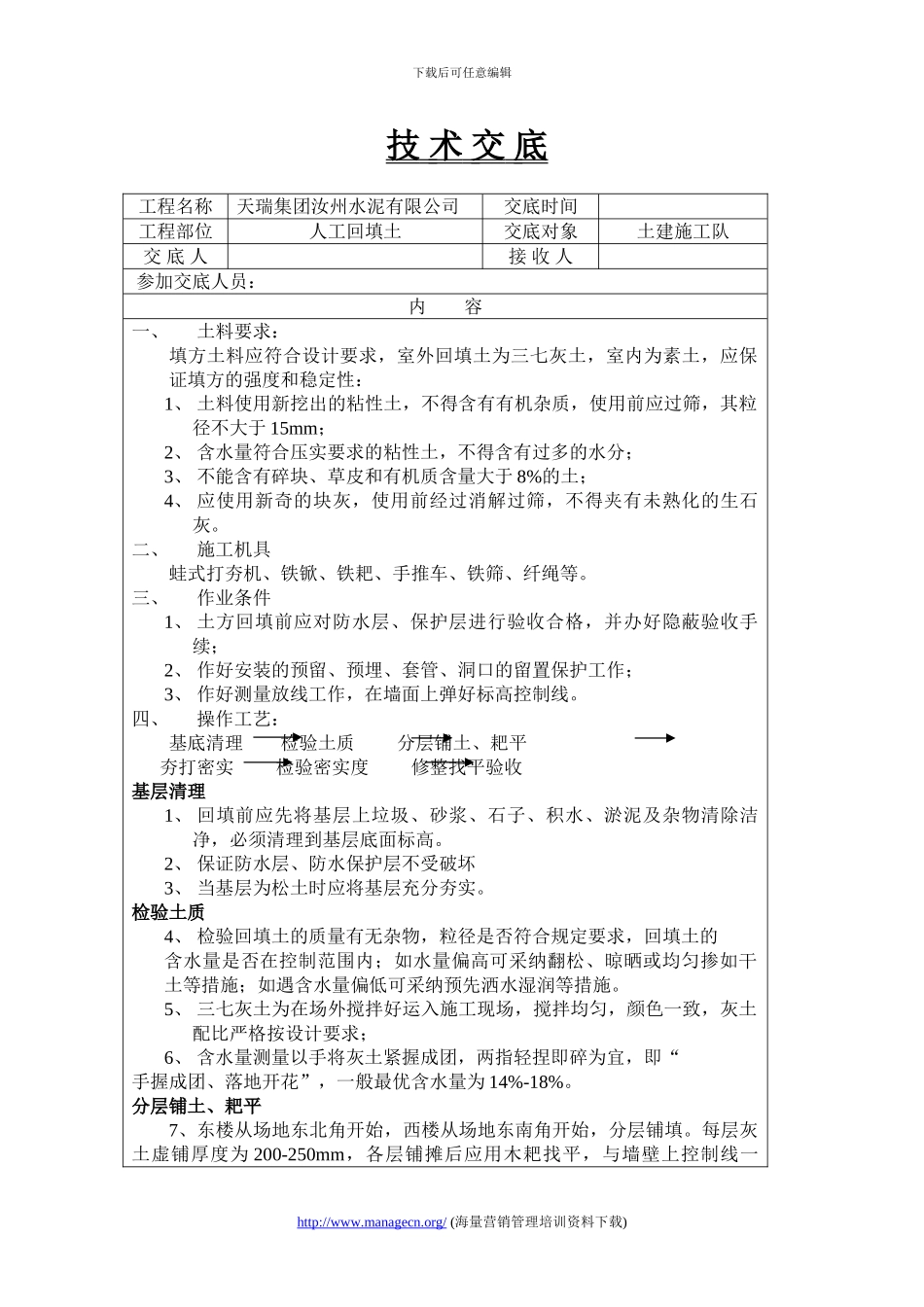

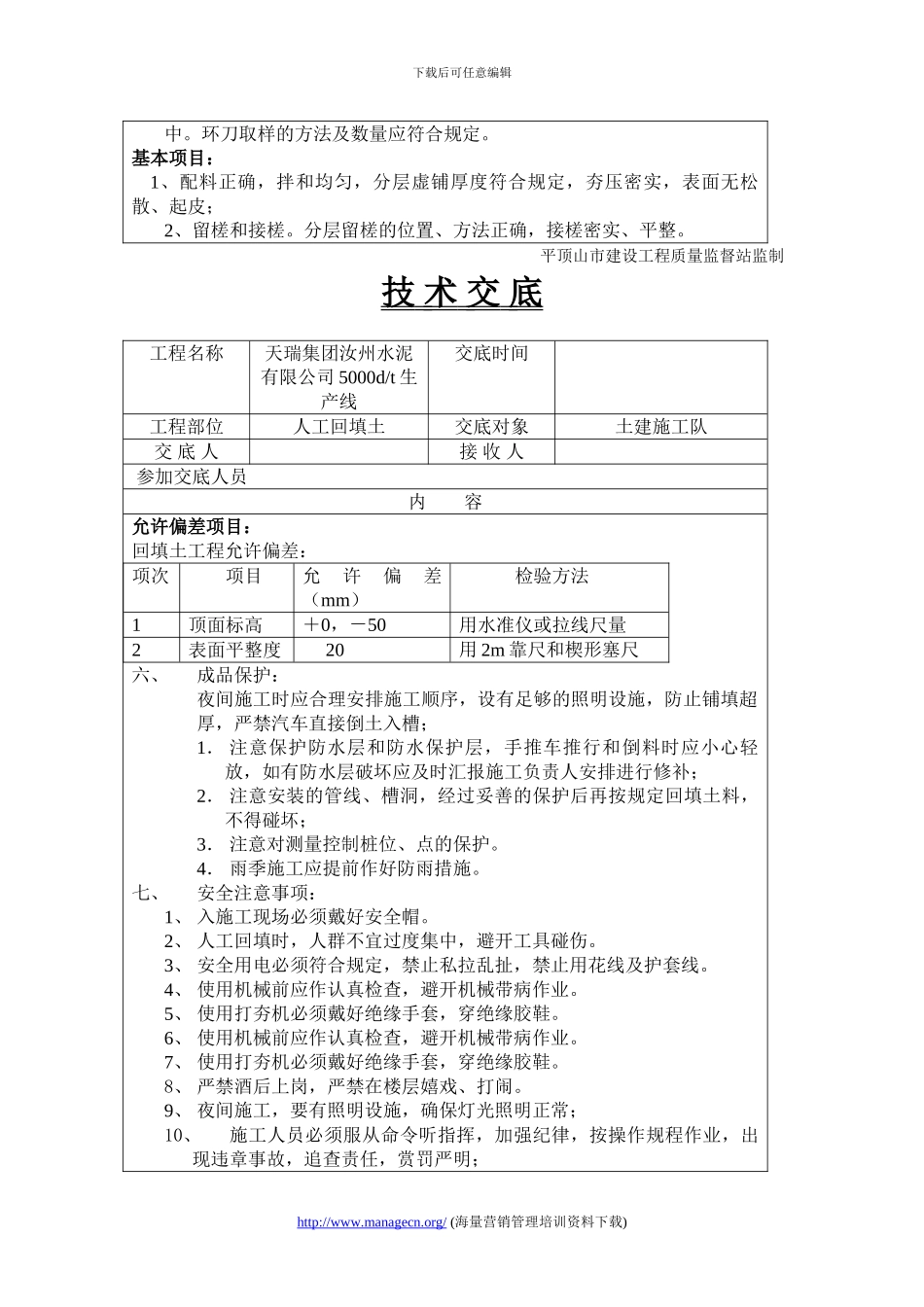

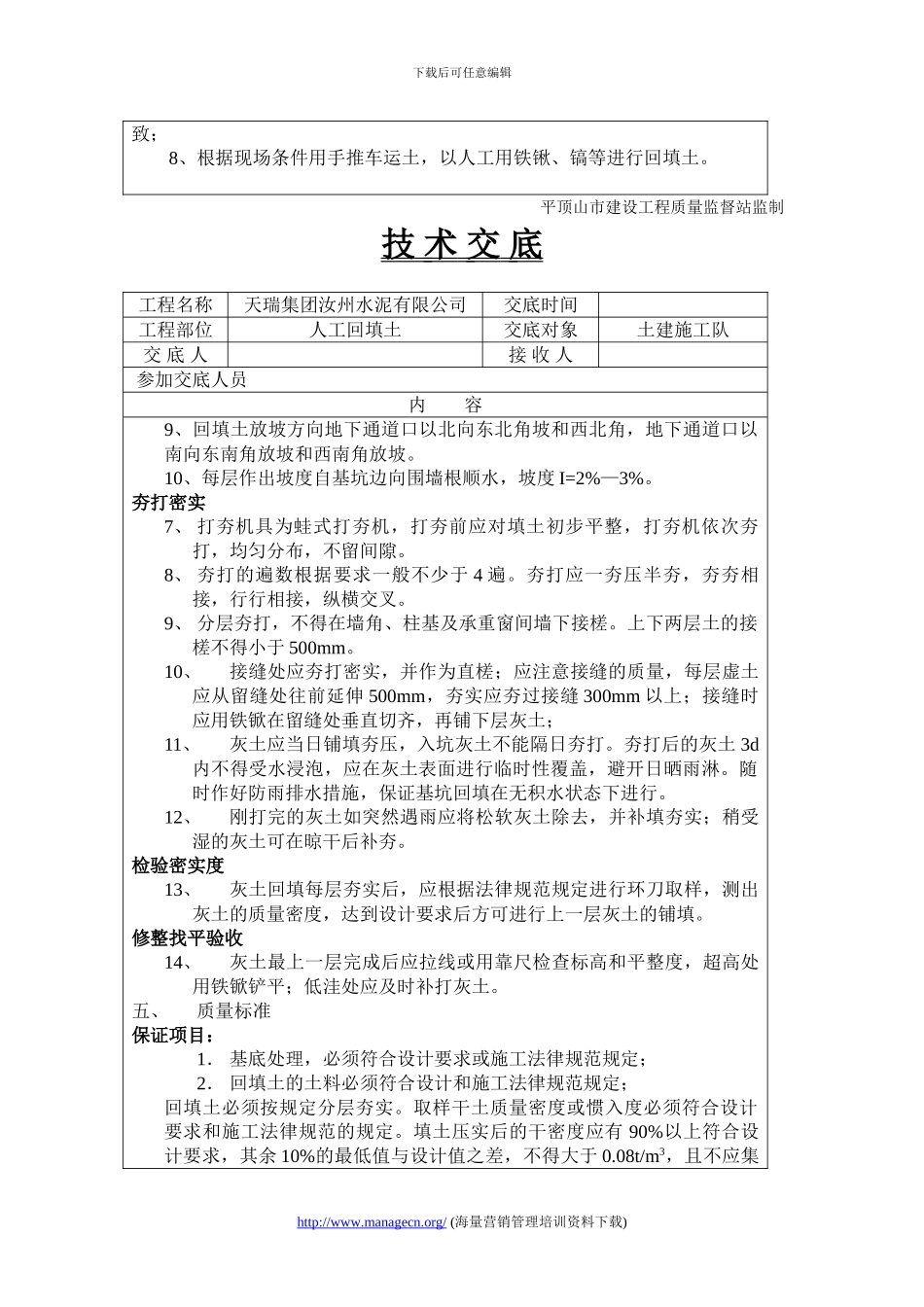

下载后可任意编辑技 术 交 底 工程名称天瑞集团汝州水泥有限公司交底时间工程部位人工回填土交底对象土建施工队交 底 人接 收 人 参加交底人员:内 容一、土料要求:填方土料应符合设计要求,室外回填土为三七灰土,室内为素土,应保证填方的强度和稳定性:1、 土料使用新挖出的粘性土,不得含有有机杂质,使用前应过筛,其粒径不大于 15mm; 2、 含水量符合压实要求的粘性土,不得含有过多的水分;3、 不能含有碎块、草皮和有机质含量大于 8%的土;4、 应使用新奇的块灰,使用前经过消解过筛,不得夹有未熟化的生石灰。二、施工机具蛙式打夯机、铁锨、铁耙、手推车、铁筛、纤绳等。三、作业条件1、 土方回填前应对防水层、保护层进行验收合格,并办好隐蔽验收手续;2、 作好安装的预留、预埋、套管、洞口的留置保护工作;3、 作好测量放线工作,在墙面上弹好标高控制线。四、操作工艺:基底清理 检验土质 分层铺土、耙平 夯打密实 检验密实度 修整找平验收基层清理1、 回填前应先将基层上垃圾、砂浆、石子、积水、淤泥及杂物清除洁净,必须清理到基层底面标高。2、 保证防水层、防水保护层不受破坏3、 当基层为松土时应将基层充分夯实。检验土质4、 检验回填土的质量有无杂物,粒径是否符合规定要求,回填土的含水量是否在控制范围内;如水量偏高可采纳翻松、晾晒或均匀掺如干土等措施;如遇含水量偏低可采纳预先洒水湿润等措施。5、 三七灰土为在场外搅拌好运入施工现场,搅拌均匀,颜色一致,灰土配比严格按设计要求;6、 含水量测量以手将灰土紧握成团,两指轻捏即碎为宜,即“手握成团、落地开花”,一般最优含水量为 14%-18%。分层铺土、耙平7、东楼从场地东北角开始,西楼从场地东南角开始,分层铺填。每层灰土虚铺厚度为 200-250mm,各层铺摊后应用木耙找平,与墙壁上控制线一http://www.managecn.org/ (海量营销管理培训资料下载)下载后可任意编辑致;8、根据现场条件用手推车运土,以人工用铁锹、镐等进行回填土。平顶山市建设工程质量监督站监制技 术 交 底 工程名称天瑞集团汝州水泥有限公司交底时间工程部位人工回填土交底对象土建施工队交 底 人接 收 人 参加交底人员内 容9、回填土放坡方向地下通道口以北向东北角坡和西北角,地下通道口以南向东南角放坡和西南角放坡。10、每层作出坡度自基坑边向围墙根顺水,坡度 I=2%—3%。夯打密实7、 打夯机具为蛙式打夯机,打夯前应对填土初步...
