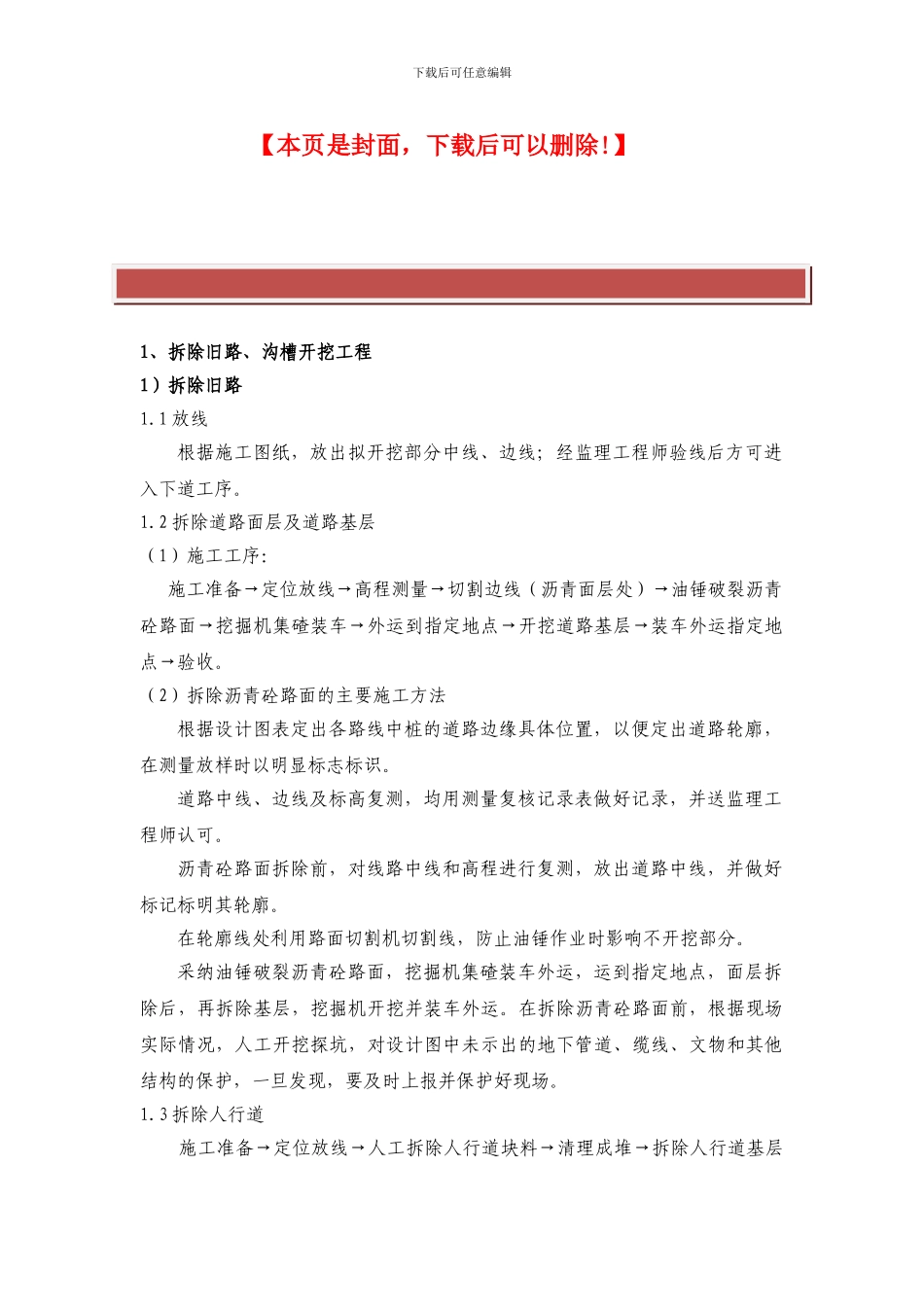

】1、拆除旧路、沟槽开挖工程1)拆除旧路1
1 放线根据施工图纸,放出拟开挖部分中线、边线;经监理工程师验线后方可进入下道工序
2 拆除道路面层及道路基层(1)施工工序:施工准备→定位放线→高程测量→切割边线(沥青面层处)→油锤破裂沥青砼路面→挖掘机集碴装车→外运到指定地点→开挖道路基层→装车外运指定地点→验收
(2)拆除沥青砼路面的主要施工方法根据设计图表定出各路线中桩的道路边缘具体位置,以便定出道路轮廓,在测量放样时以明显标志标识
道路中线、边线及标高复测,均用测量复核记录表做好记录,并送监理工程师认可
沥青砼路面拆除前,对线路中线和高程进行复测,放出道路中线,并做好标记标明其轮廓
在轮廓线处利用路面切割机切割线,防止油锤作业时影响不开挖部分
采纳油锤破裂沥青砼路面,挖掘机集碴装车外运,运到指定地点,面层拆除后,再拆除基层,挖掘机开挖并装车外运
在拆除沥青砼路面前,根据现场实际情况,人工开挖探坑,对设计图中未示出的地下管道、缆线、文物和其他结构的保护,一旦发现,要及时上报并保护好现场

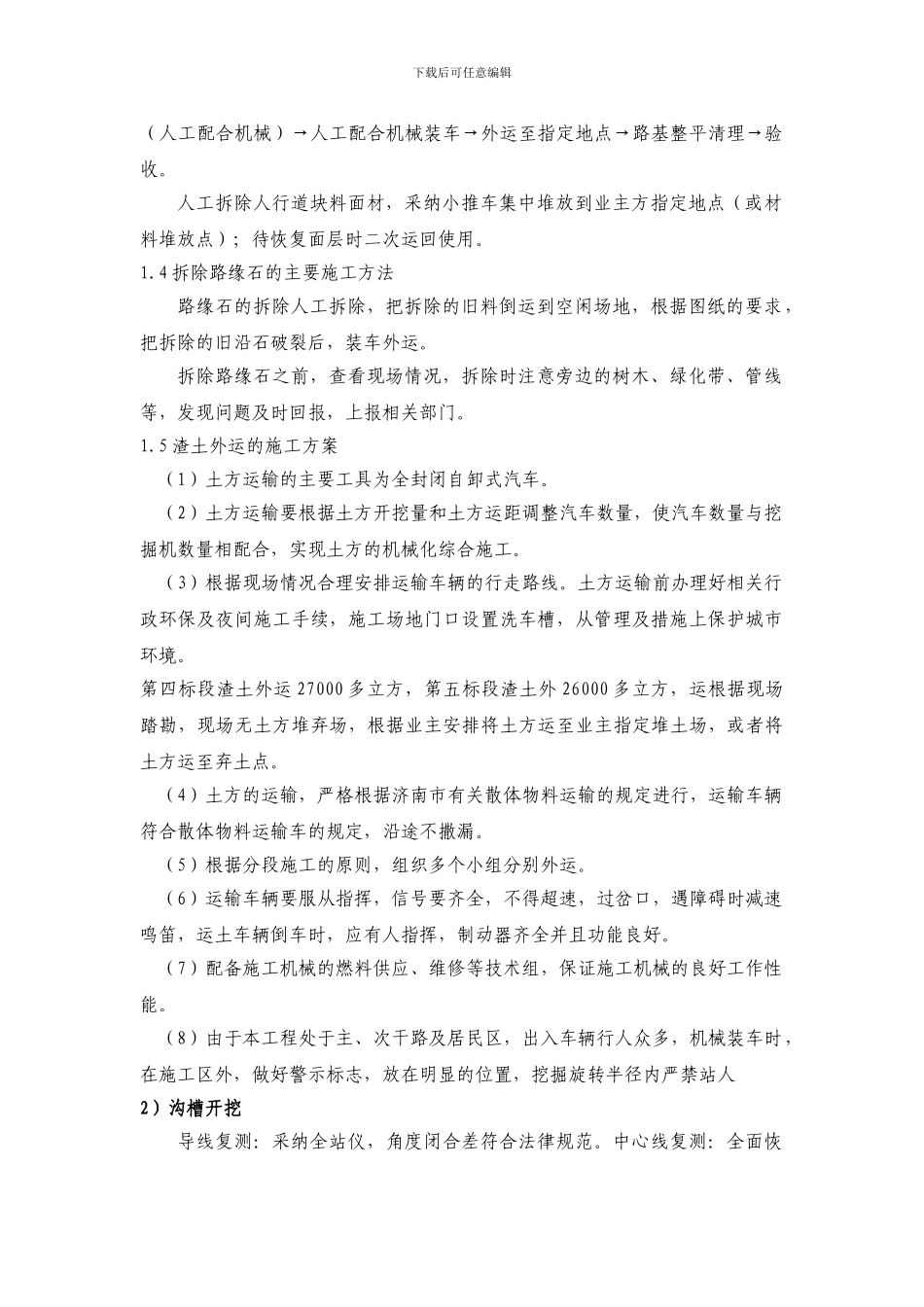

3 拆除人行道 施工准备→定位放线→人工拆除人行道块料→清理成堆→拆除人行道基层下载后可任意编辑(人工配合机械)→人工配合机械装车→外运至指定地点→路基整平清理→验收
人工拆除人行道块料面材,采纳小推车集中堆放到业主方指定地点(或材料堆放点);待恢复面层时二次运回使用
4 拆除路缘石的主要施工方法路缘石的拆除人工拆除,把拆除的旧料倒运到空闲场地,根据图纸的要求,把拆除的旧沿石破裂后,装车外运
拆除路缘石之前,查看现场情况,拆除时注意旁边的树木、绿化带、管线等,发现问题及时回报,上报相关部门
5 渣土外运的施工方案(1)土方运输的主要工具为全封闭自卸式汽车
