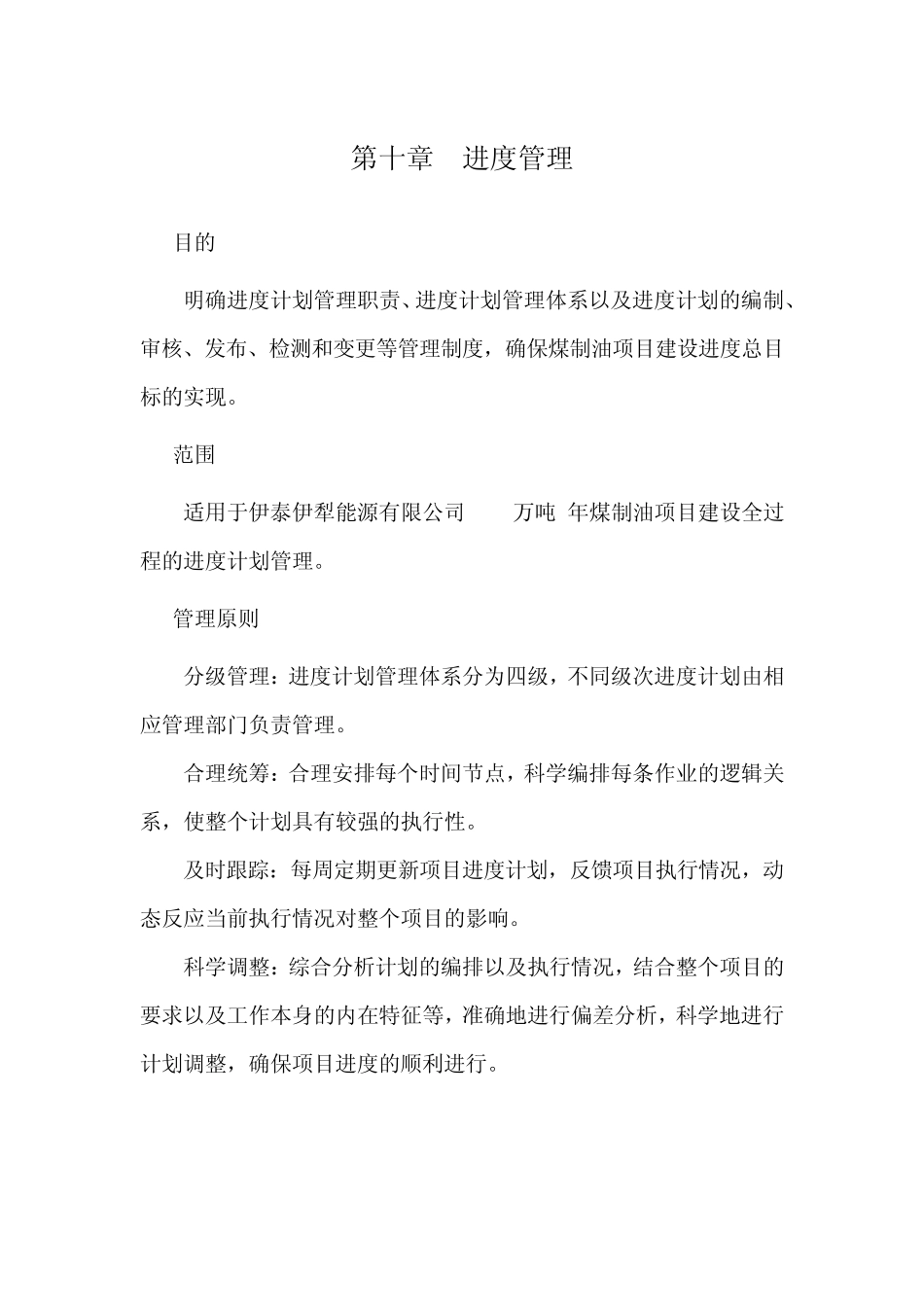

第十章 进度管理 1 目的 明确进度计划管理职责、进度计划管理体系以及进度计划的编制、审核、发布、检测和变更等管理制度,确保煤制油项目建设进度总目标的实现
2 范围 适用于伊泰伊犁能源有限公司 100万吨/年煤制油项目建设全过程的进度计划管理
3 管理原则 分级管理:进度计划管理体系分为四级,不同级次进度计划由相应管理部门负责管理
合理统筹:合理安排每个时间节点,科学编排每条作业的逻辑关系,使整个计划具有较强的执行性
及时跟踪:每周定期更新项目进度计划,反馈项目执行情况,动态反应当前执行情况对整个项目的影响
科学调整:综合分析计划的编排以及执行情况,结合整个项目的要求以及工作本身的内在特征等,准确地进行偏差分析,科学地进行计划调整,确保项目进度的顺利进行

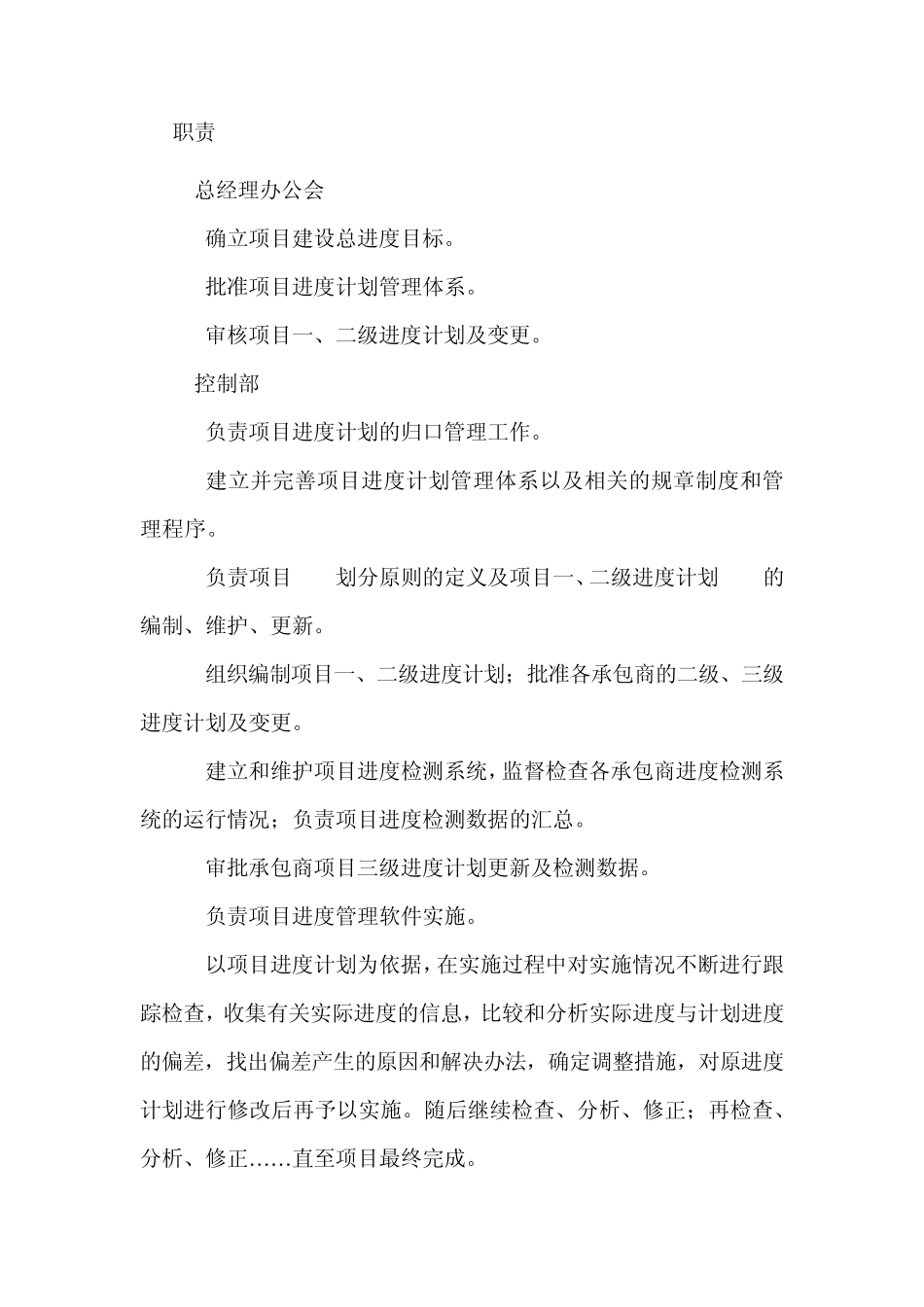

4 职责 4
1 总经理办公会 1
确立项目建设总进度目标
批准项目进度计划管理体系
审核项目一、二级进度计划及变更
2 控制部 1
负责项目进度计划的归口管理工作
建立并完善项目进度计划管理体系以及相关的规章制度和管理程序
负责项目WBS划分原则的定义及项目一、二级进度计划WBS的编制、维护、更新
组织编制项目一、二级进度计划;批准各承包商的二级、三级进度计划及变更
建立和维护项目进度检测系统,监督检查各承包商进度检测系统的运行情况;负责项目进度检测数据的汇总
审批承包商项目三级进度计划更新及检测数据
负责项目进度管理软件实施
以项目进度计划为依据,在实施过程中对实施情况不断进行跟踪检查,收集有关实际进度的信息,比较和分析实际进度与计划进度的偏差,找出偏差产生的原因和解决办法,确定调整措施,对原进度计划进行修改后再予以实施
随后继续检查、分析、修正;再检查、分析、修正……直至项目最终完成

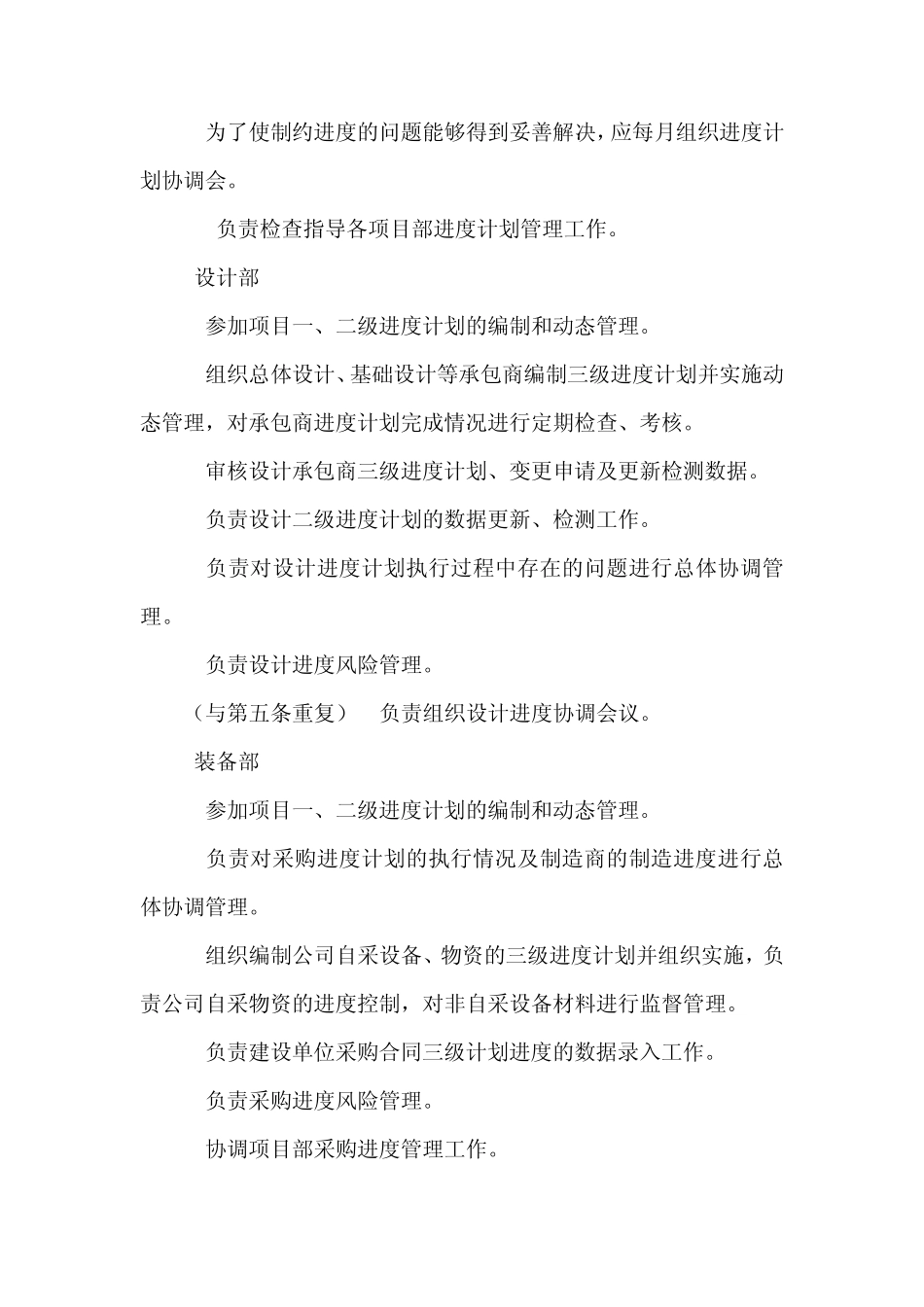

为了使制约进度的问题能够得到妥善解决,应每月组织进度计划
