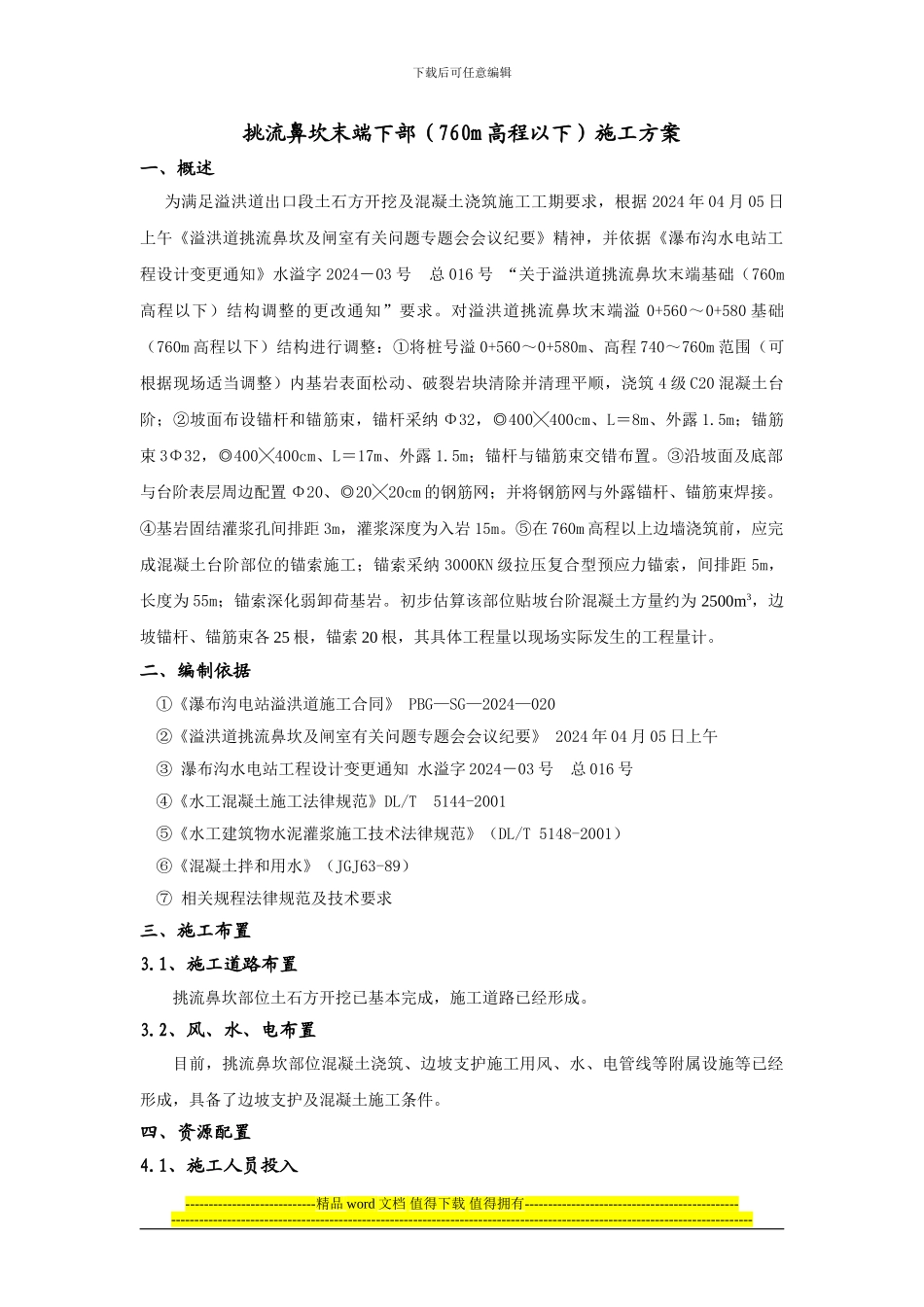

下载后可任意编辑挑流鼻坎末端下部(760m 高程以下)施工方案一、概述为满足溢洪道出口段土石方开挖及混凝土浇筑施工工期要求,根据 2024 年 04 月 05 日上午《溢洪道挑流鼻坎及闸室有关问题专题会会议纪要》精神,并依据《瀑布沟水电站工程设计变更通知》水溢字 2024-03 号 总 016 号 “关于溢洪道挑流鼻坎末端基础(760m高程以下)结构调整的更改通知”要求
对溢洪道挑流鼻坎末端溢 0+560~0+580 基础(760m 高程以下)结构进行调整:①将桩号溢 0+560~0+580m、高程 740~760m 范围(可根据现场适当调整)内基岩表面松动、破裂岩块清除并清理平顺,浇筑 4 级 C20 混凝土台阶;②坡面布设锚杆和锚筋束,锚杆采纳 Φ32,◎400╳400cm、L=8m、外露 1
5m;锚筋束 3Φ32,◎400╳400cm、L=17m、外露 1
5m;锚杆与锚筋束交错布置
③沿坡面及底部与台阶表层周边配置 Φ20、◎20╳20cm 的钢筋网;并将钢筋网与外露锚杆、锚筋束焊接
④基岩固结灌浆孔间排距 3m,灌浆深度为入岩 15m
⑤在 760m 高程以上边墙浇筑前,应完成混凝土台阶部位的锚索施工;锚索采纳 3000KN 级拉压复合型预应力锚索,间排距 5m,长度为 55m;锚索深化弱卸荷基岩
初步估算该部位贴坡台阶混凝土方量约为 2500m3,边坡锚杆、锚筋束各 25 根,锚索 20 根,其具体工程量以现场实际发生的工程量计

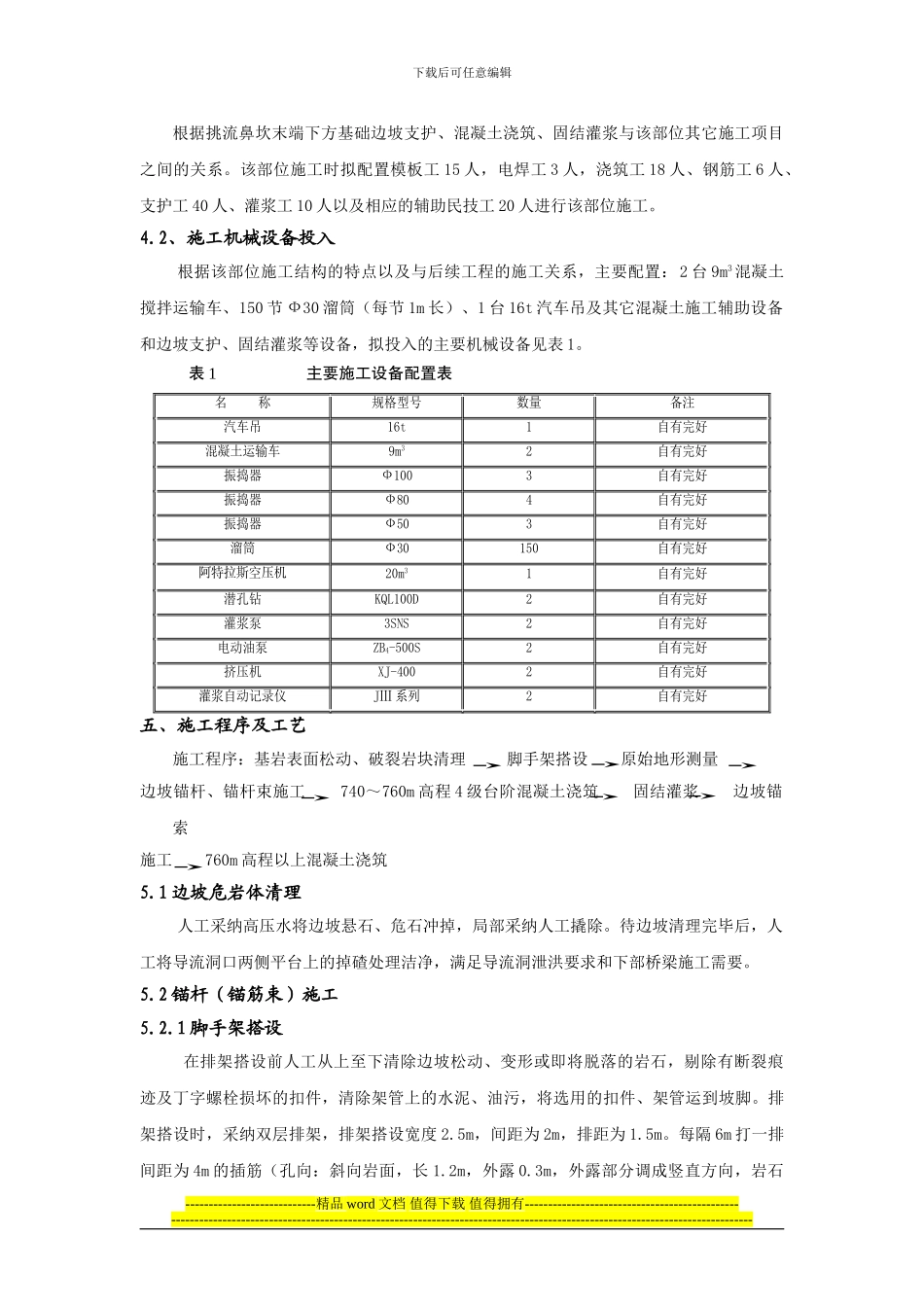

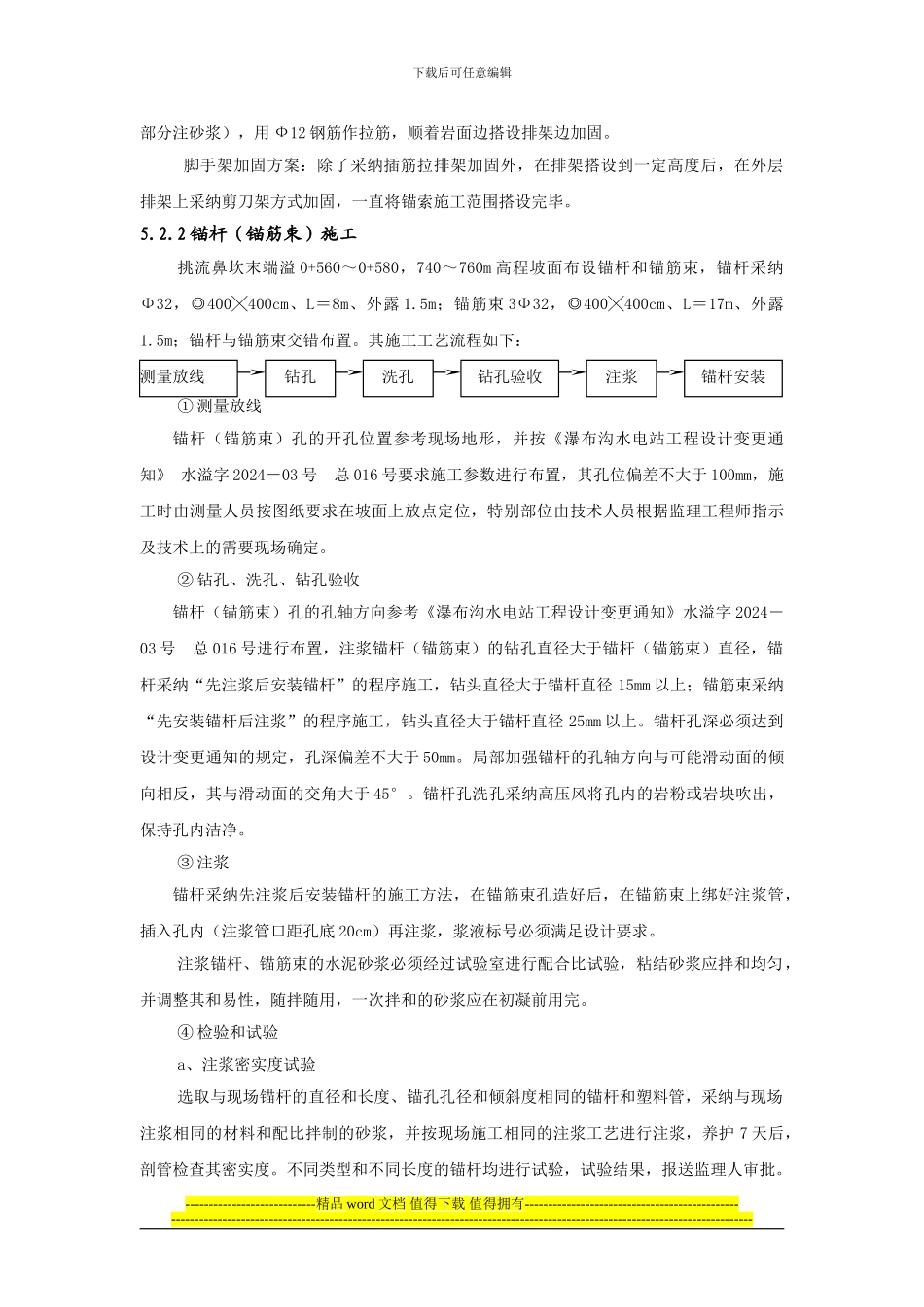

二、编制依据①《瀑布沟电站溢洪道施工合同》 PBG—SG—2024—020②《溢洪道挑流鼻坎及闸室有关问题专题会会议纪要》 2024 年 04 月 05 日上午③ 瀑布沟水电站工程设计变更通知 水溢字 2024-03 号 总 016 号④《水工混凝土施工法律规范》DL/T 5144-2001⑤《水工建筑物水泥灌浆施工技术法律规范》(D
