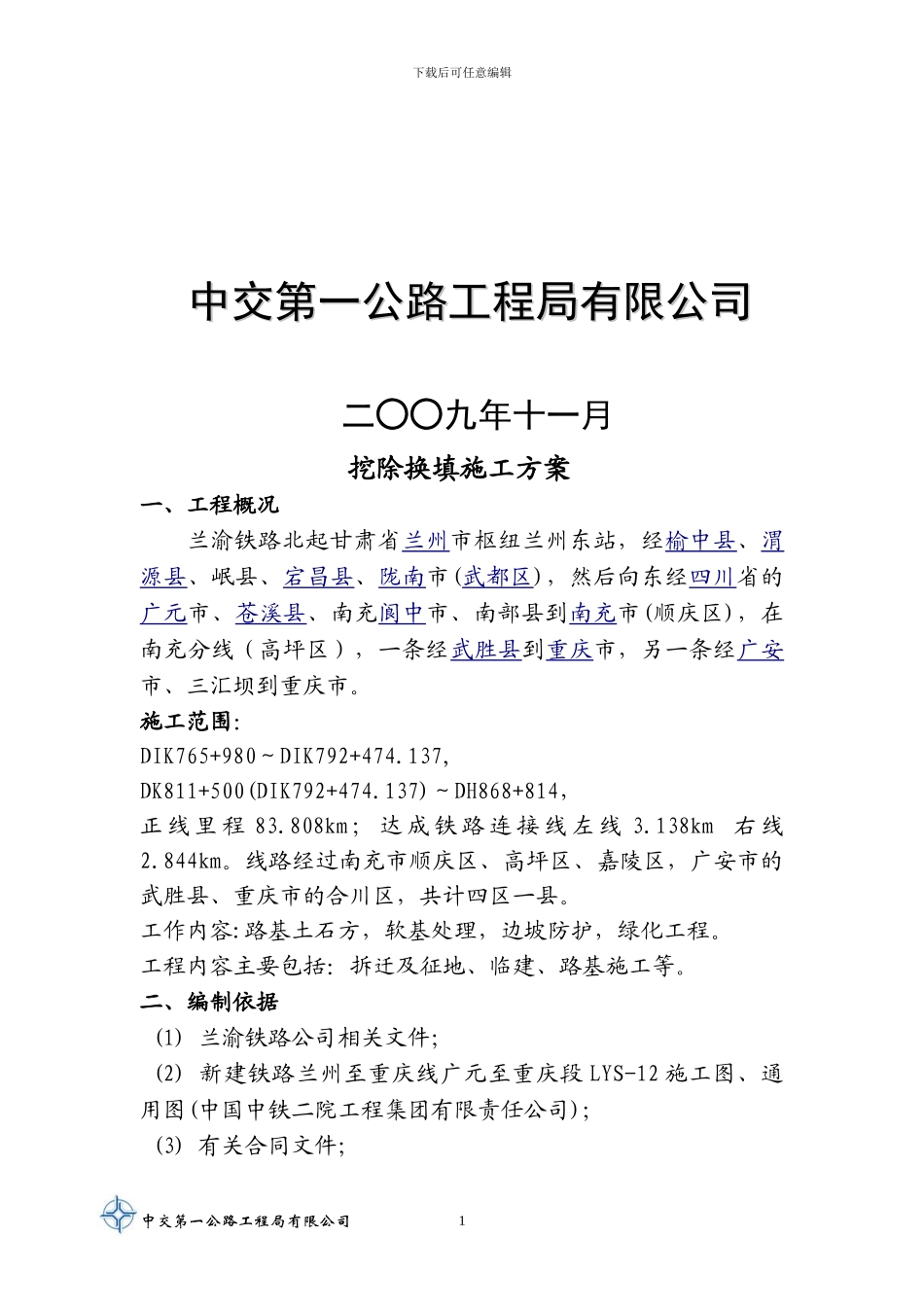

新建铁路兰州至重庆线兰渝铁路 LYS-12 标DIK765+980~DH868+814挖 除 换 填挖 除 换 填专 项 施 工 方 案专 项 施 工 方 案下载后可任意编辑 中交第一公路工程局有限公司中交第一公路工程局有限公司 二○○九年十一月挖除换填施工方案一、工程概况兰渝铁路北起甘肃省兰州市枢纽兰州东站,经榆中县、渭源县、岷县、宕昌县、陇南市(武都区),然后向东经四川省的广元市、苍溪县、南充阆中市、南部县到南充市(顺庆区),在南充分线(高坪区),一条经武胜县到重庆市,另一条经广安市、三汇坝到重庆市。施工范围:DIK765+980~DIK792+474.137,DK811+500(DIK792+474.137)~DH868+814,正 线 里 程 83.808km ; 达 成 铁 路 连 接 线 左 线 3.138km 右 线2.844km。线路经过南充市顺庆区、高坪区、嘉陵区,广安市的武胜县、重庆市的合川区,共计四区一县。工作内容:路基土石方,软基处理,边坡防护,绿化工程。工程内容主要包括:拆迁及征地、临建、路基施工等。二、编制依据(1) 兰渝铁路公司相关文件;(2) 新建铁路兰州至重庆线广元至重庆段 LYS-12 施工图、通用图(中国中铁二院工程集团有限责任公司);(3) 有关合同文件;中交第一公路工程局有限公司1下载后可任意编辑(4) 新建铁路兰州至重庆线广元至重庆段路基设计图;(5) 新建铁路兰州至重庆线线路平面图和线路详细纵断面图(LYS-12);(6) 新建兰州至重庆铁路广元至重庆段 LYS-12 标工程现场踏勘调查(7) 现行的国家有关方针政策及国家和铁道部有关标准、法律规范、验标及施工指南等。(8) 中交一局 LYS-12 标项目部总体施工组织设计、总体施工进度计划。三、编制原则(1)符合性原则遵守合同文件要求,满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。(2)科学、经济、合理的原则树立系统工程的理念。统筹分配各专业工程的工期,搞好专业衔接;合理安排施工顺序,组织均衡、连续生产;以关键线路为中心,建立数学模型进行工期、资源优化;管理目标明确,指标量化、措施具体、针对性强。(3)坚持专业化作业与综合管理相结合的原则充分发挥专业人员和专用设备的优势,综合管理,合理调配,采纳先进的施工技术,科学安排各项施工程序,突出重点项目和关键工序,整个工程统筹组织,超前计划,合理安排工序衔接。运用网络施工管理技术,组织连续、均衡、紧凑有序地施工。四、施工方法施工工艺图:1、挖除换填施工程序框图...
