下载后可任意编辑新港江北铁路工程挖除换填施工作业指导书编制人: 审核人: 批准人: 中铁七局集团有限公司新港江北铁路项目部二分部二零一零年八月十一日 编号:07----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑挖除换填施工作业指导书1 适用条件及范围:适用于中铁七局新港项目部 XGSG-1 标 K5+900-K14+100 范围内的路基挖除换填 A、B 组料施工作业
2 施工工艺2
1 施工参数路堤建筑前应对原地面存在的植被、树根、松软表土、腐植土进行清除,对大于 1:5 的陡坡进行台阶处理根据现场实际情况,可以采纳推土机等大型机械辅以人工进行施工
换填法一般用于处理暗沟、暗塘等局部范围的浅层软土地基
根据换填深度选择机械或人工施工
可采纳挖掘机或推土机挖除换填深度内表层的软弱土层,再由人工将软土挖除到达设计标高,自卸汽车运输换填料,后倾法卸料,推土机摊铺,平地机平整,压路机碾压,分层填筑,直至达到设计标高

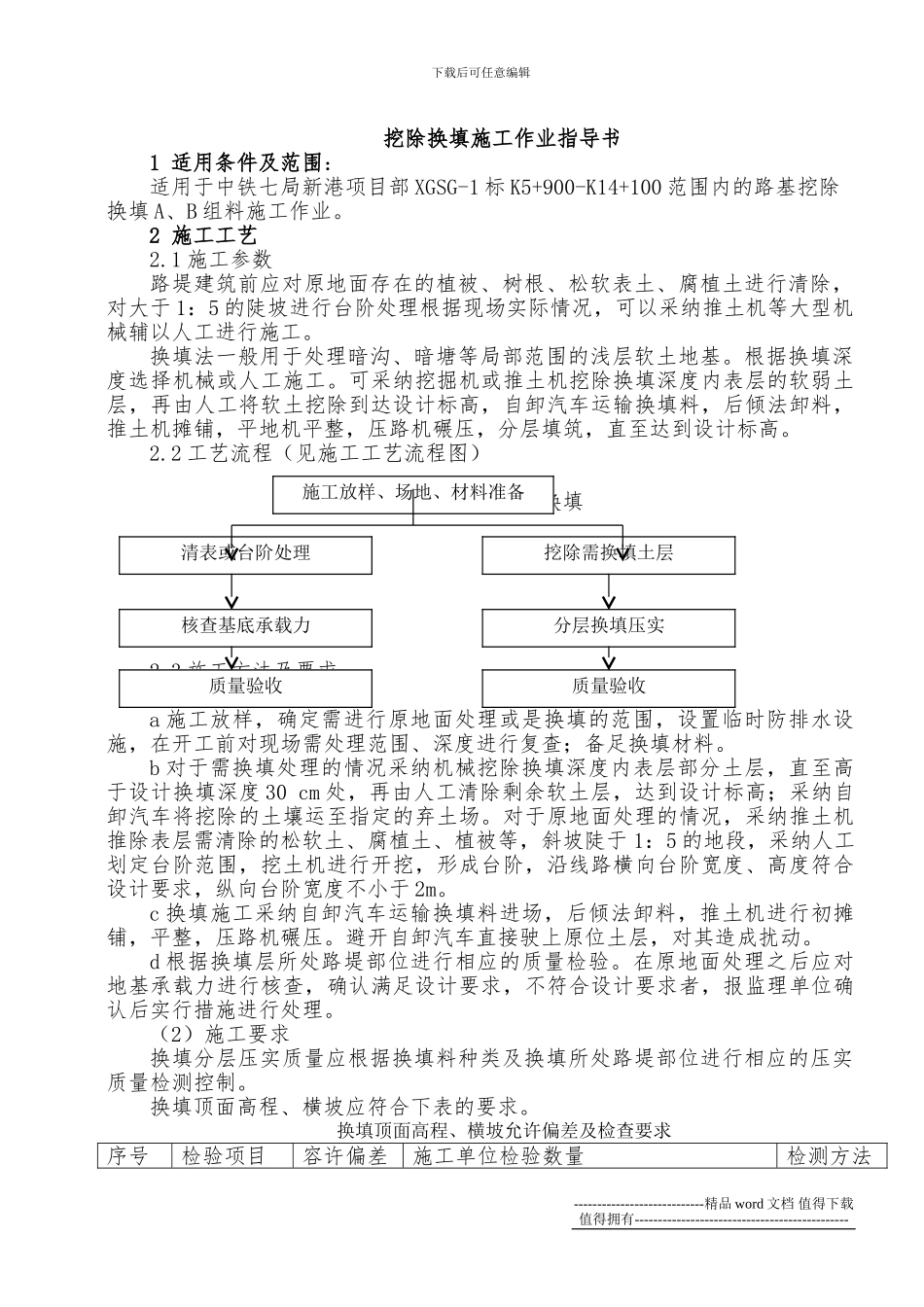

2 工艺流程(见施工工艺流程图) 原地面处理 换填 2
3 施工方法及要求(1)施工方法a 施工放样,确定需进行原地面处理或是换填的范围,设置临时防排水设施,在开工前对现场需处理范围、深度进行复查;备足换填材料
b 对于需换填处理的情况采纳机械挖除换填深度内表层部分土层,直至高于设计换填深度 30 cm 处,再由人工清除剩余软土层,达到设计标高;采纳自卸汽车将挖除的土壤运至指定的弃土场
对于原地面处理的情况,采纳推土机推除表层需清除的松软土、腐植土、植被等,斜坡陡于 1:5 的地段,采纳人工划定台阶范围,挖土机进行开挖,形成台阶,沿线路横向台阶宽度、高度符合设计要求,纵向台阶宽度不小于 2m
c 换填施工采纳自卸汽
