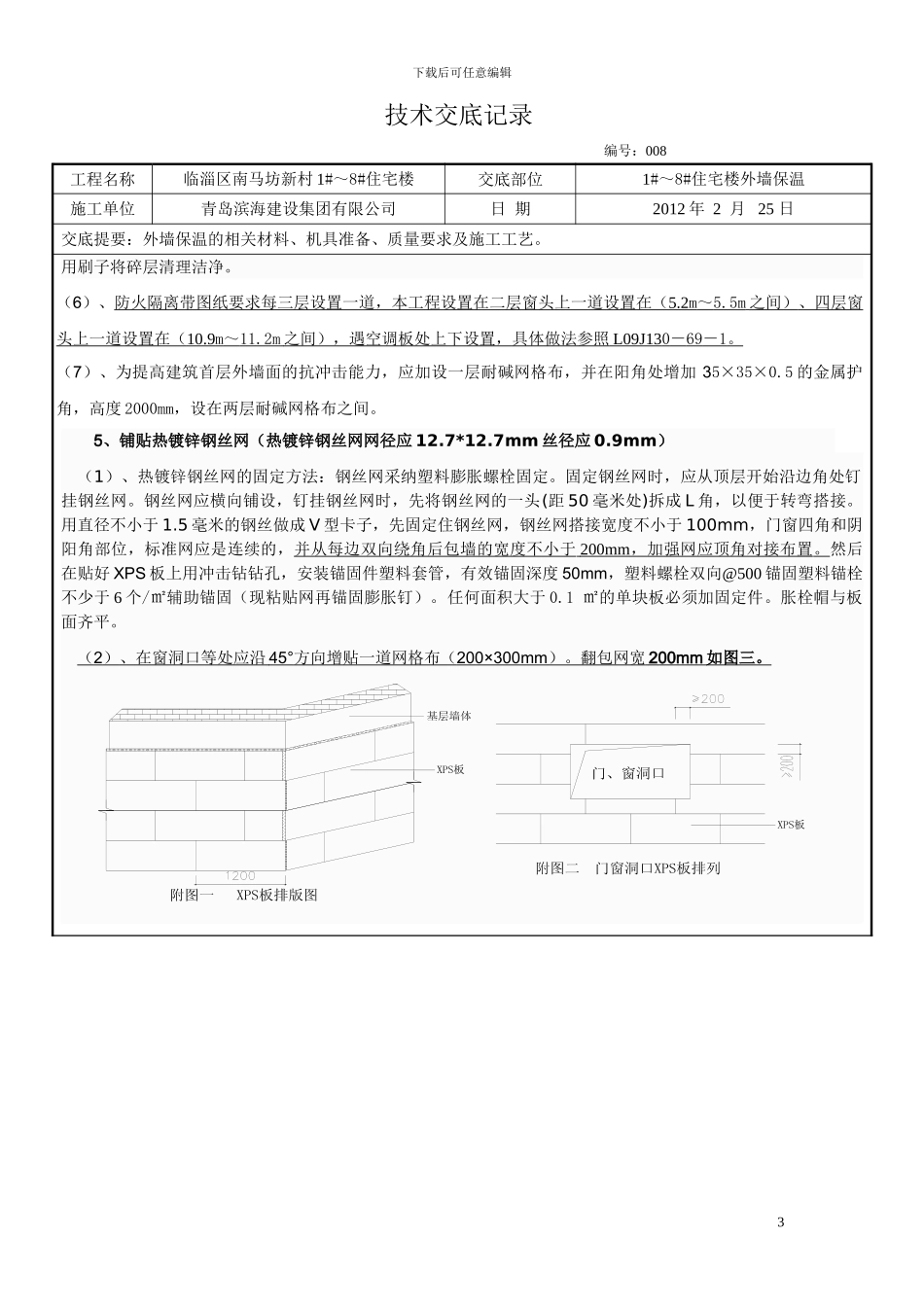

下载后可任意编辑技术交底记录 编号:008 工程名称临淄区南马坊新村 1#~8#住宅楼交底部位1#~8#住宅楼外墙保温施工单位青岛滨海建设集团有限公司日 期2012 年 2 月 25 日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺
交底内容:外墙保温技术交底一、施工准备1、主要材料:40mm 厚 XPS 板、界面砂浆,聚合物胶粘剂,耐碱网格布,复合热镀锌电焊网,塑料螺栓,聚苯颗粒
2、主要机具:成品吊篮、搅拌器等
3、施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m 靠尺等
4、作业条件:、基层抹灰已验收合格;、外墙装饰栏杆、门窗框、外墙面的洞口脚手眼等已安装处理完毕,且验收合格
5、外墙做法:(一)面砖饰面外墙保温做法:1、 煤矸石多孔砖 240 厚2、 刷界面剂一道 10 厚 1:3 水泥砂浆打底 10 厚 1:2
5 水泥砂浆找平扫毛 3、 聚合物胶粘剂粘贴 40 厚 XPS 板(按法律规范施工,粘接面积不小于 50%),(阳台栏板及砖垛和门窗侧面采纳胶粘剂粘贴 20mm 厚 XPS 板)
(所有阳台砖垛造型槽内过深部位用聚苯板填补,XPS 板贴面,最后深度留 50mm 宽度为 100mm,槽两侧不贴保温板)
4、 10 厚聚合物抹面胶浆复合热镀锌电焊网,塑料螺栓双向@500 锚固塑料锚栓不少于 6 个/㎡辅助锚固
5、 聚合物抹面胶浆干燥后,聚合物砂浆粘贴面砖( 面砖种类、规格、颜色待定)
(二)乳胶漆饰面外墙保温做法:1、 煤矸石多孔砖 240 厚2、 刷界面剂一道 10 厚 1:3 水泥砂浆打底 10 厚 1:2
5 水泥砂浆找平扫毛 3、 聚合物胶粘剂粘贴 40 厚 XPS 板(按法律规范施工,粘接面积不小于 40%),(外挑造型、腰线上下面,雨篷、空调搁板上
