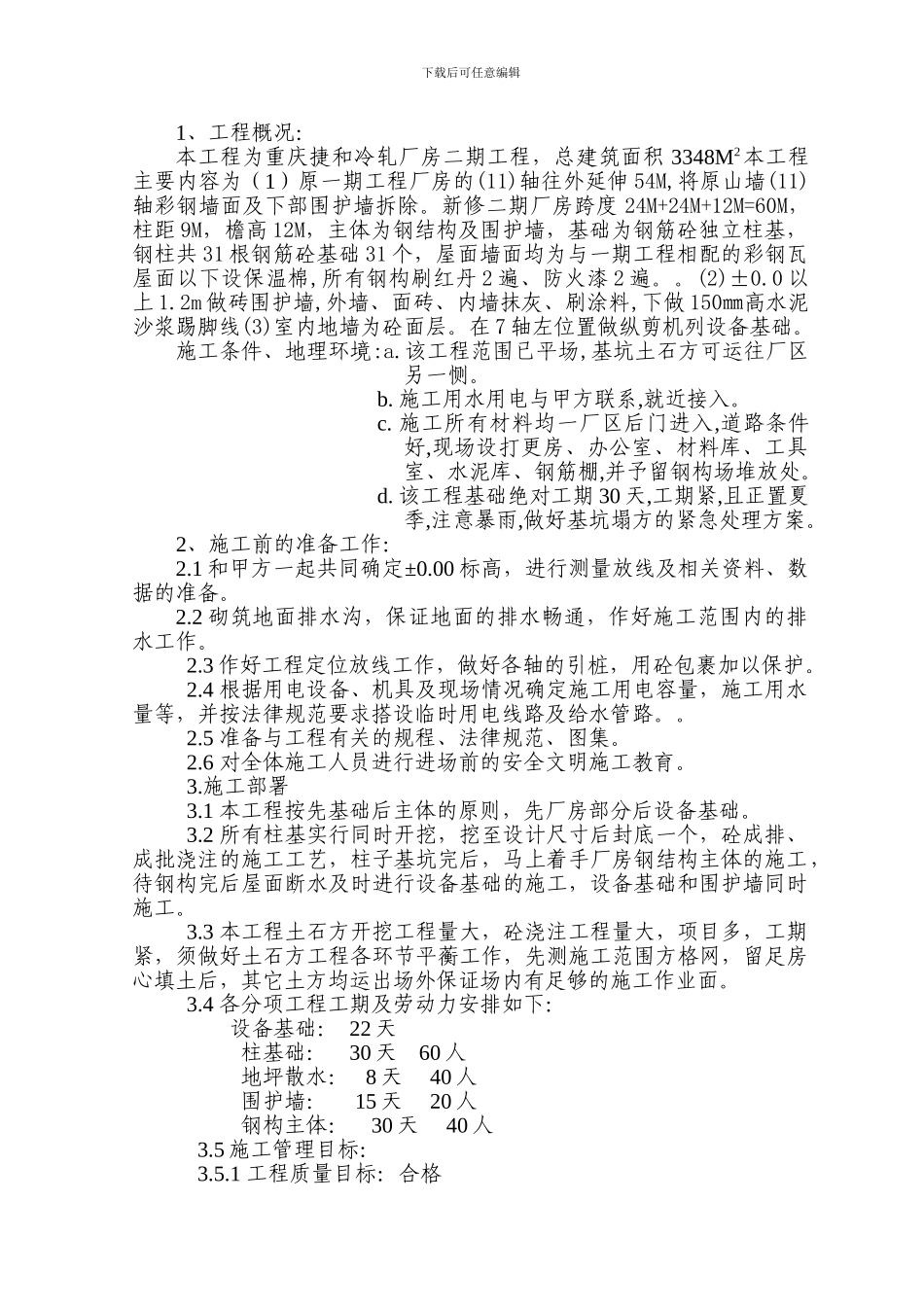

下载后可任意编辑1、工程概况:本工程为重庆捷和冷轧厂房二期工程,总建筑面积 3348M2本工程主要内容为(1)原一期工程厂房的(11)轴往外延伸 54M,将原山墙(11)轴彩钢墙面及下部围护墙拆除
新修二期厂房跨度 24M+24M+12M=60M,柱距 9M,檐高 12M,主体为钢结构及围护墙,基础为钢筋砼独立柱基,钢柱共 31 根钢筋砼基础 31 个,屋面墙面均为与一期工程相配的彩钢瓦屋面以下设保温棉,所有钢构刷红丹 2 遍、防火漆 2 遍
0 以上 1
2m 做砖围护墙,外墙、面砖、内墙抹灰、刷涂料,下做 150㎜高水泥沙浆踢脚线(3)室内地墙为砼面层
在 7 轴左位置做纵剪机列设备基础
施工条件、地理环境:a
该工程范围已平场,基坑土石方可运往厂区另一恻
施工用水用电与甲方联系,就近接入
施工所有材料均一厂区后门进入,道路条件好,现场设打更房、办公室、材料库、工具室、水泥库、钢筋棚,并予留钢构场堆放处
该工程基础绝对工期 30 天,工期紧,且正置夏季,注意暴雨,做好基坑塌方的紧急处理方案
2、施工前的准备工作:2
1 和甲方一起共同确定±0
00 标高,进行测量放线及相关资料、数据的准备
2 砌筑地面排水沟,保证地面的排水畅通,作好施工范围内的排水工作
3 作好工程定位放线工作,做好各轴的引桩,用砼包裹加以保护
4 根据用电设备、机具及现场情况确定施工用电容量,施工用水量等,并按法律规范要求搭设临时用电线路及给水管路
5 准备与工程有关的规程、法律规范、图集
6 对全体施工人员进行进场前的安全文明施工教育
1 本工程按先基础后主体的原则,先厂房部分后设备基础

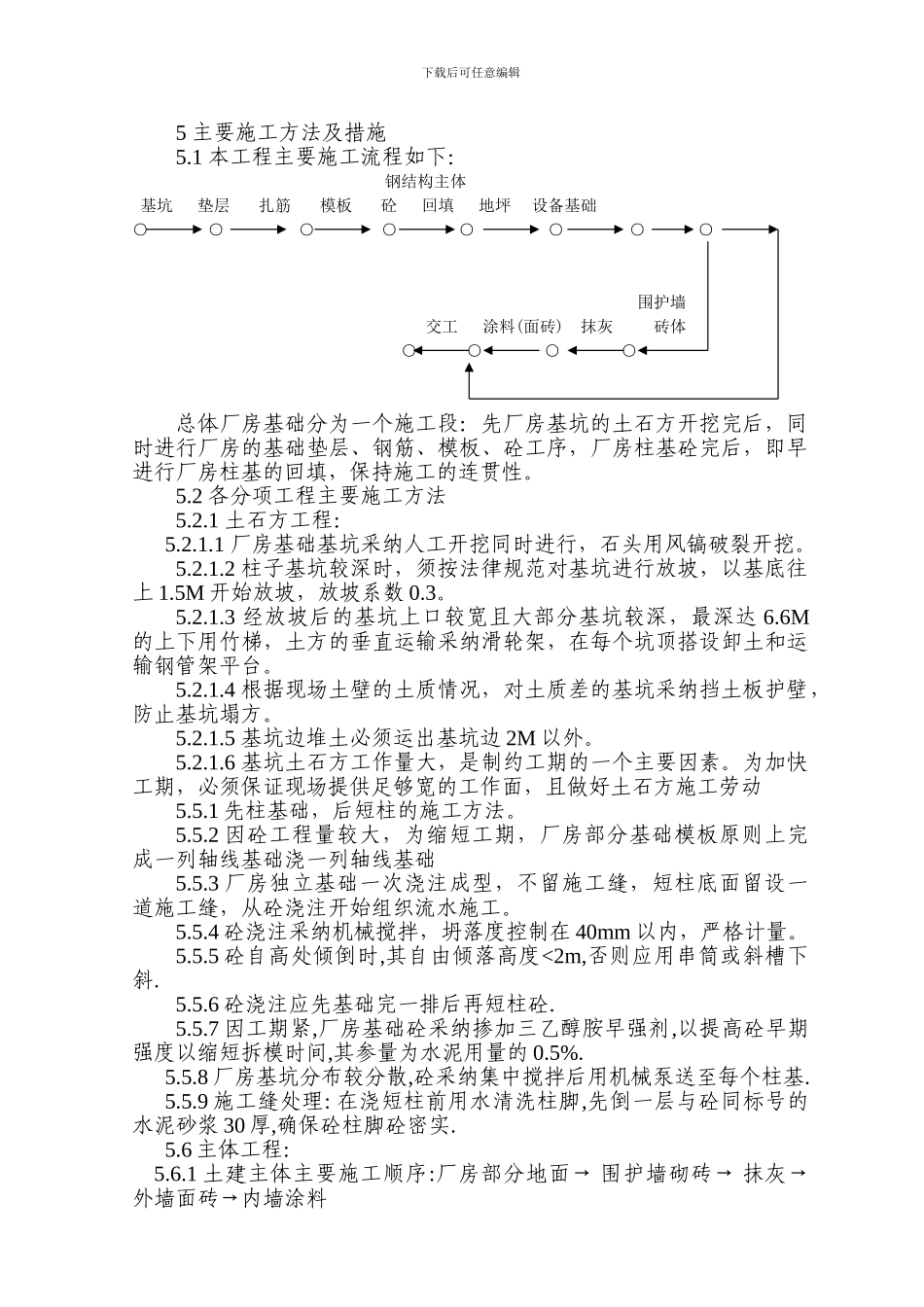

2 所有柱基实行同时开挖,挖至设计尺寸后封底一个,砼成排、成批浇注的施工工艺,柱子基坑完后,马上着手厂房钢结构主体的施工,待钢构完后屋面断
