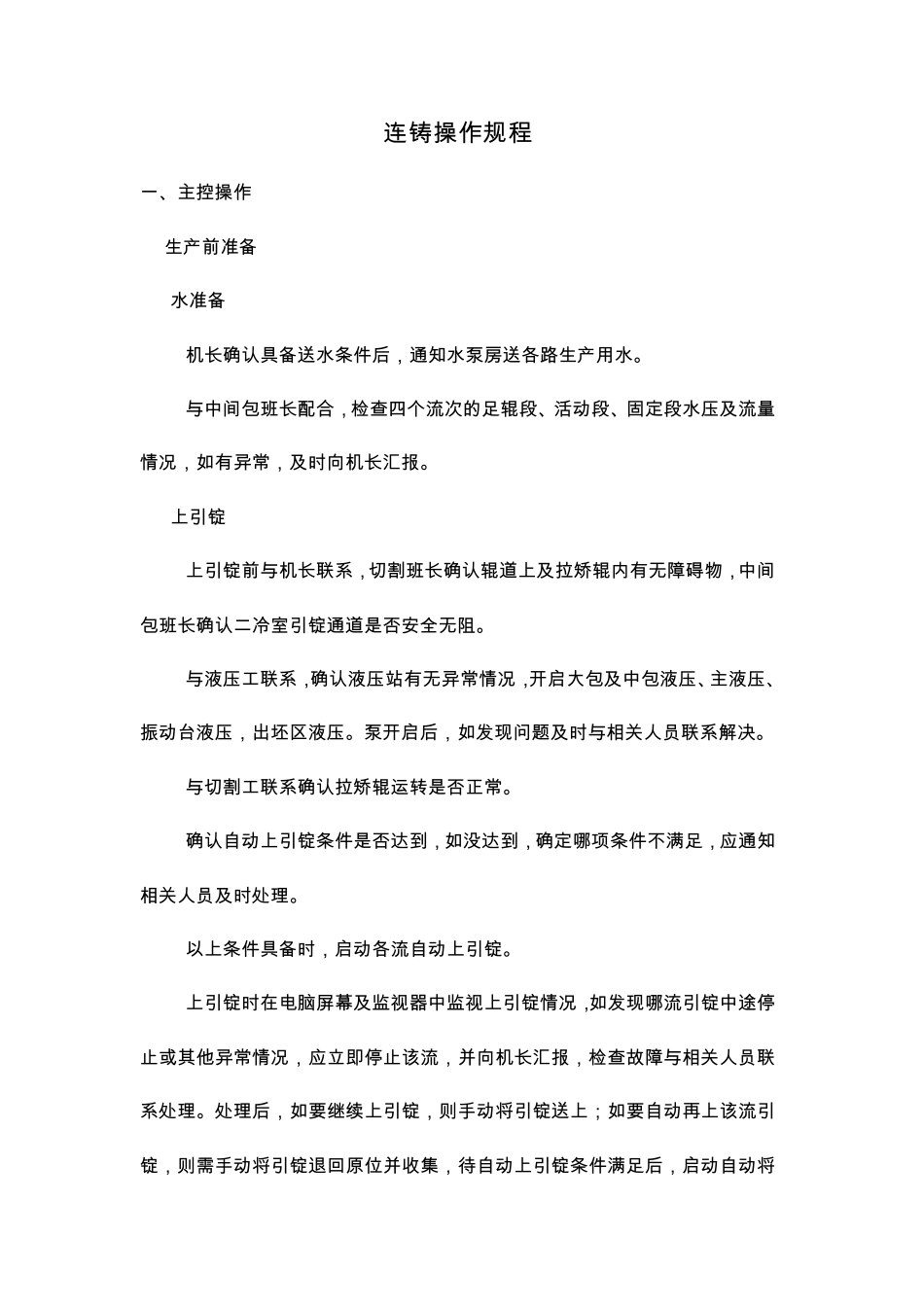

连 铸 操 作 规 程 一 、主控操 作 1 生产前准备 1
1水准备 1
1机长确认具备送水条件后,通知水泵房送各路生产用水
2与中间包班长配合,检查四个流次的足辊段、活动段、固定段水压及流量情况,如有异常,及时向机长汇报
2上引锭 1
1上引锭前与机长联系,切割班长确认辊道上及拉矫辊内有无障碍物,中间包班长确认二冷室引锭通道是否安全无阻
2与液压工联系,确认液压站有无异常情况,开启大包及中包液压、主液压、振动台液压,出坯区液压
泵开启后,如发现问题及时与相关人员联系解决
3与切割工联系确认拉矫辊运转是否正常
4确认自动上引锭条件是否达到,如没达到,确定哪项条件不满足,应通知相关人员及时处理
5以上条件具备时,启动各流自动上引锭
6上引锭时在电脑屏幕及监视器中监视上引锭情况,如发现哪流引锭中途停止或其他异常情况,应立即停止该流,并向机长汇报,检查故障与相关人员联系处理
处理后,如要继续上引锭,则手动将引锭送上;如要自动再上该流引锭,则需手动将引锭退回原位并收集,待自动上引锭条件满足后,启动自动将引 锭 送 上

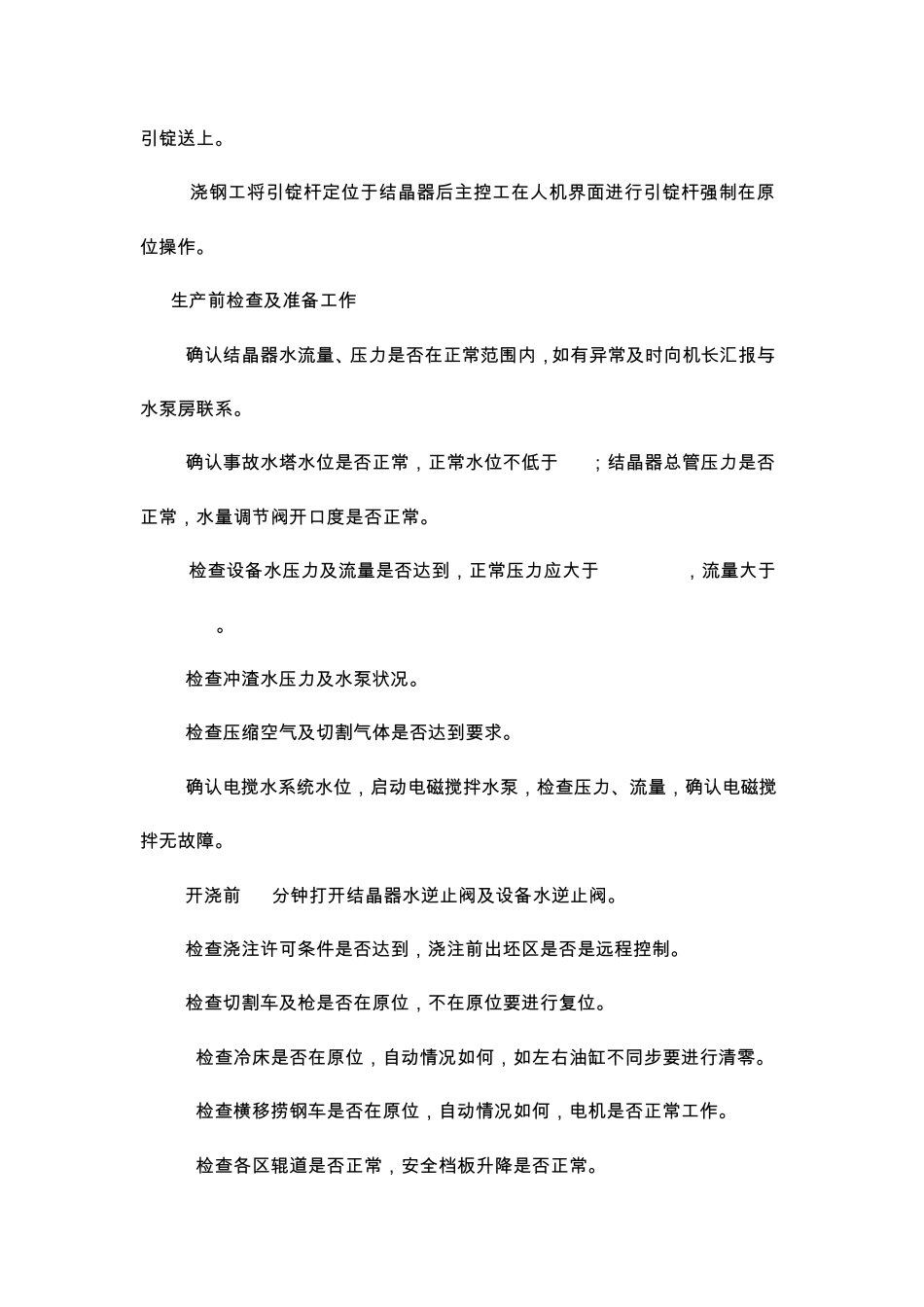

7浇 钢 工 将 引 锭 杆 定 位 于 结 晶 器 后 主 控 工 在 人 机 界 面 进 行 引 锭 杆 强 制 在 原位 操 作
3生 产 前 检 查 及 准 备 工 作 1
1确 认 结 晶 器 水 流 量 、压力是否在 正常范围内,如有异常及 时向机 长汇报与水 泵房联系
2确 认 事故水 塔水 位 是否正常,正常水 位 不低于 4m;结 晶 器 总管压力是否正常,水 量 调节阀开口度是否正常
3检 查 设备 水 压力及 流 量 是否达到,正常压力应大于0
35MPa,流 量 大于450L/min

4检 查 冲渣水 压力及 水 泵
