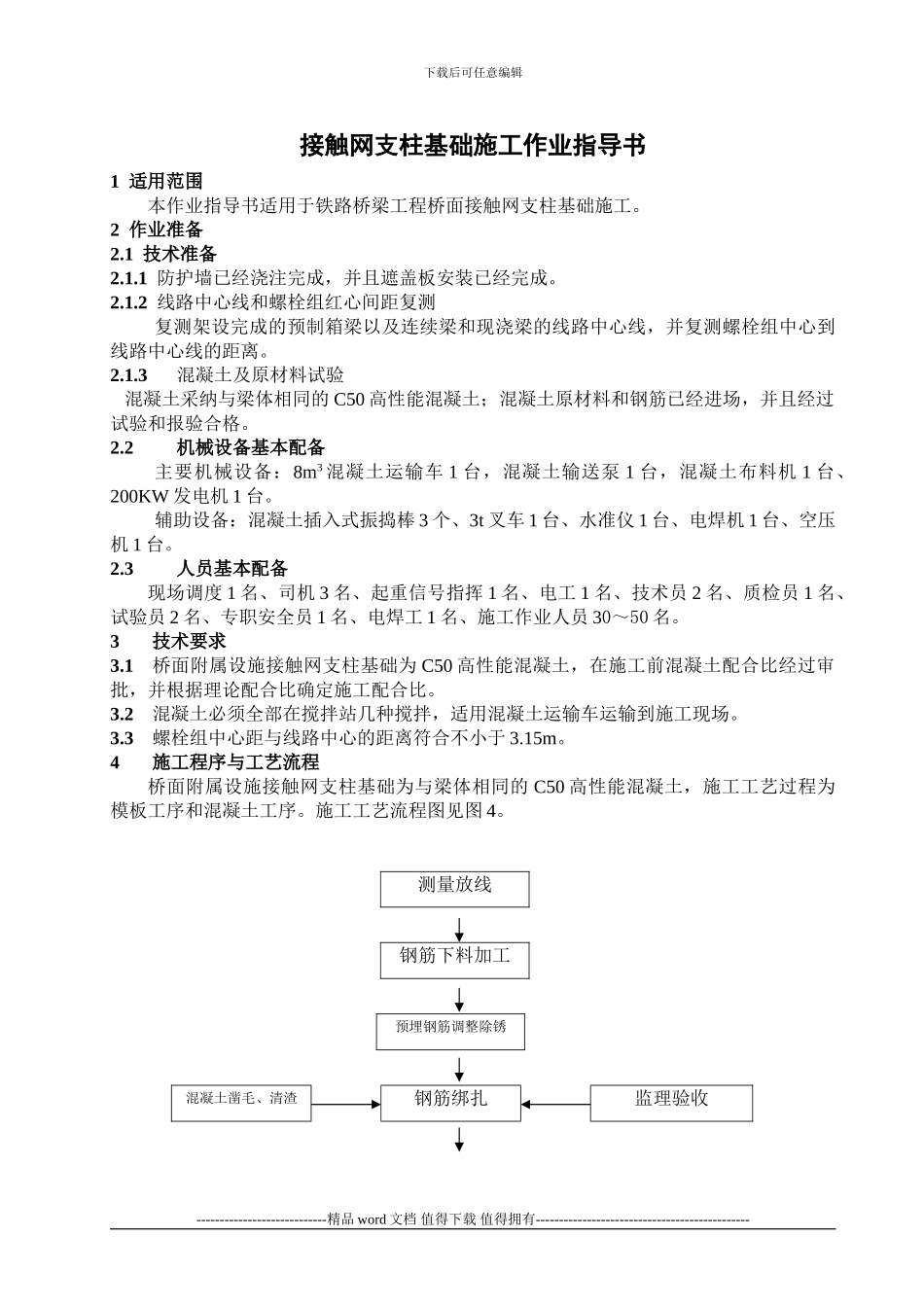

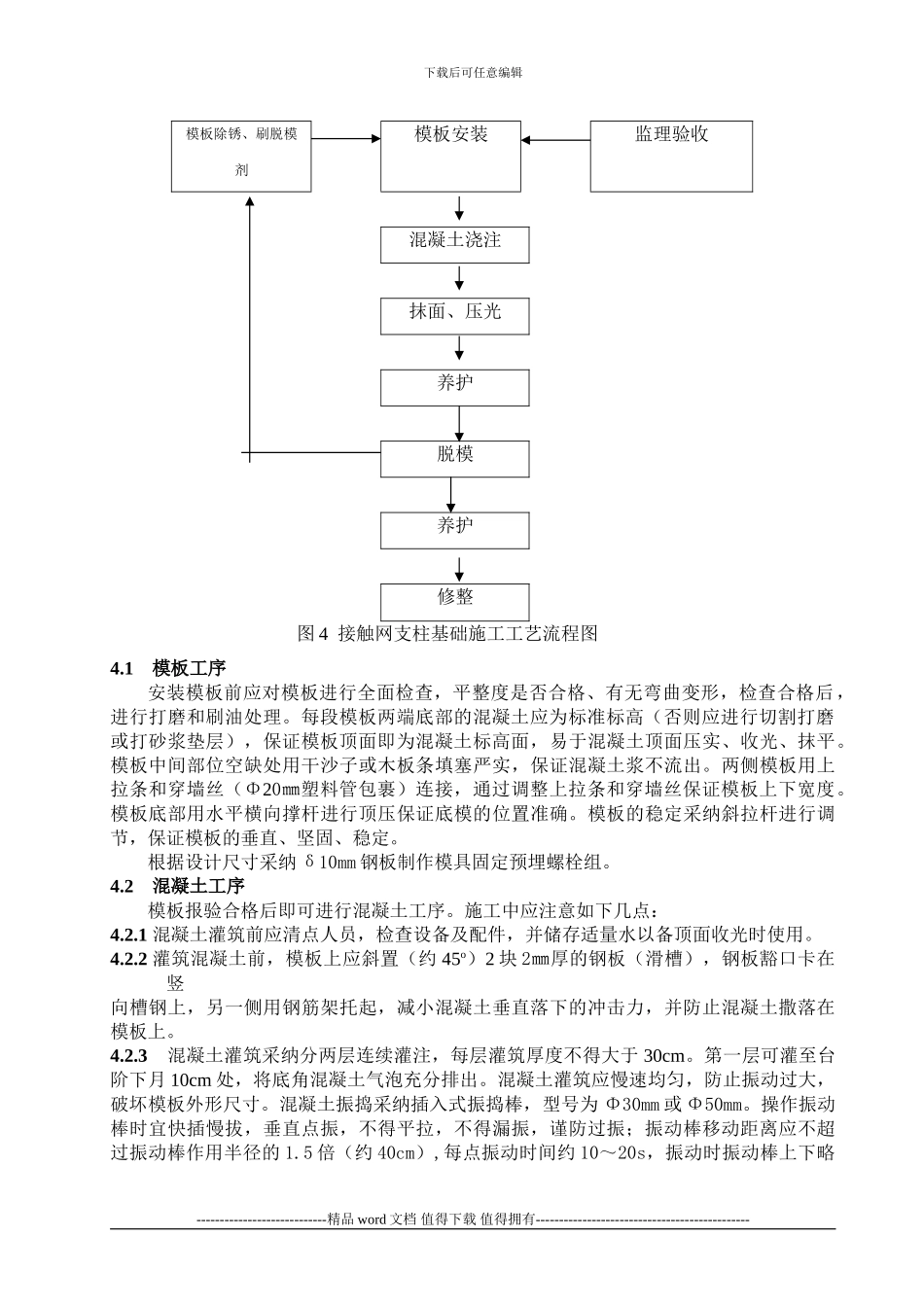

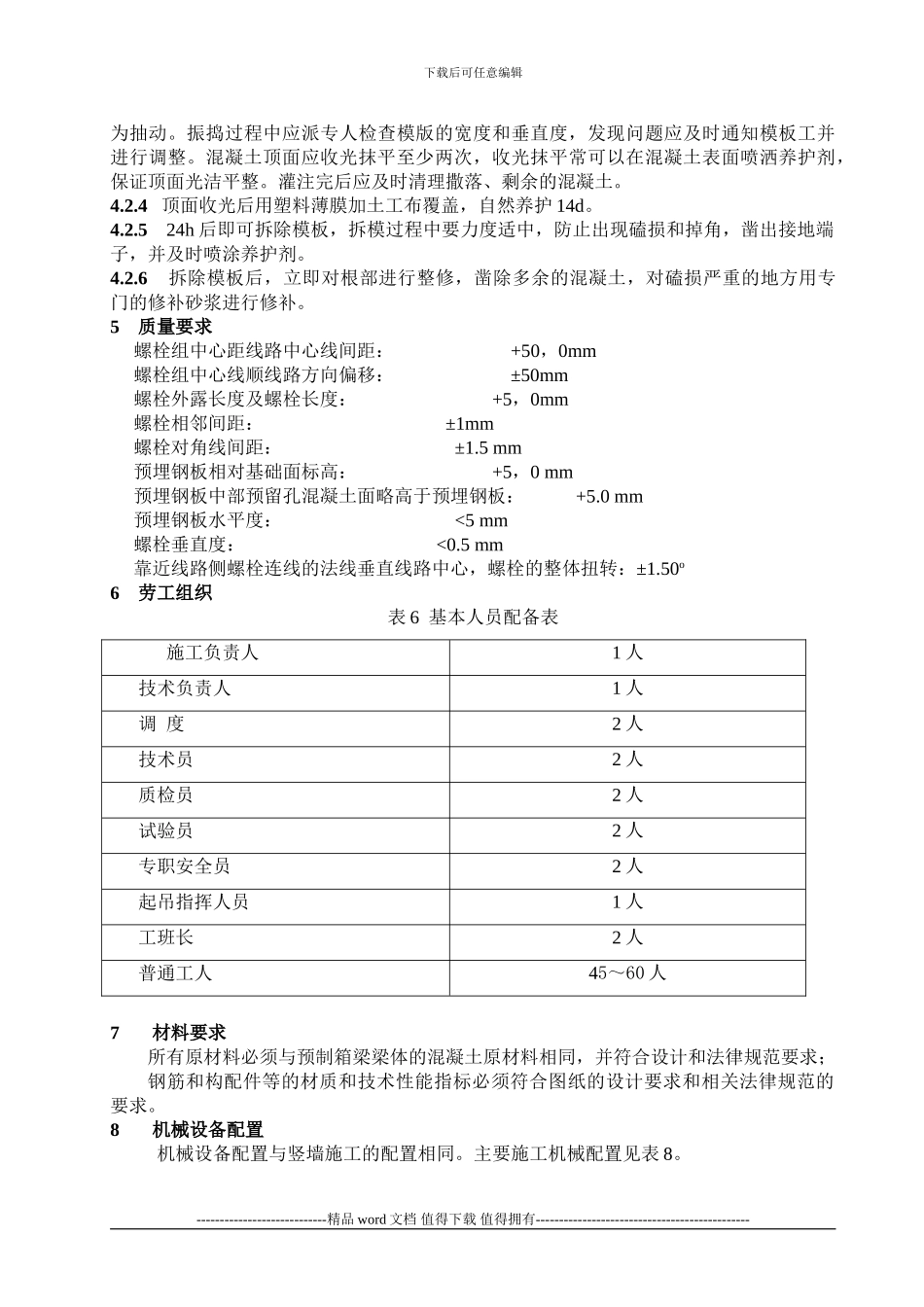

下载后可任意编辑接触网支柱基础施工作业指导书1 适用范围本作业指导书适用于铁路桥梁工程桥面接触网支柱基础施工。2 作业准备2.1 技术准备2.1.1 防护墙已经浇注完成,并且遮盖板安装已经完成。2.1.2 线路中心线和螺栓组红心间距复测复测架设完成的预制箱梁以及连续梁和现浇梁的线路中心线,并复测螺栓组中心到线路中心线的距离。2.1.3混凝土及原材料试验 混凝土采纳与梁体相同的 C50 高性能混凝土;混凝土原材料和钢筋已经进场,并且经过试验和报验合格。2.2机械设备基本配备主要机械设备:8m3 混凝土运输车 1 台,混凝土输送泵 1 台,混凝土布料机 1 台、200KW 发电机 1 台。辅助设备:混凝土插入式振捣棒 3 个、3t 叉车 1 台、水准仪 1 台、电焊机 1 台、空压机 1 台。2.3人员基本配备现场调度 1 名、司机 3 名、起重信号指挥 1 名、电工 1 名、技术员 2 名、质检员 1 名、试验员 2 名、专职安全员 1 名、电焊工 1 名、施工作业人员 30~50 名。3技术要求3.1桥面附属设施接触网支柱基础为 C50 高性能混凝土,在施工前混凝土配合比经过审批,并根据理论配合比确定施工配合比。3.2混凝土必须全部在搅拌站几种搅拌,适用混凝土运输车运输到施工现场。3.3螺栓组中心距与线路中心的距离符合不小于 3.15m。4施工程序与工艺流程桥面附属设施接触网支柱基础为与梁体相同的 C50 高性能混凝土,施工工艺过程为模板工序和混凝土工序。施工工艺流程图见图 4。测量放线钢筋下料加工预埋钢筋调整除锈混凝土凿毛、清渣钢筋绑扎监理验收----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑模板除锈、刷脱模剂模板安装监理验收混凝土浇注抹面、压光养护脱模养护修整图 4 接触网支柱基础施工工艺流程图4.1模板工序安装模板前应对模板进行全面检查,平整度是否合格、有无弯曲变形,检查合格后,进行打磨和刷油处理。每段模板两端底部的混凝土应为标准标高(否则应进行切割打磨或打砂浆垫层),保证模板顶面即为混凝土标高面,易于混凝土顶面压实、收光、抹平。模板中间部位空缺处用干沙子或木板条填塞严实,保证混凝土浆不流出。两侧模板用上拉条和穿墙丝(Φ20㎜塑料管包裹)连接,通过调整上拉条和穿墙丝保证模板上下宽度。模板底部用水平横向撑杆进行顶压保证底模的位置准确。模板的稳定采纳斜拉杆进行调节,保证模板...
